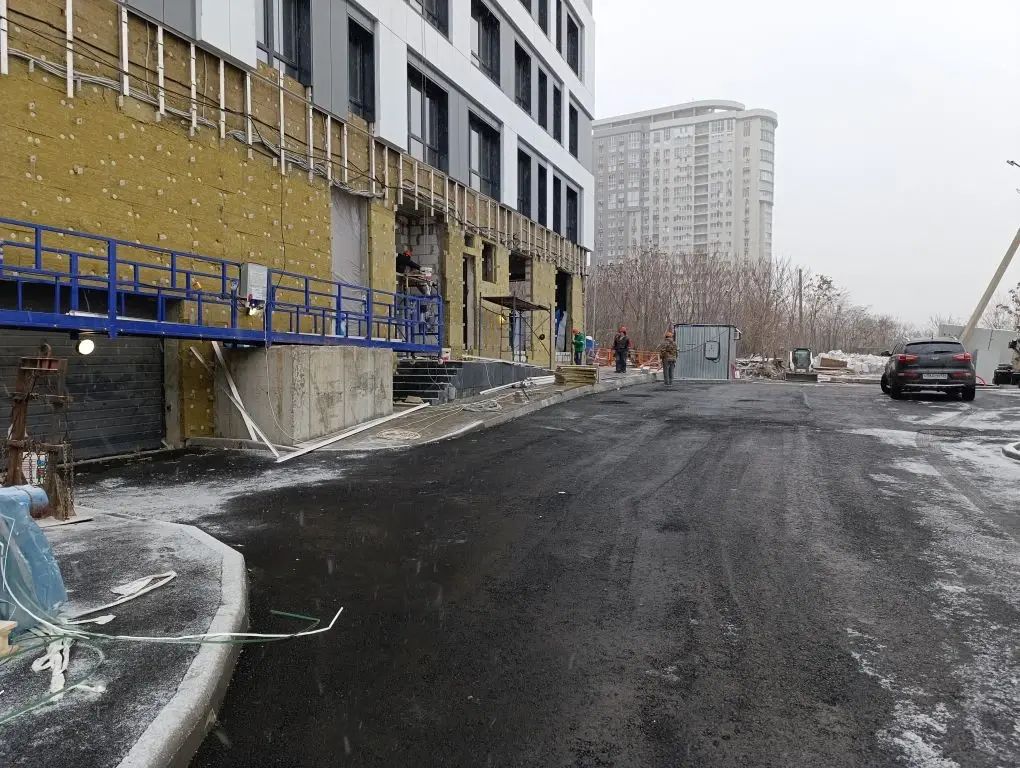

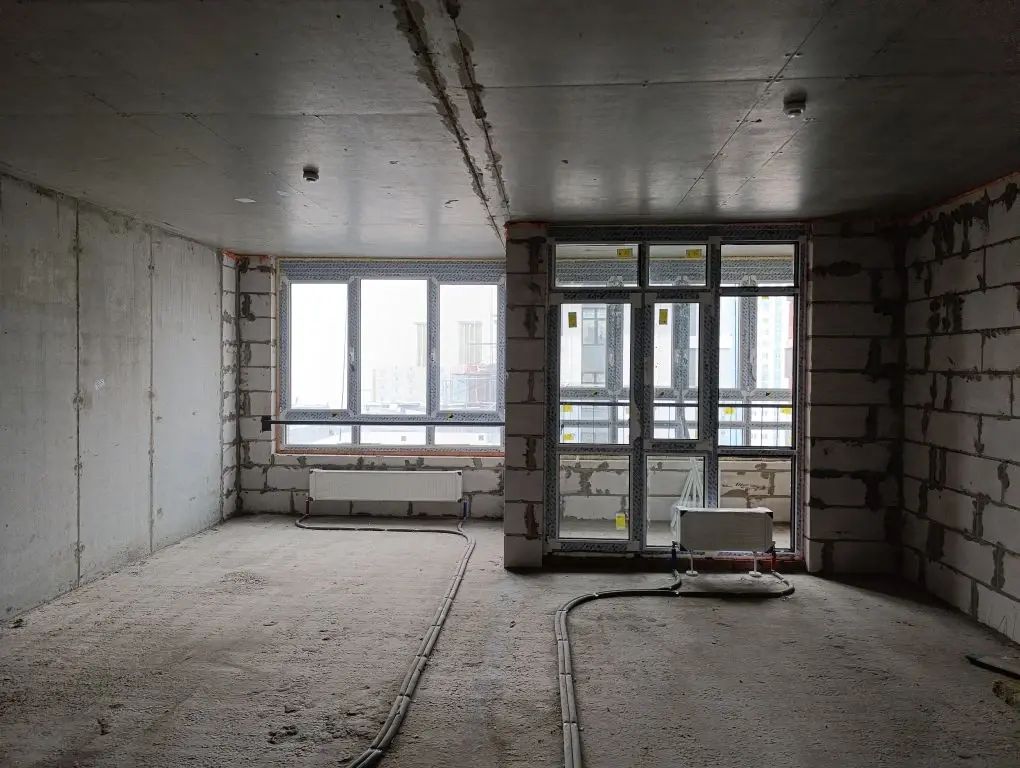

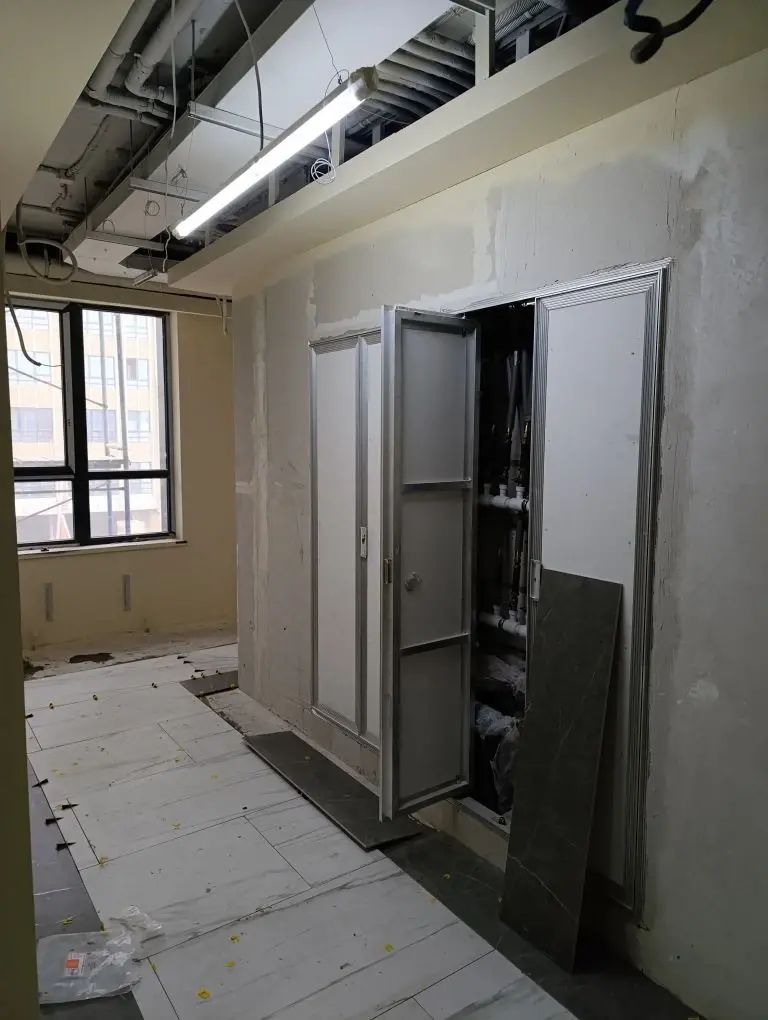

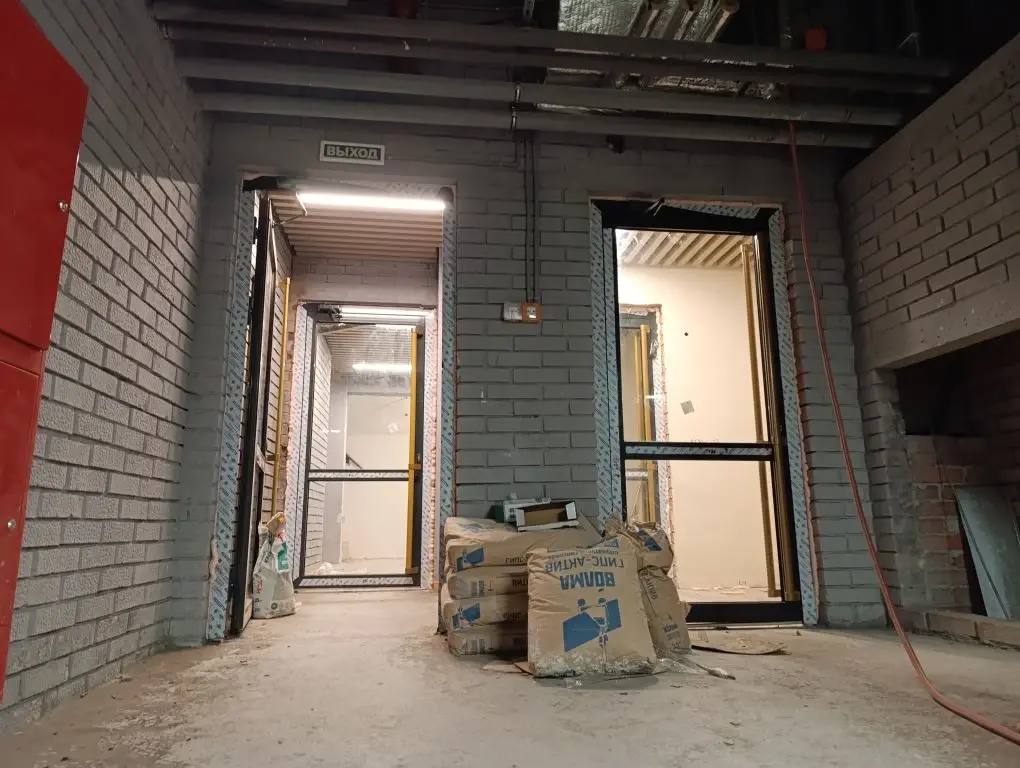

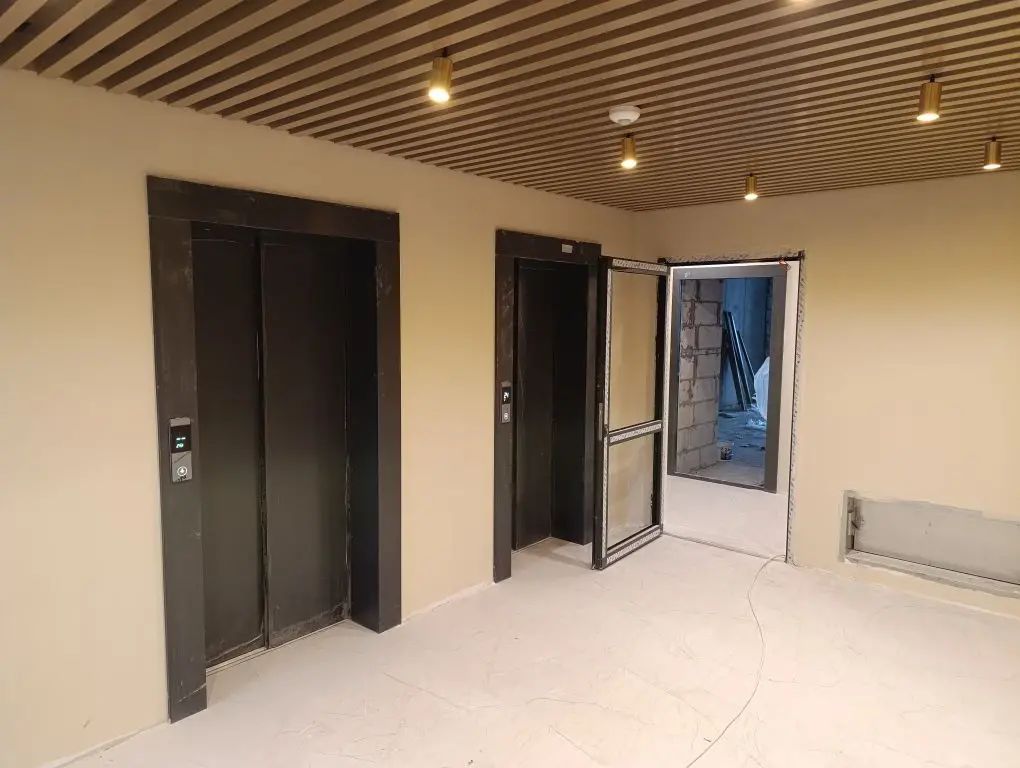

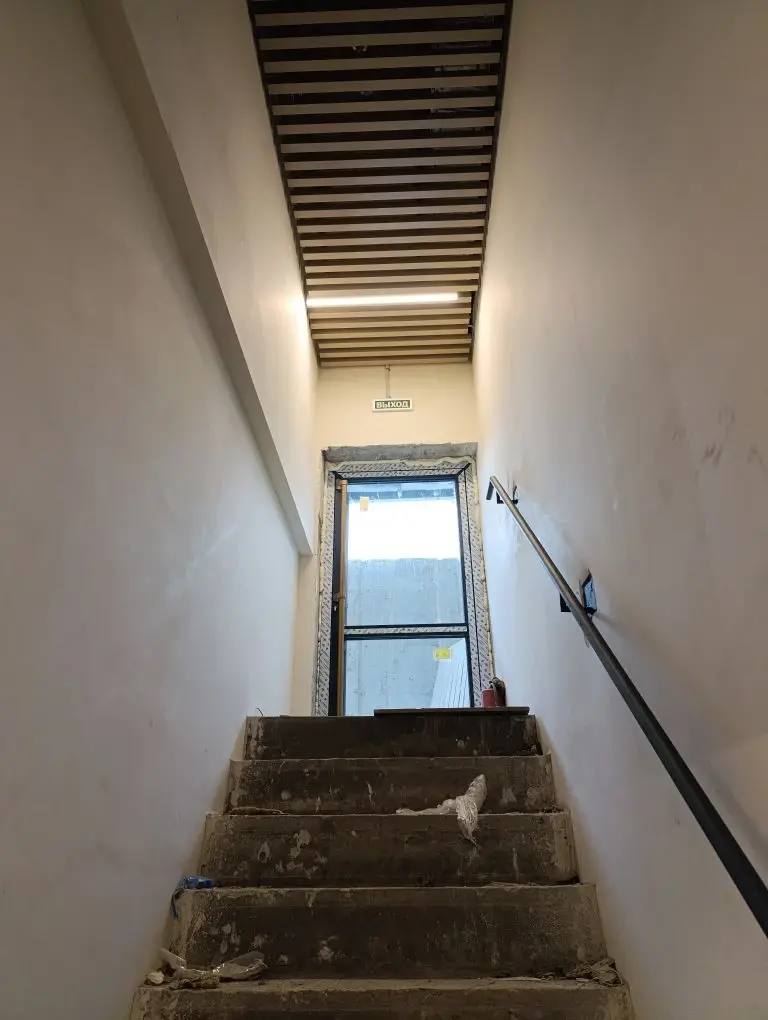

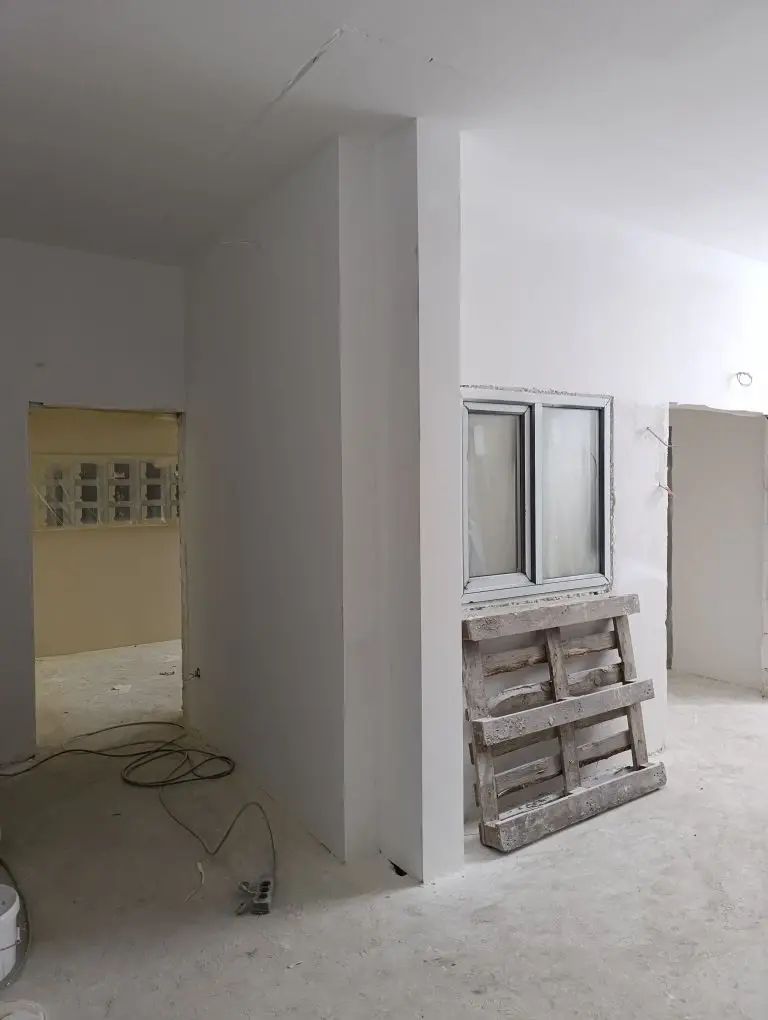

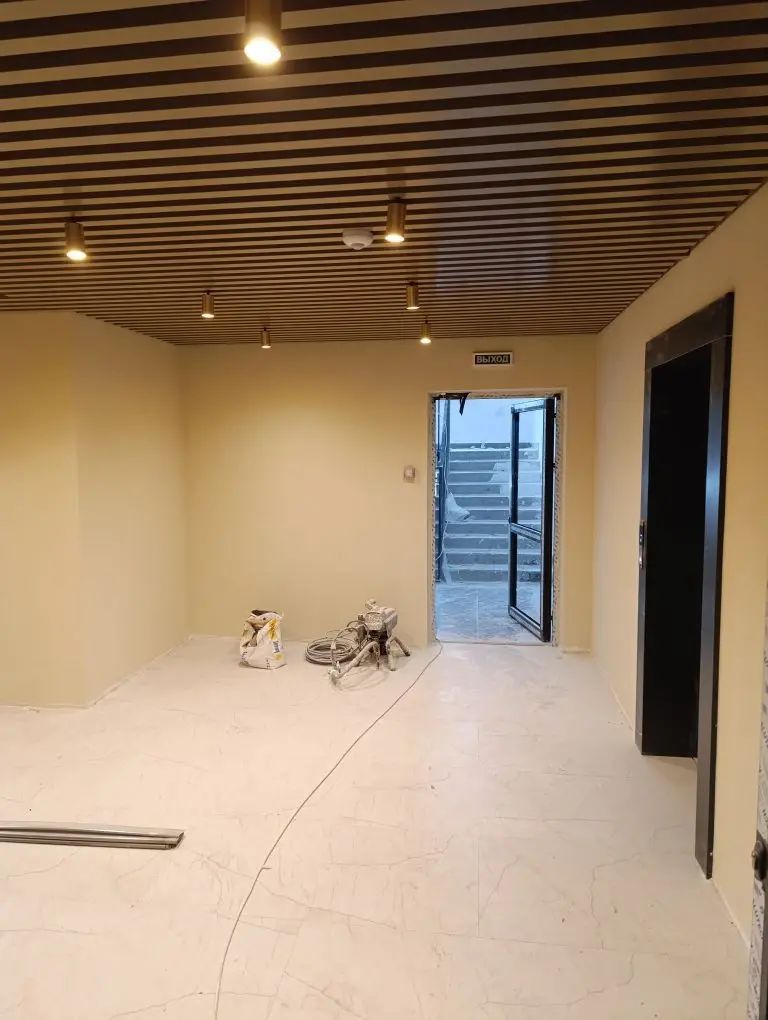

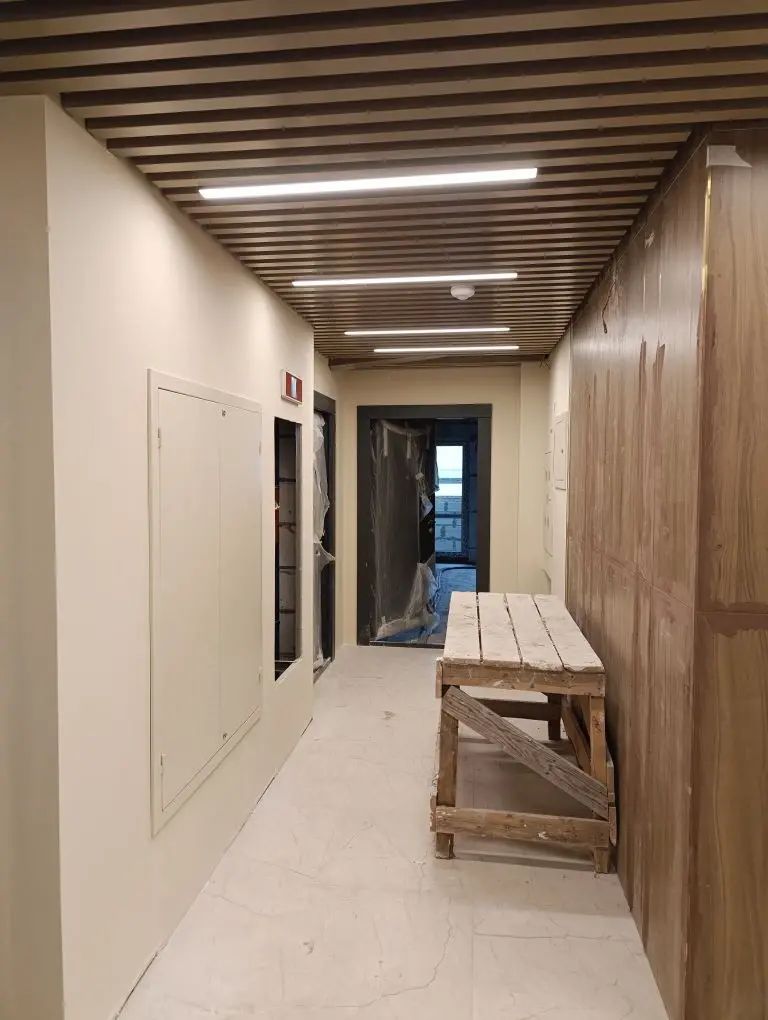

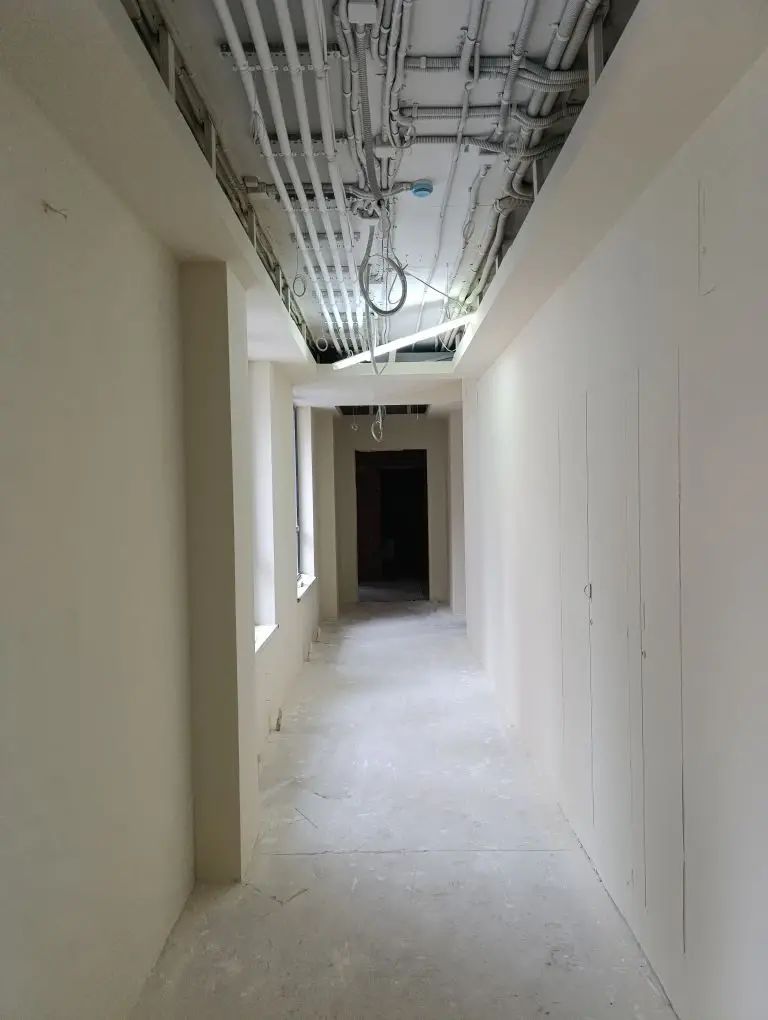

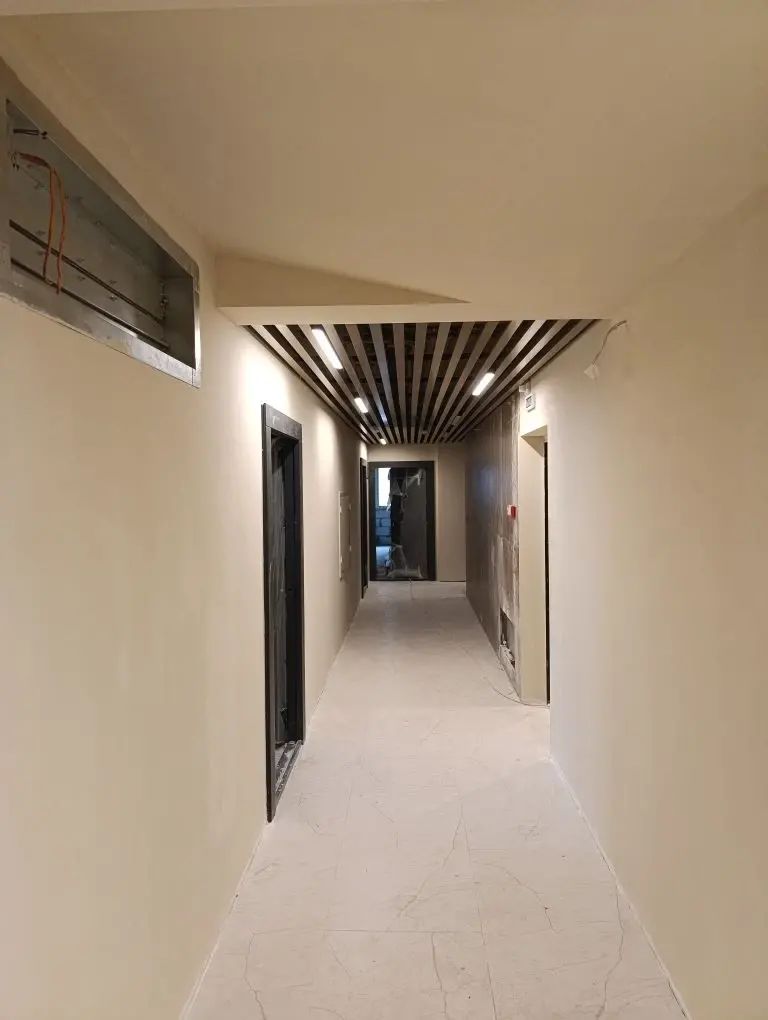

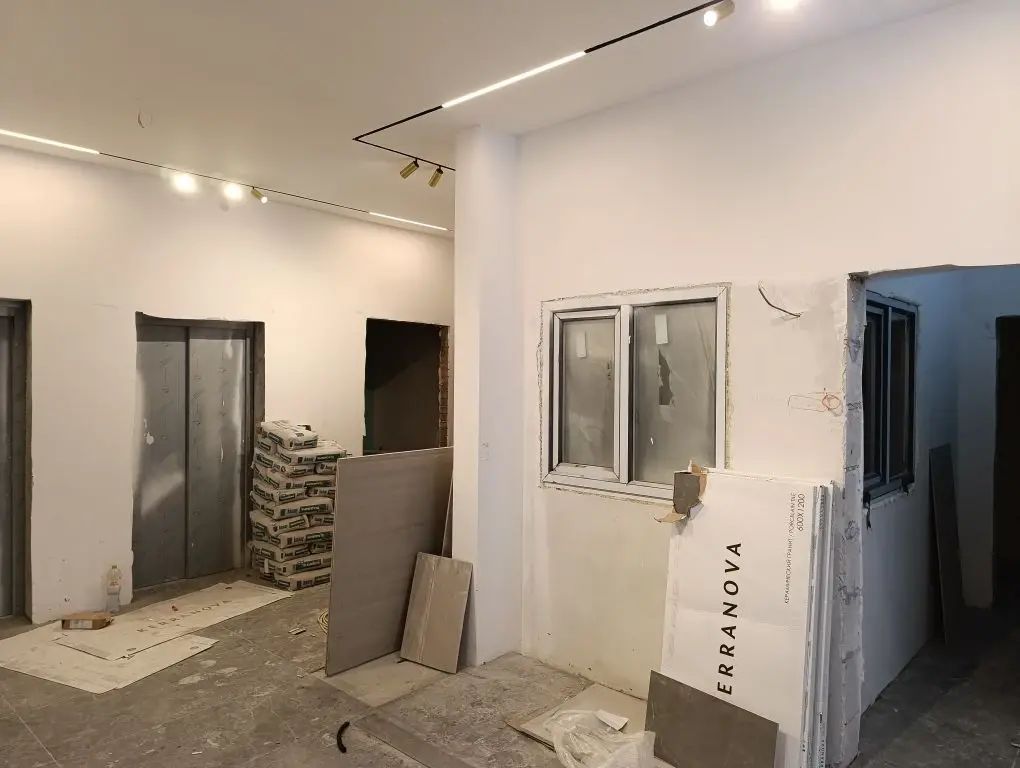

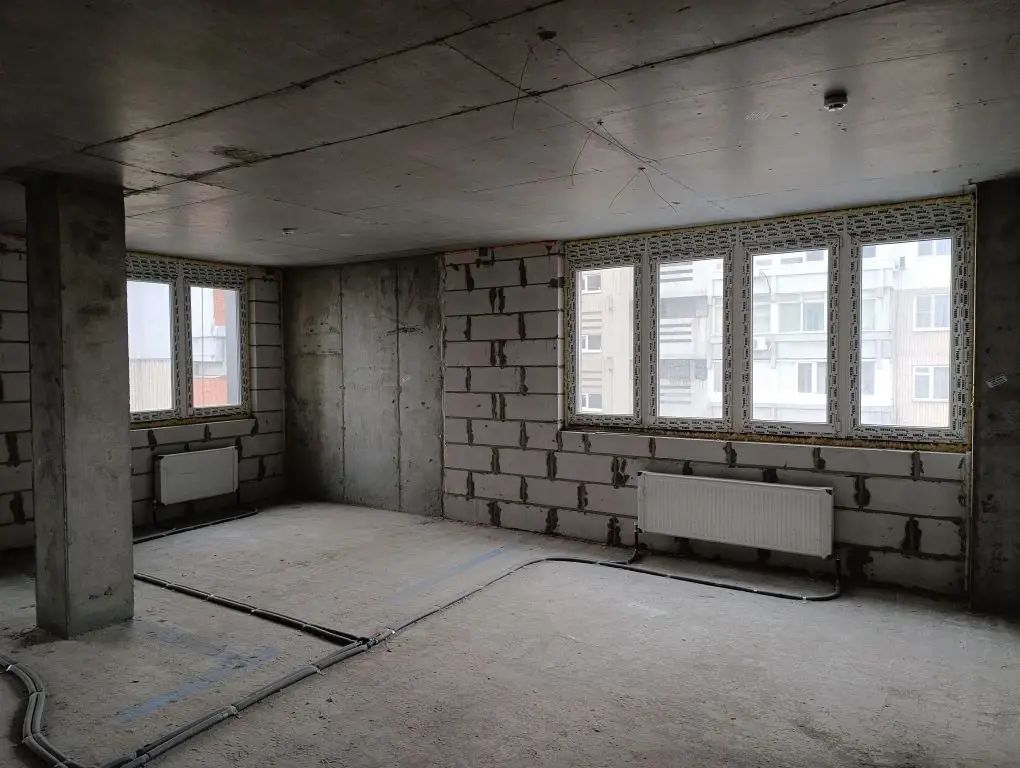

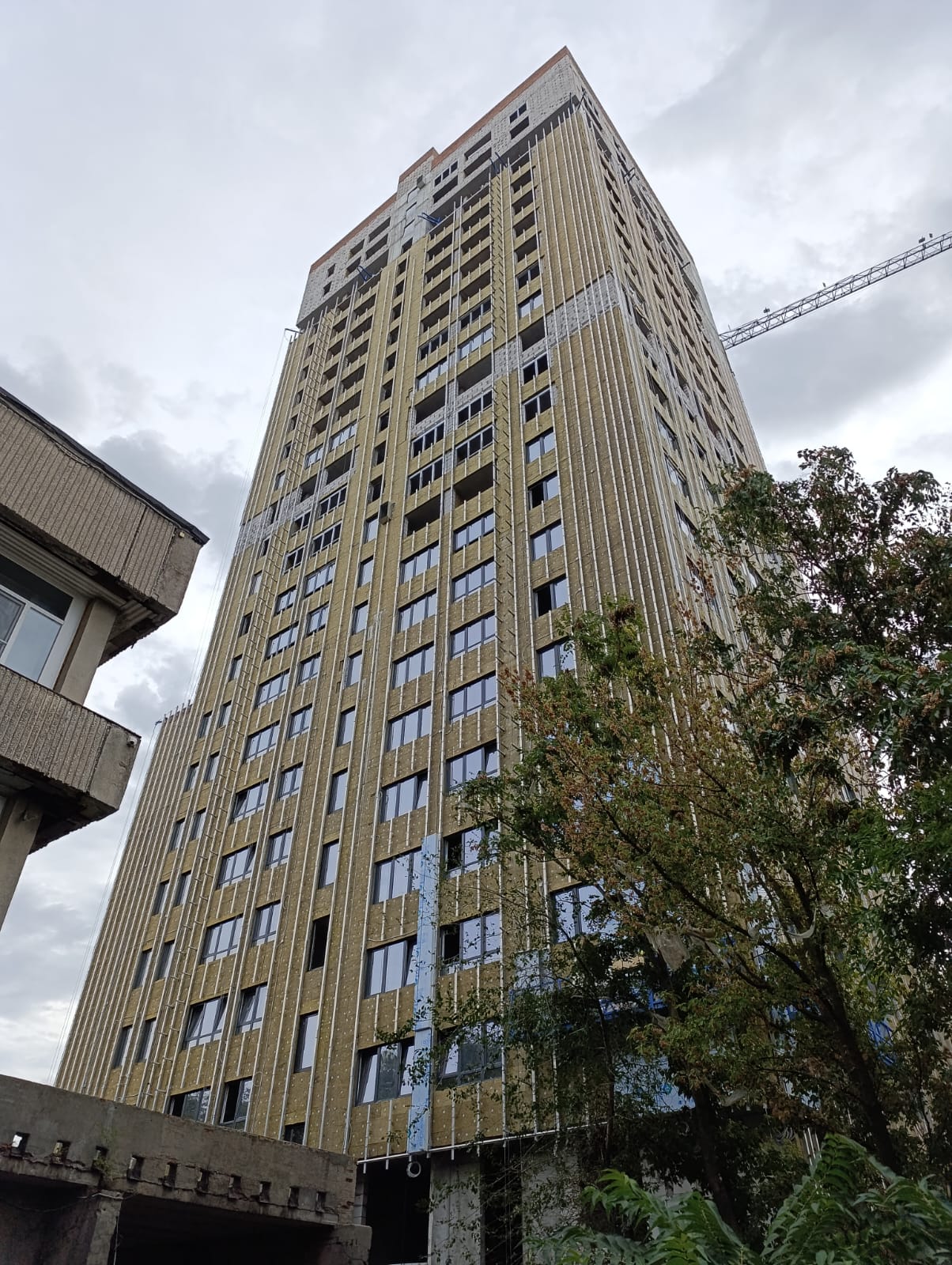

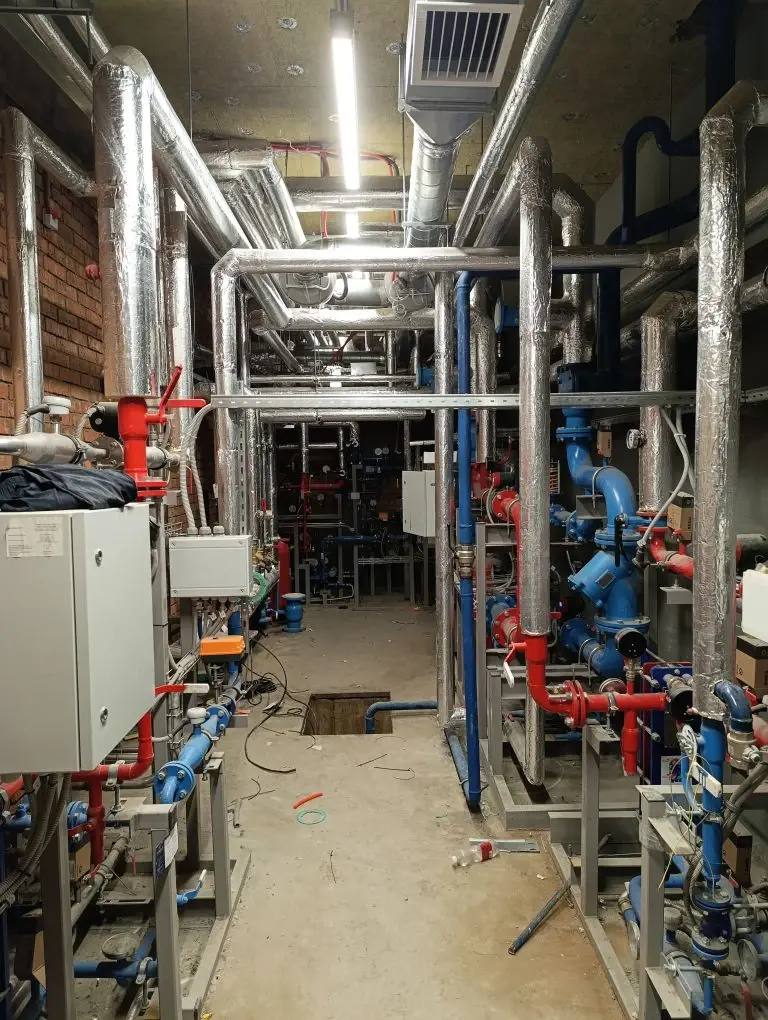

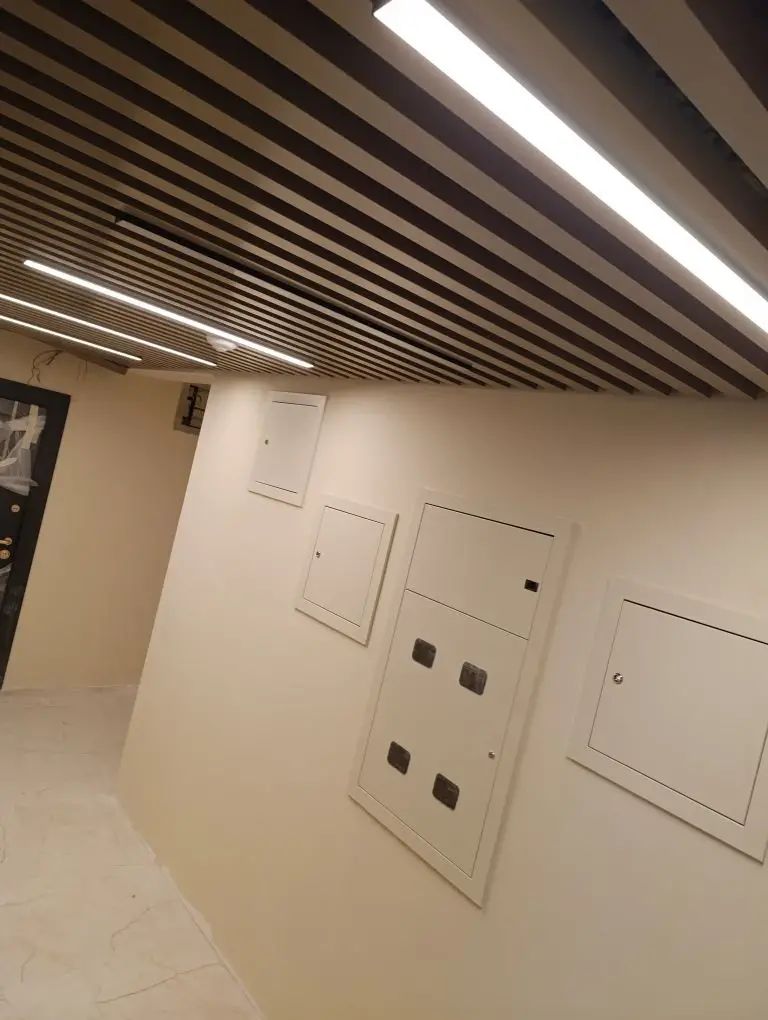

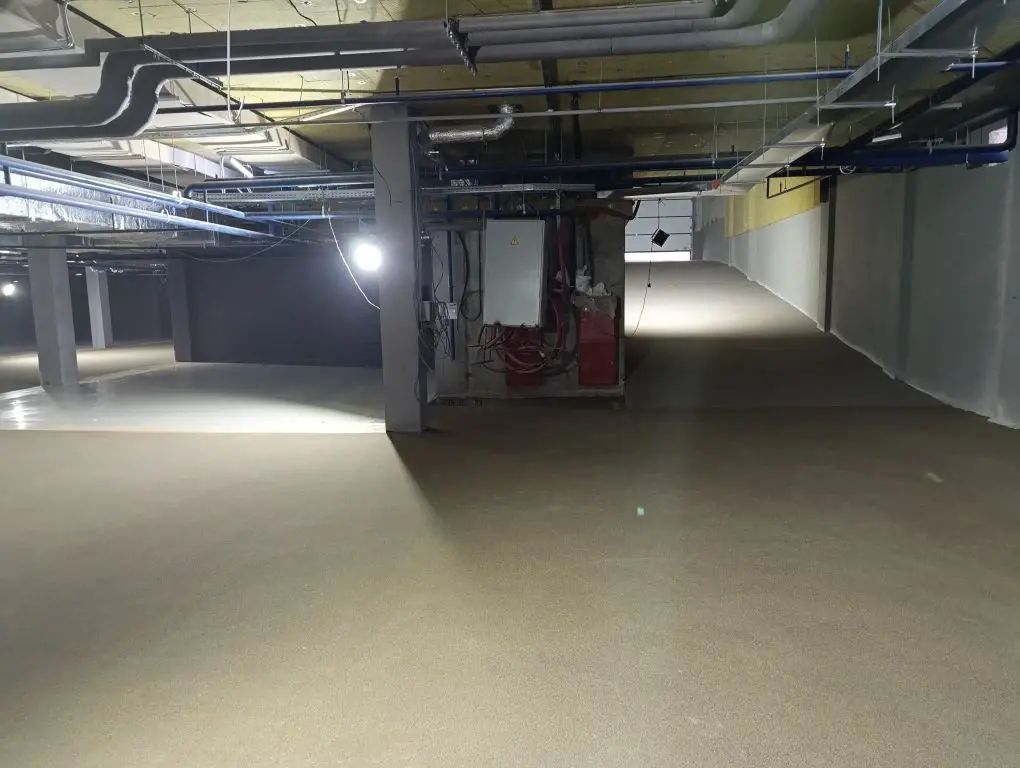

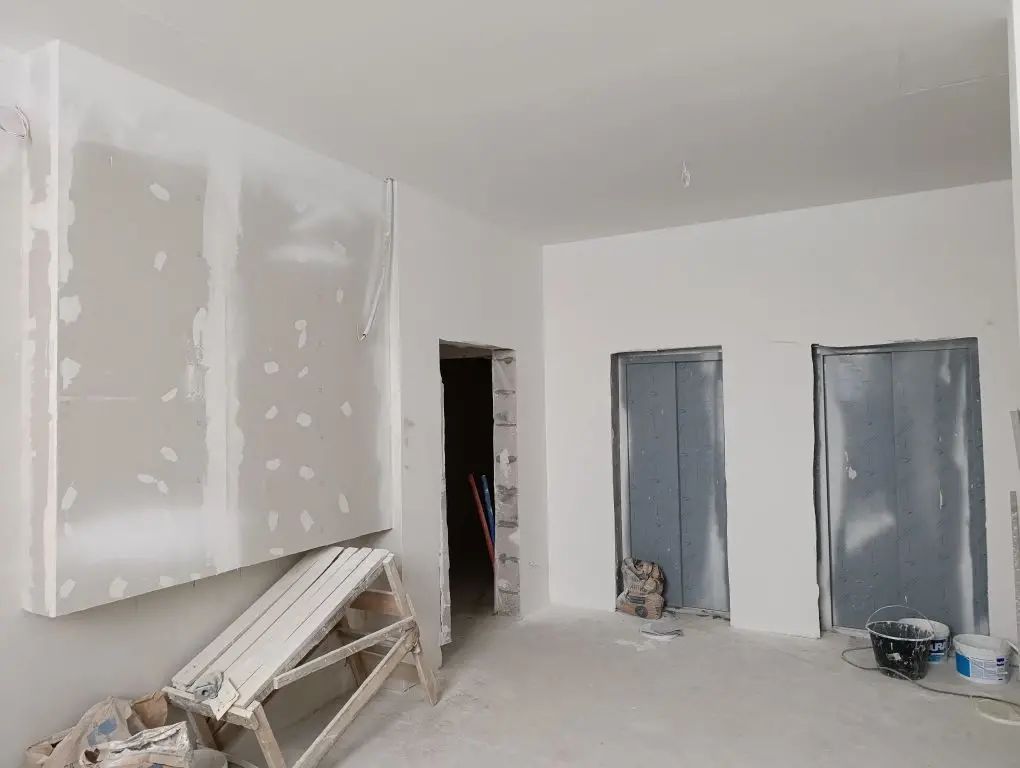

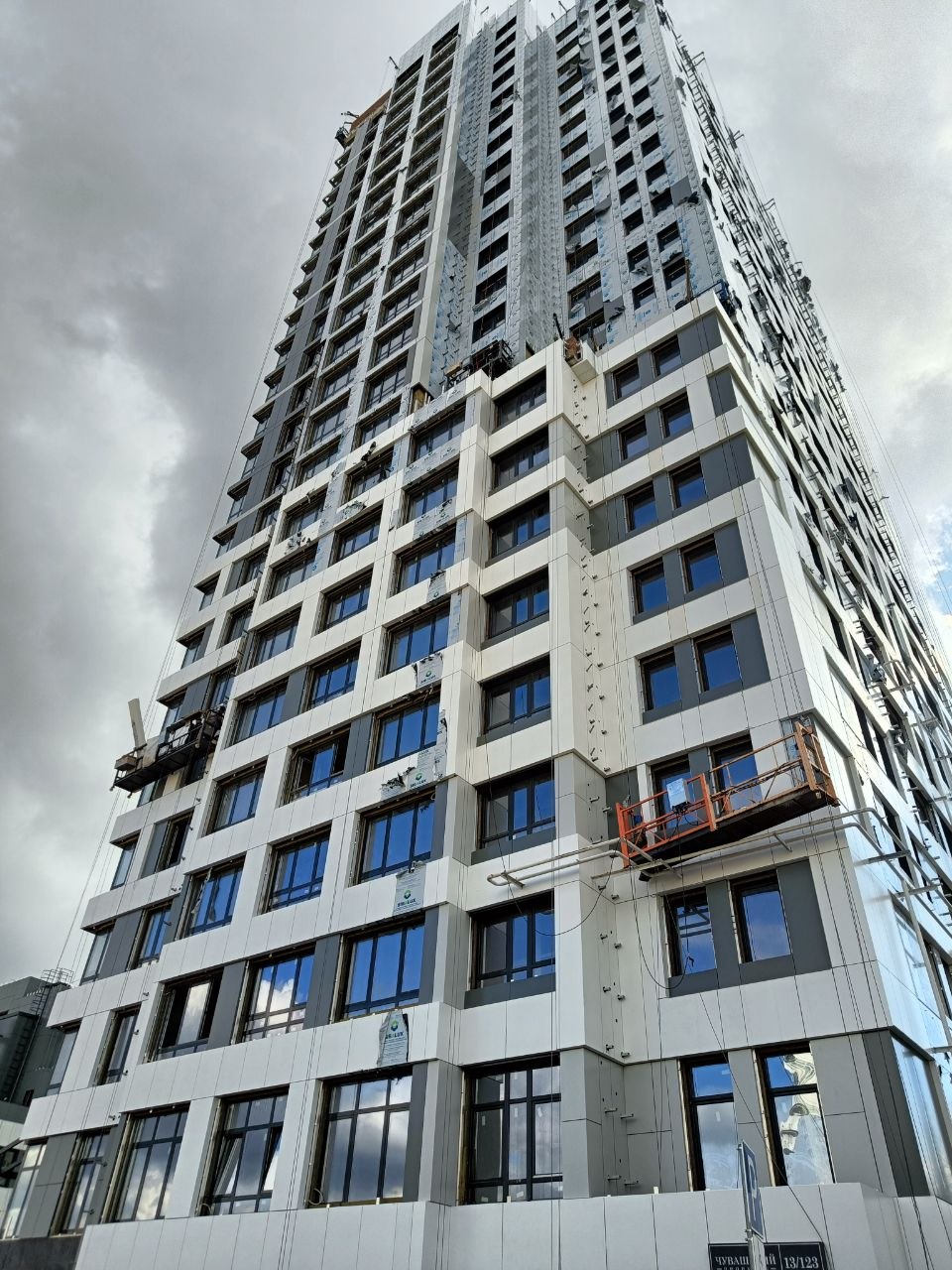

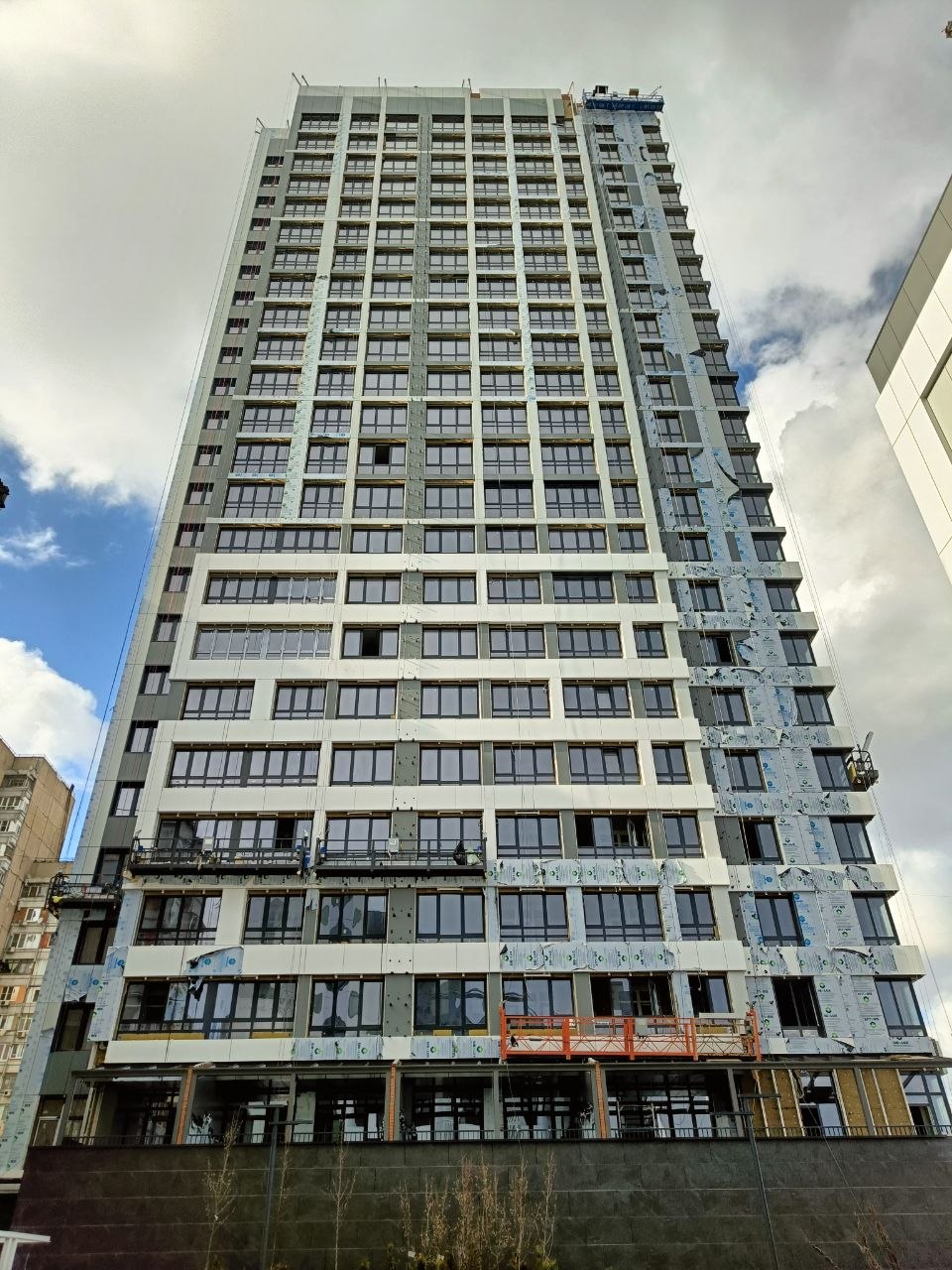

Январь 2025
В январе выполняли:
- Устройство внутренних сетей отопления - установка счетчиков, промывка системы;

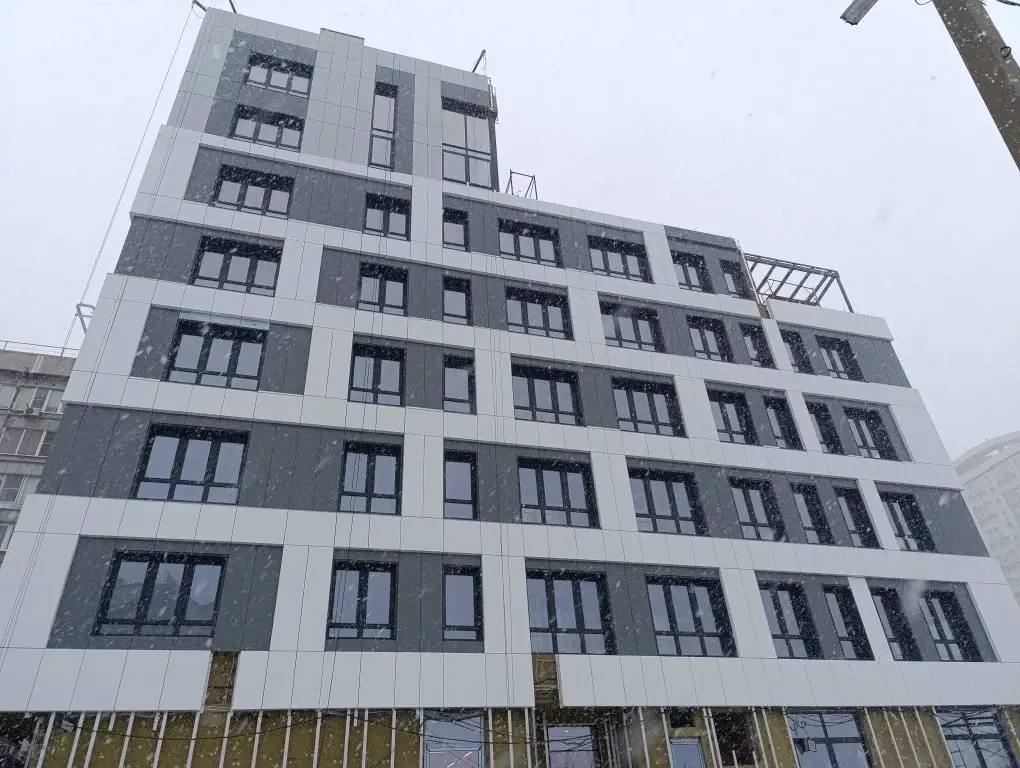

- Устройство внутренних сетей водоснабжения - установка счетчиков, промывка системы;

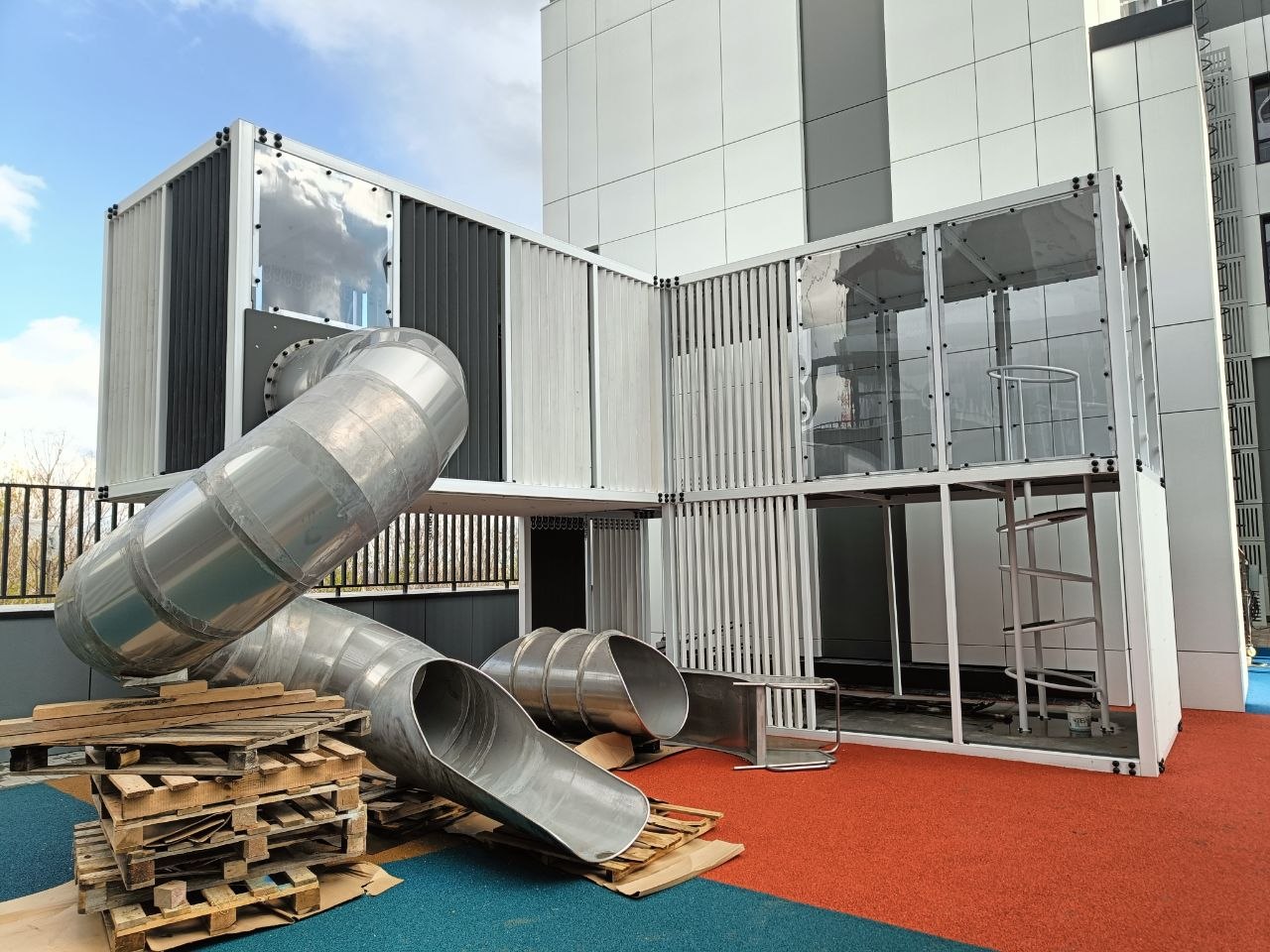

- Устройство внутренних сетей вентиляции - установка клапанов;
- Устройство внутренних сетей электроснабжения -установка этажных щитов, квартирных щитов, светильников;

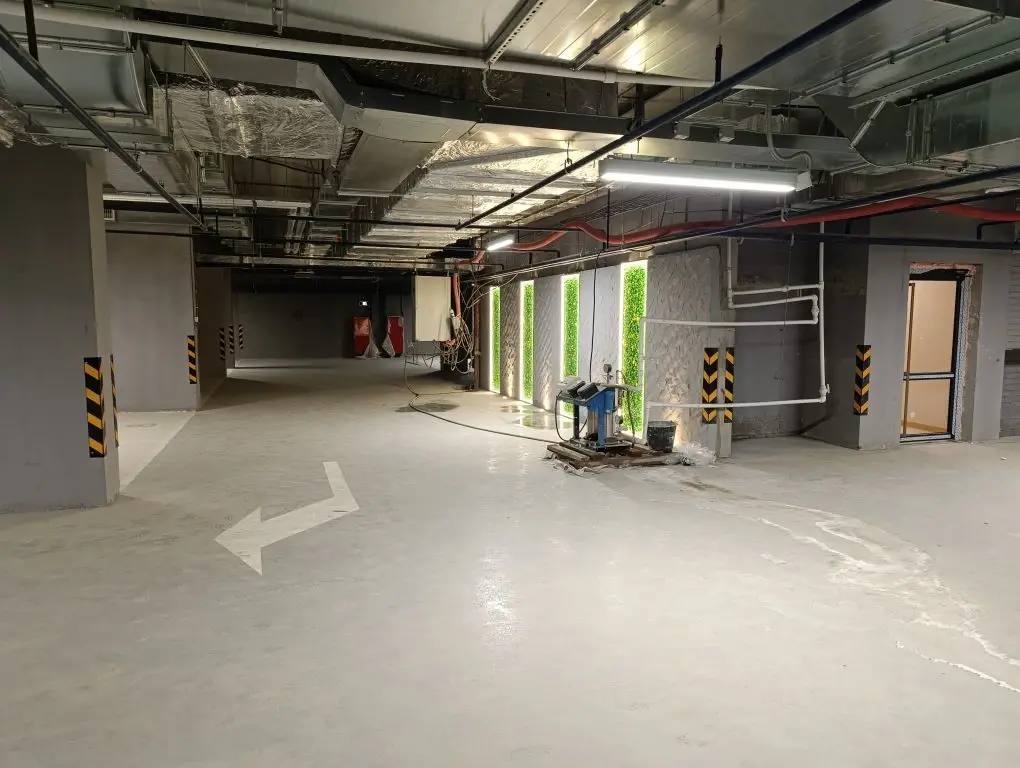

- Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы;

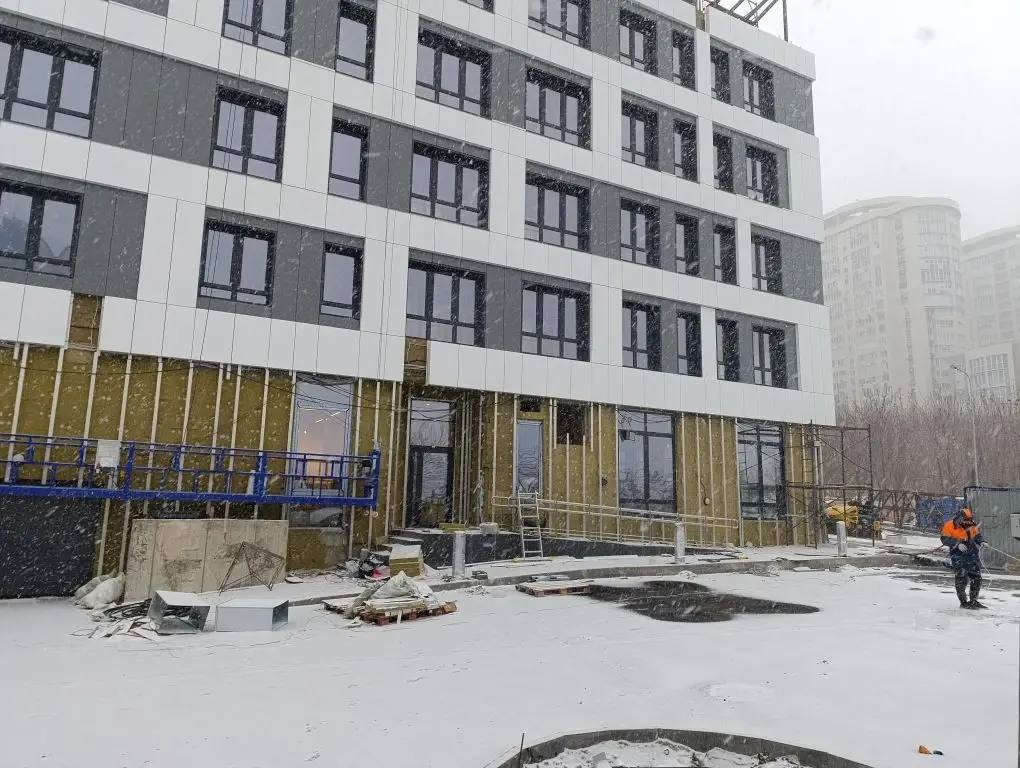

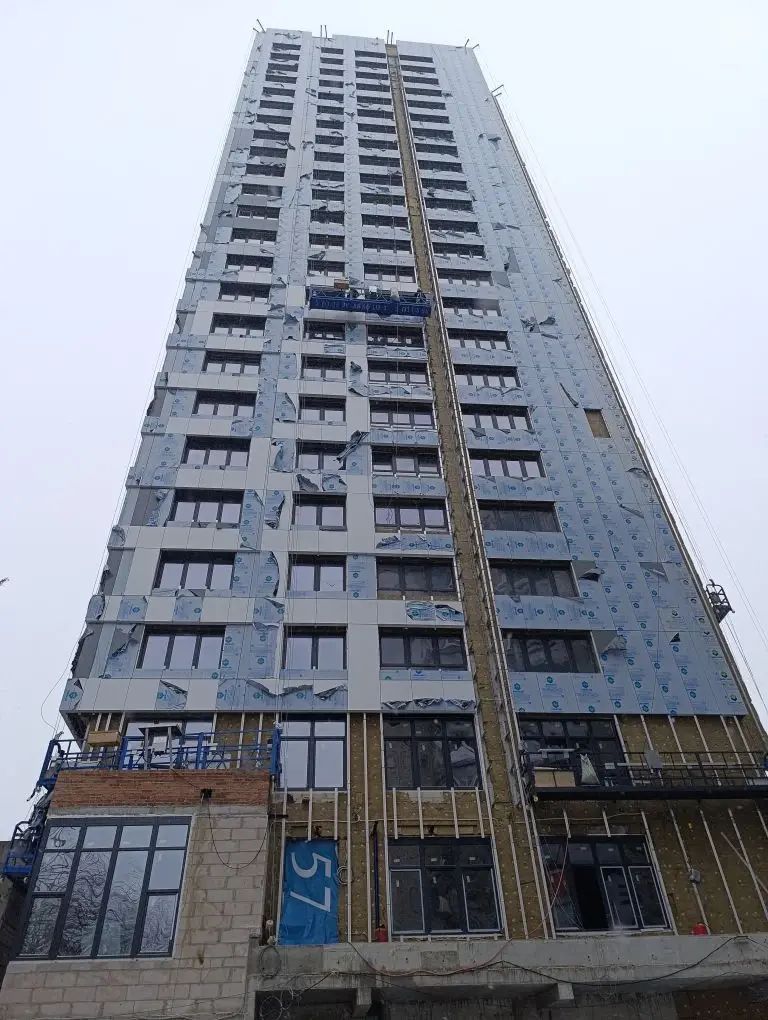

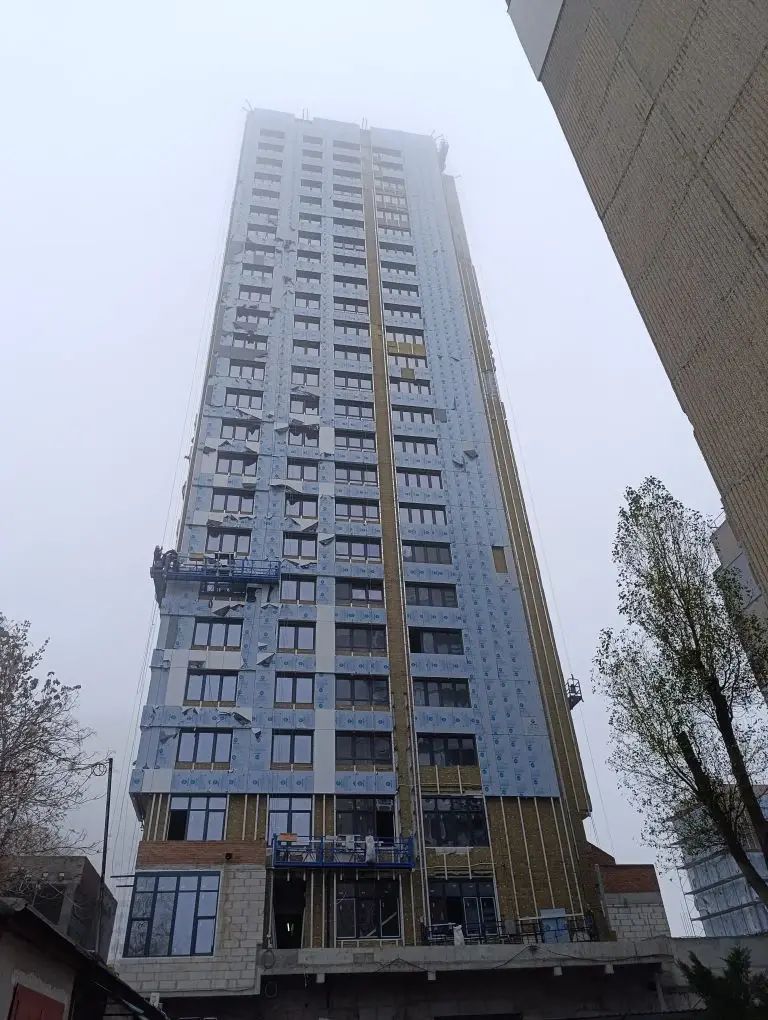

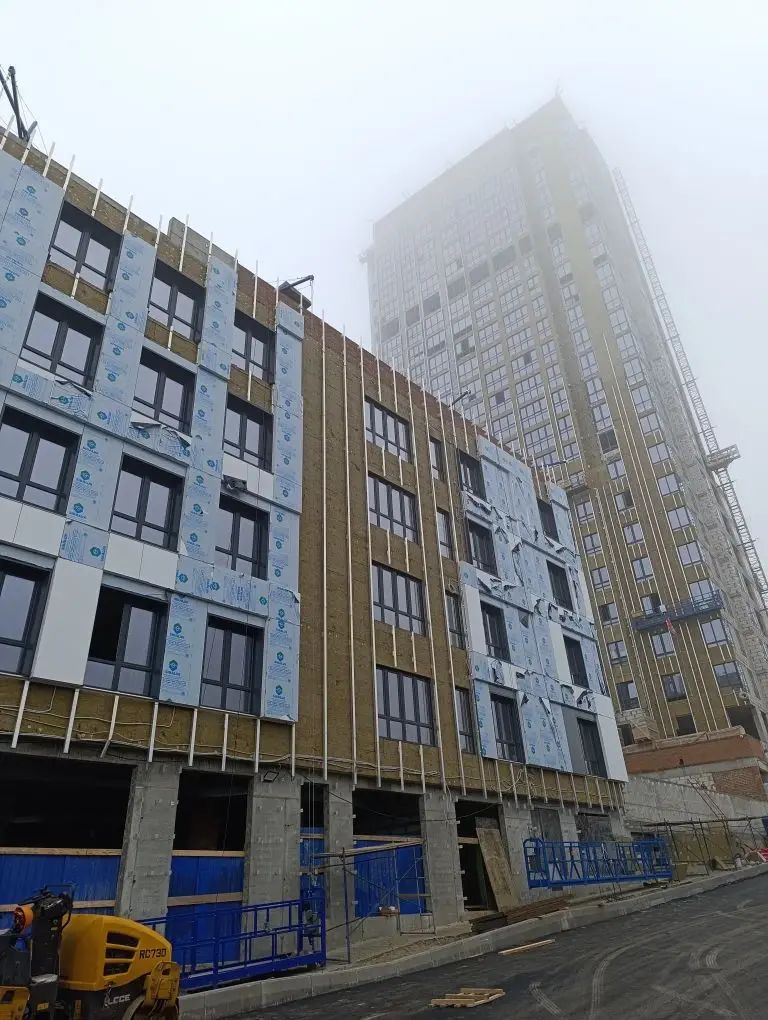

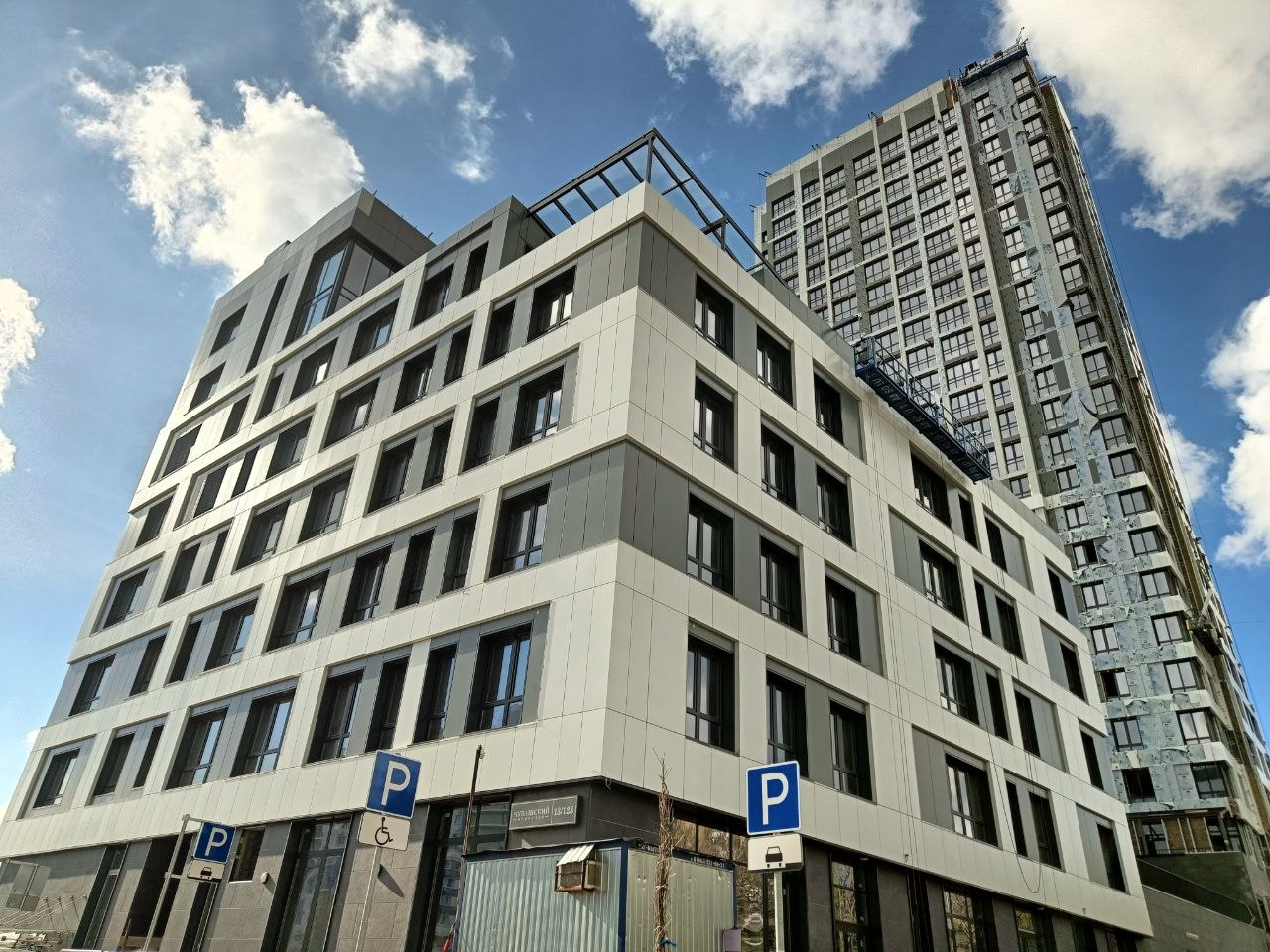

- Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 1-24 этажи, Южная башня 1-8 этажи;

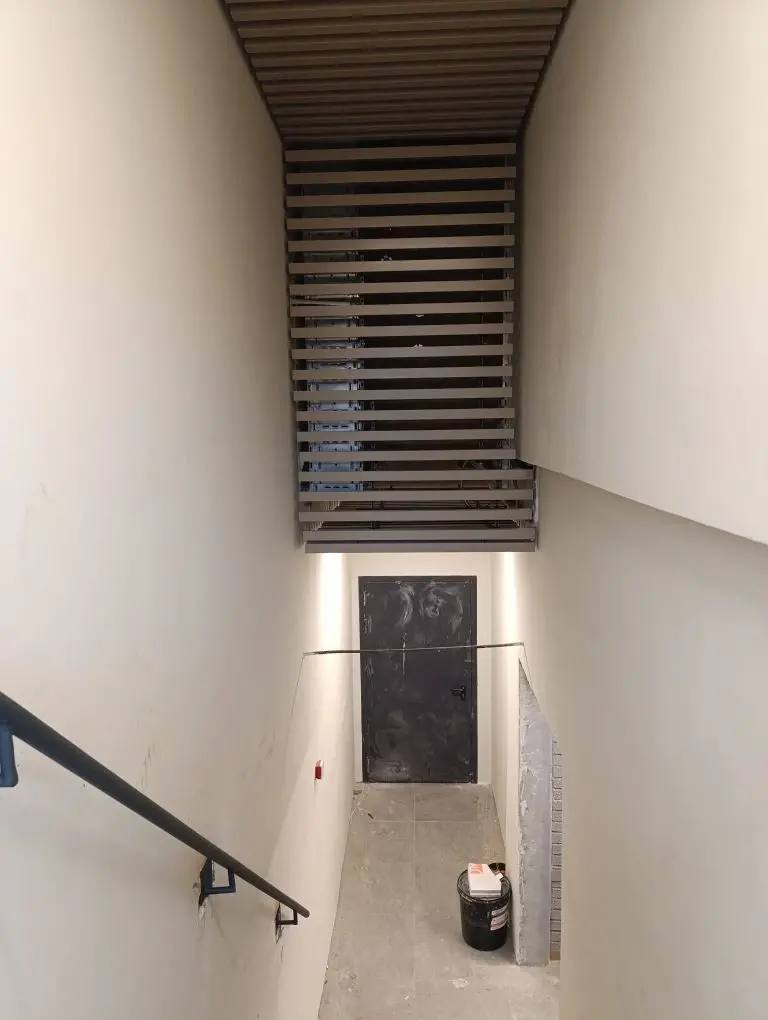

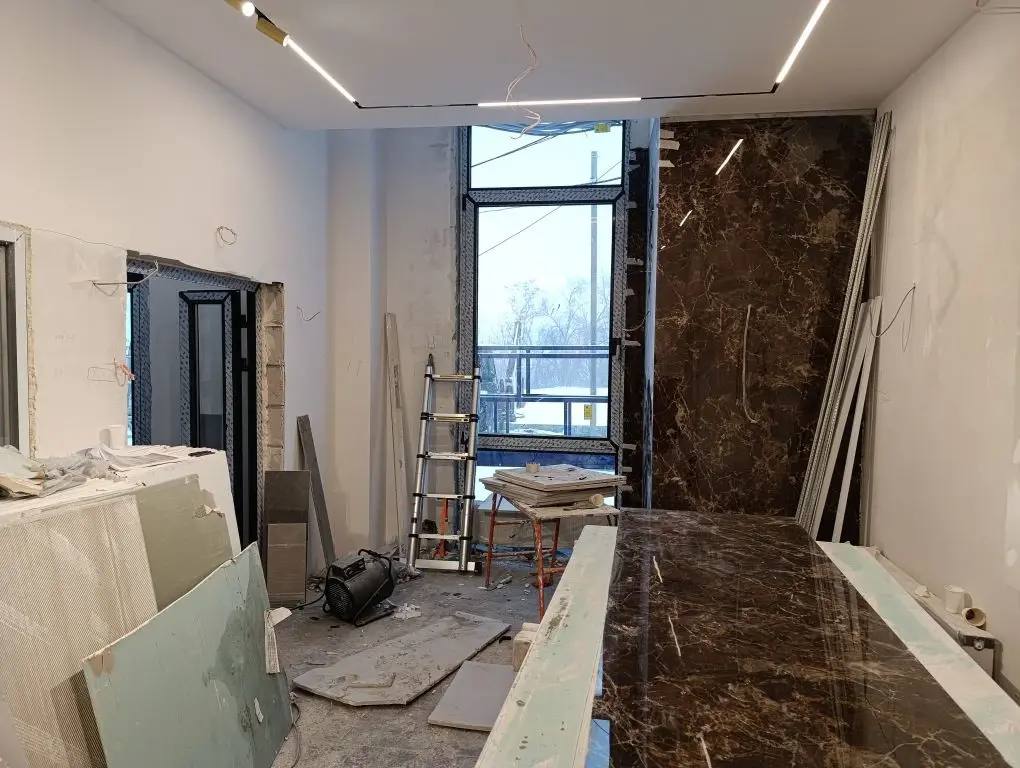

- Устройство эксплуатируемой кровли;

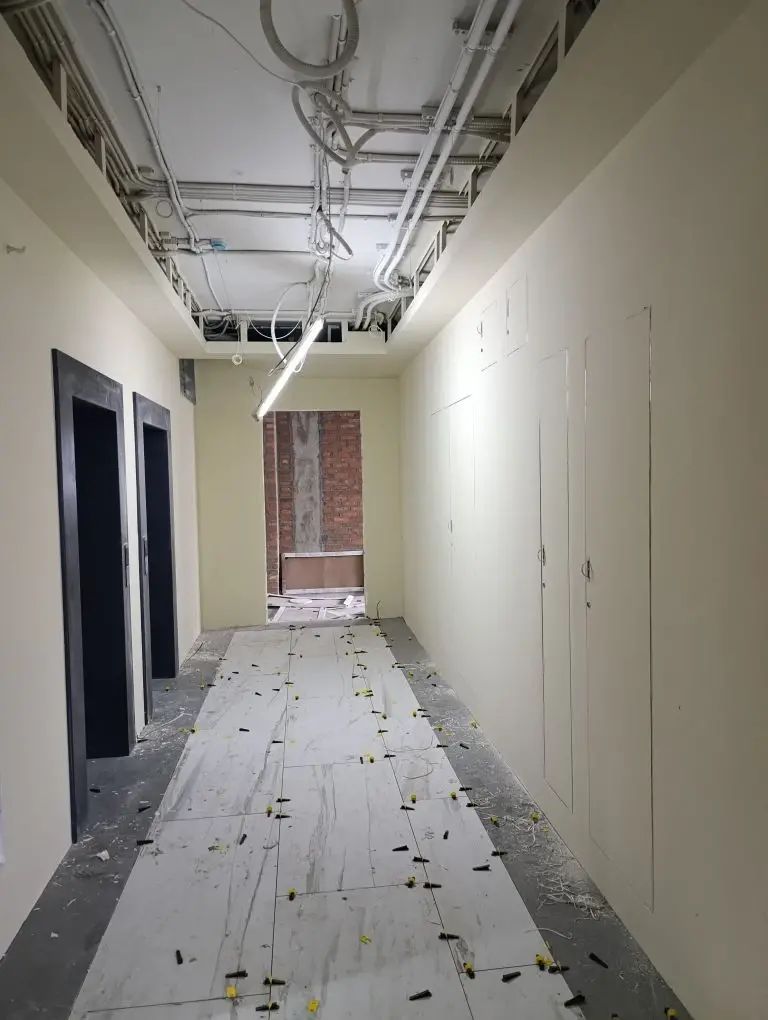

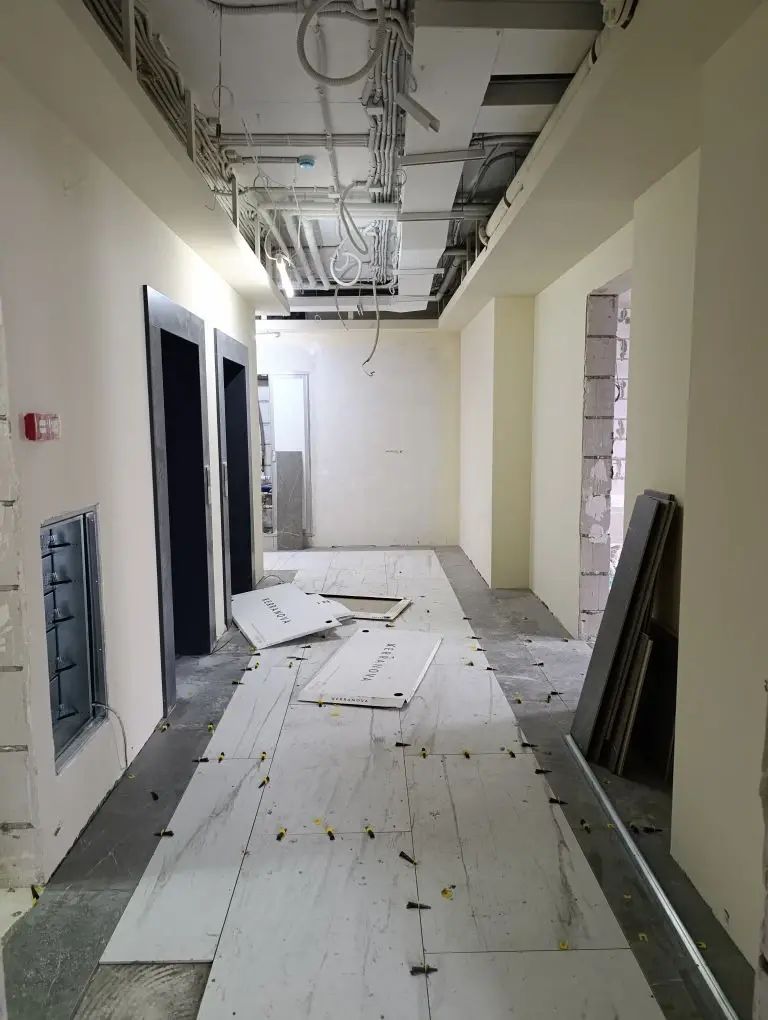

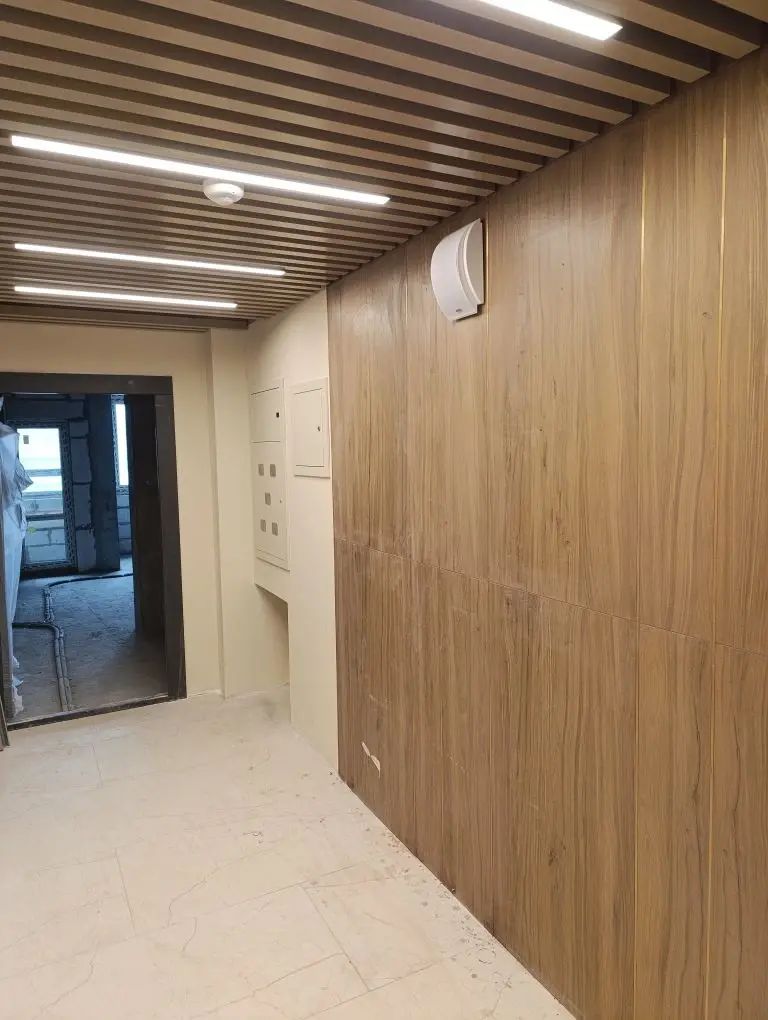

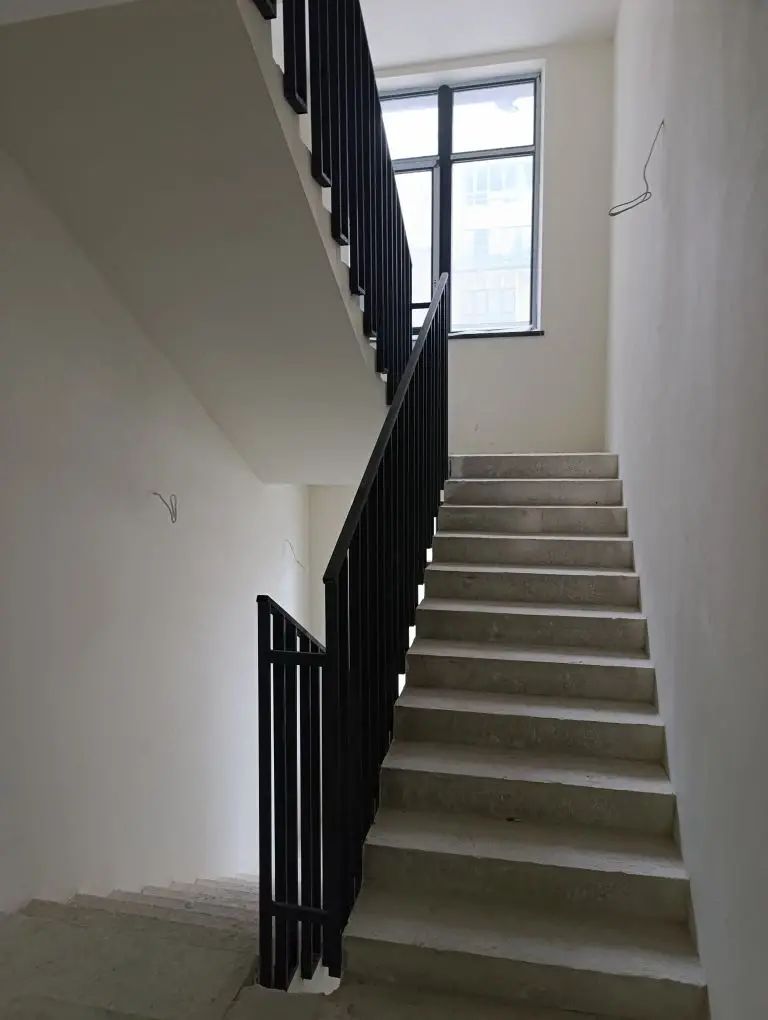

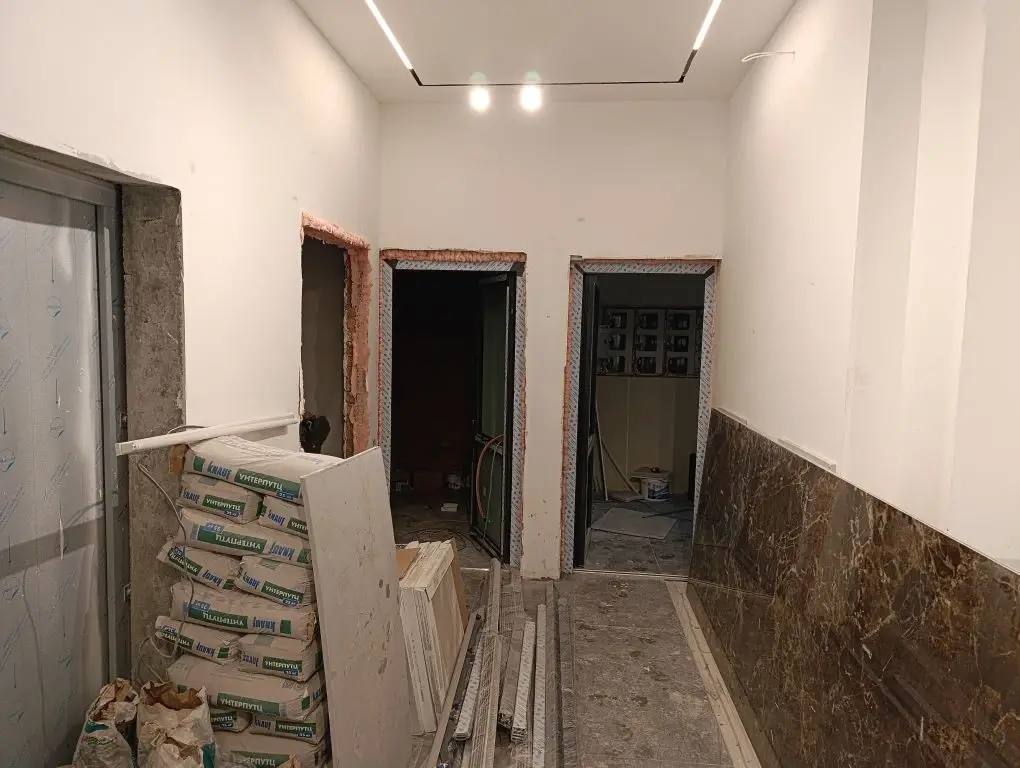

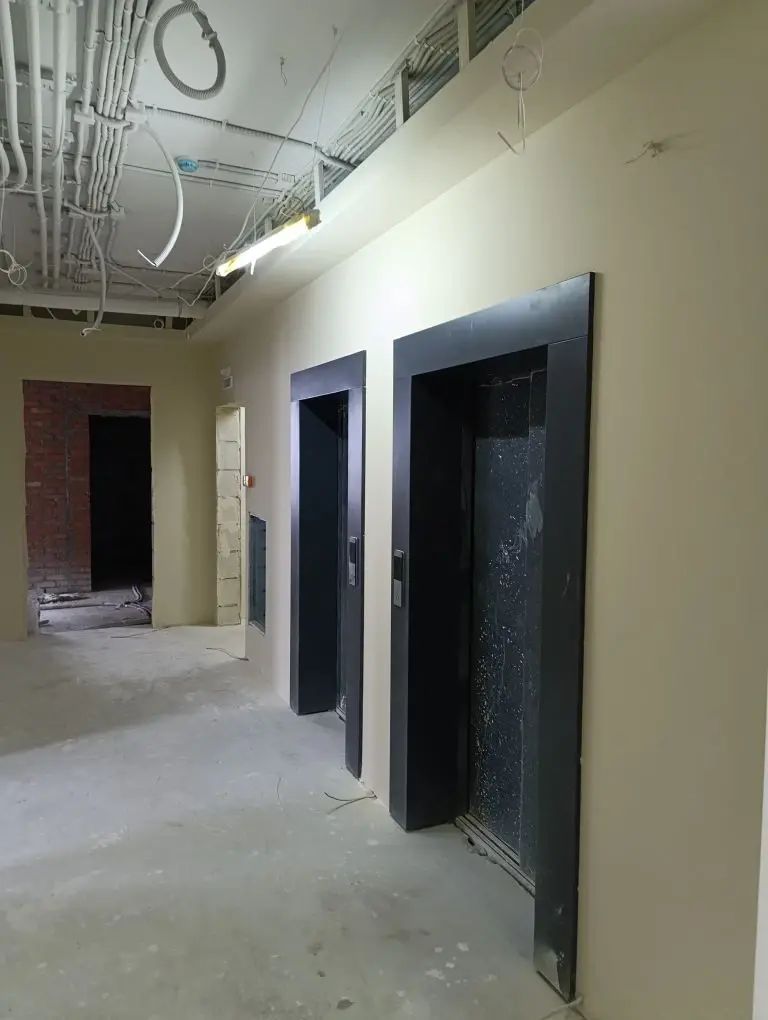

- Чистовая отделка МОП - 1-8 этажи южная секция, 1-24 этажи северная секция;

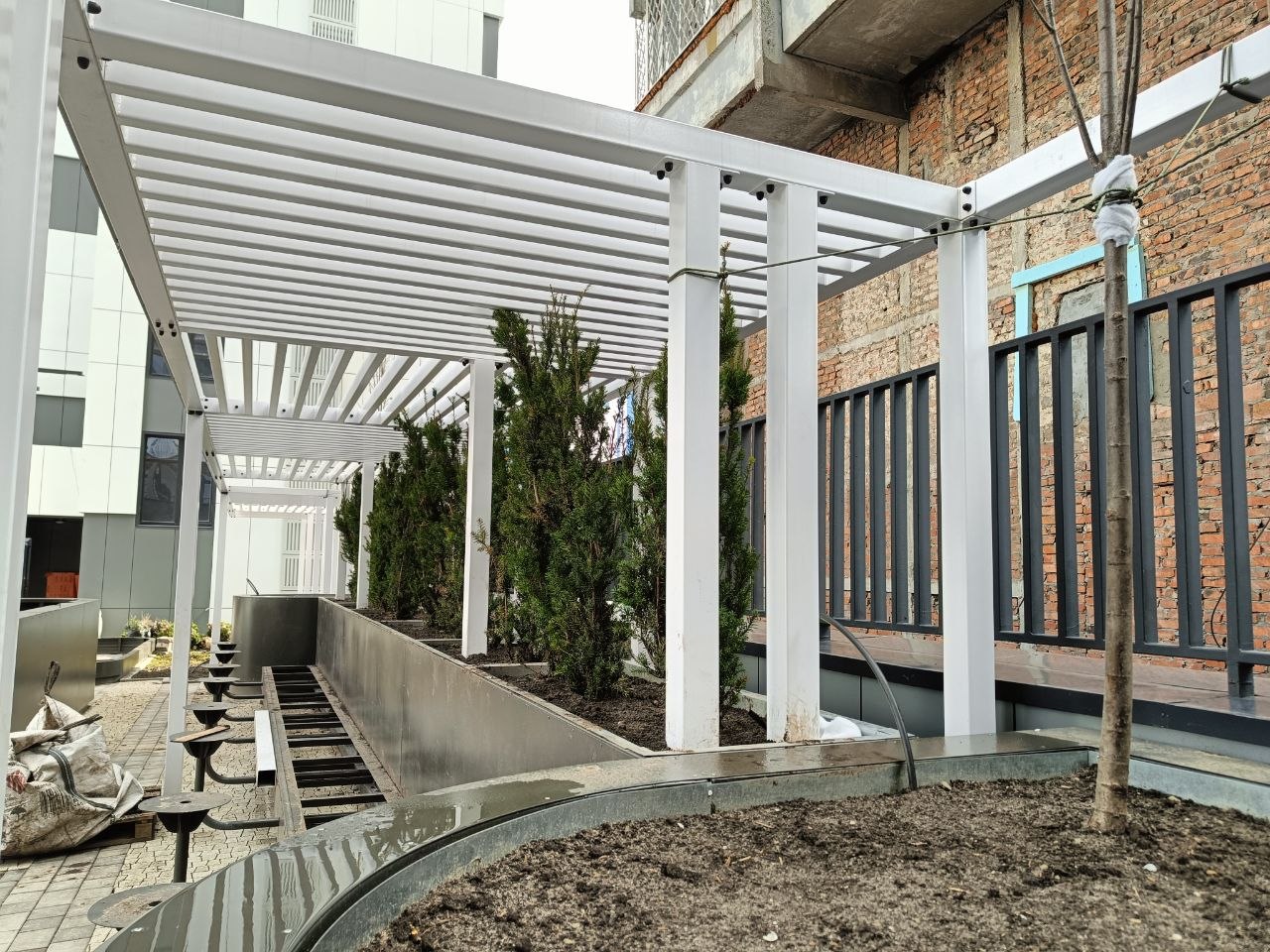

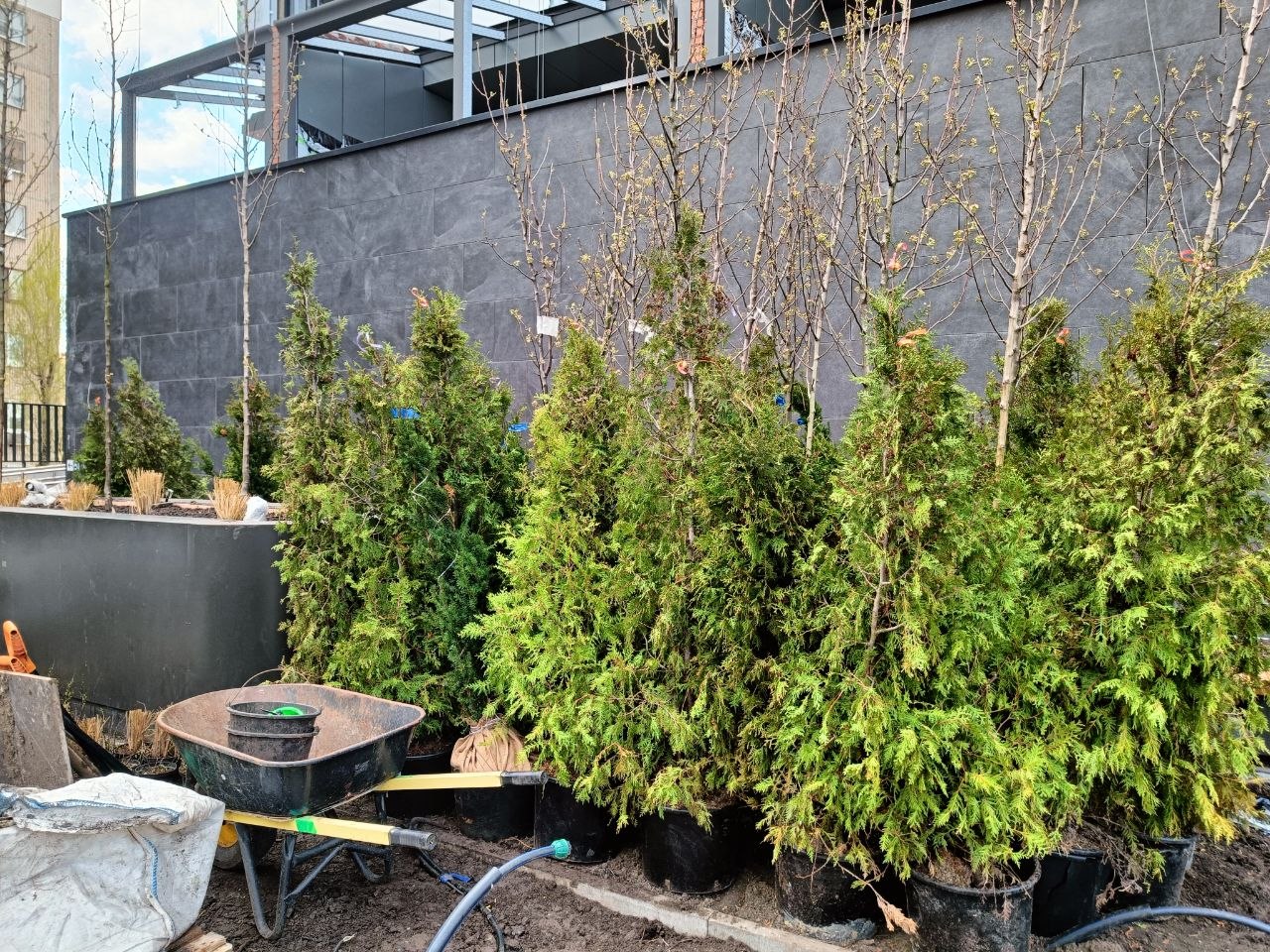

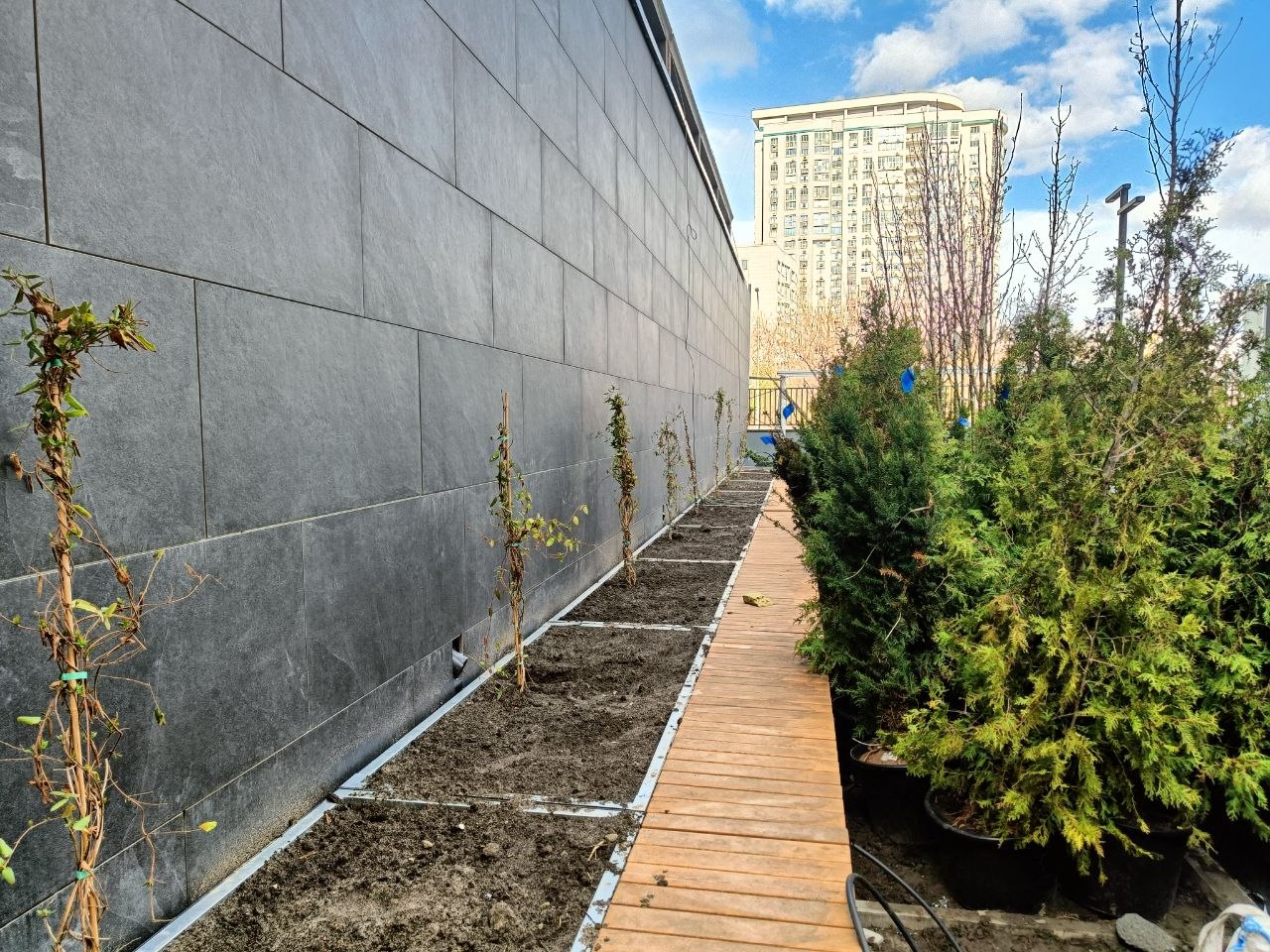

- Благоустройство территории.
Декабрь 2025
В декабре выполняли:
- Устройство внутренних сетей отопления - установка счетчиков, промывка системы;
- Устройство внутренних сетей водоснабжения - установка счетчиков, промывка системы;
- Устройство внутренних сетей вентиляции - установка клапанов;
- Устройство внутренних сетей электроснабжения -установка этажных щитов, квартирных щитов, светильников;
- Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы;
- Установка коллекторных люков 2-24 этажи;
- Установка противопожарных алюминиевых дверей - 9-24 этажи;
- Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 1-24 этажи, южная башня 1-8 этажи;
- Устройство эксплуатируемой кровли;
- Чистовая отделка МОП - 1-8 этажи южная секция, 1-24 этажи северная секция;
- Устройство полимерного покрытия пола;
- Благоустройство территории.
Ноябрь 2025
В ноябре выполняли:
- Устройство внутренних сетей отопления - установка коллекторов, радиаторов, промывка системы;
- Устройство внутренних сетей водоснабжения - установка коллекторов, промывка системы;
- Устройство внутренних сетей пожаротушения -1 этаж;
- Устройство внутренних сетей вентиляции - установка клапанов;
- Устройство внутренних сетей электроснабжения Установка этажных щитов, светильников;
- Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы;
- Установка квартирных дверей 2-24 этажи;
- Установка противопожарных алюминиевых дверей - 3-8 этажи;
- Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 3-24 этажи, южная башня 2-8 этажи;
- Устройство эксплуатируемой кровли;
- Чистовая отделка МОП - 1-8 этажи южная секция, 2-24 этажи северная секция;
- Устройство полимерного покрытия пола;
- Благоустройство территории.

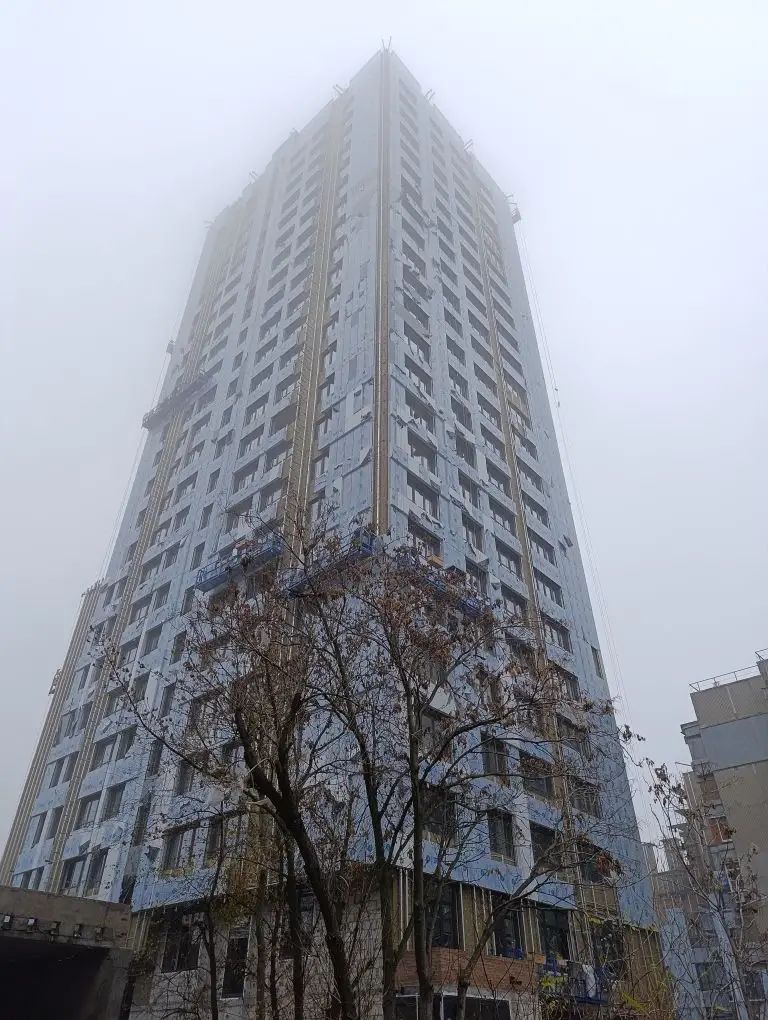

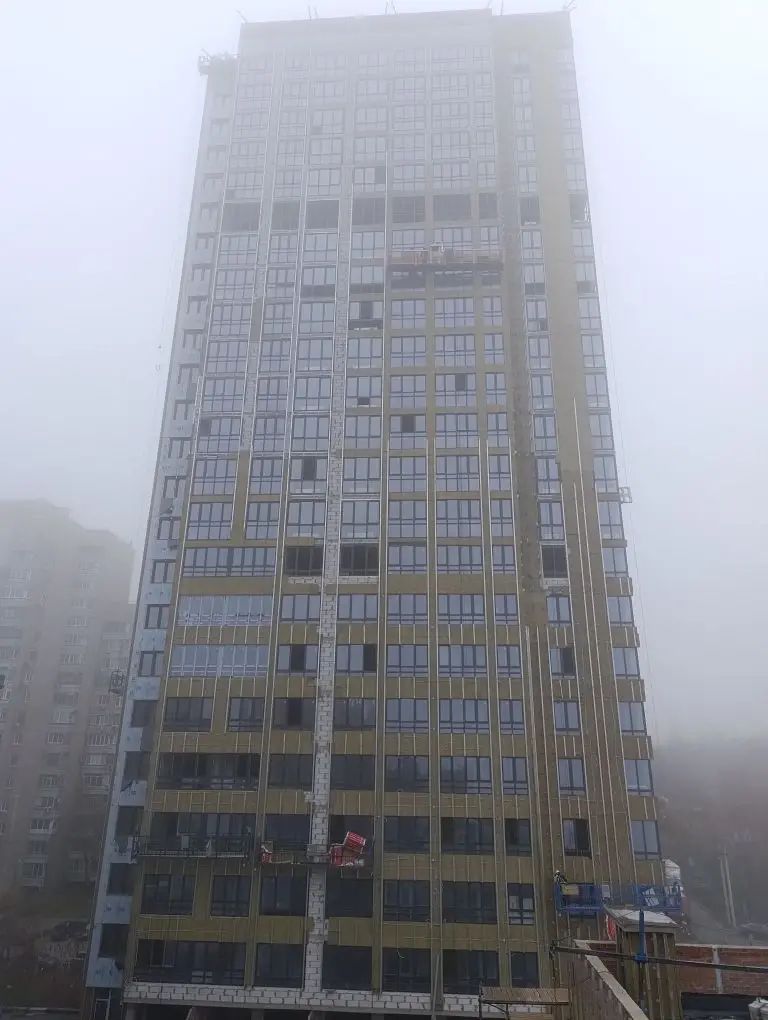

Октябрь 2025
В октябре выполняли:
- Каркас здания - входы, лестницы в здание,
- Кладка - Северная 14, 22 этажи;
- Устройство внутренних сетей отопления (раскладка по этажам) 14, 22 этажи;
- Устройство внутренних сетей водоснабжения 14, 22-24 этажи;
- Устройство внутренних сетей канализации 14, 22-24 этажи;
- Устройство внутренних сетей пожаротушения 11-24 этажи;
- Устройство внутренних сетей вентиляции 11-24 этажи;
- Устройство внутренних сетей электроснабжения -1 этаж, 19-24 этажи;
- Устройство внутренних сетей пожарной сигнализации 23-24 этажи;
- Установка оконных блоков - 12-13, 18, 20-24 этажи северная секция;
- Установка противопожарных дверей - -2, -1 этажи;

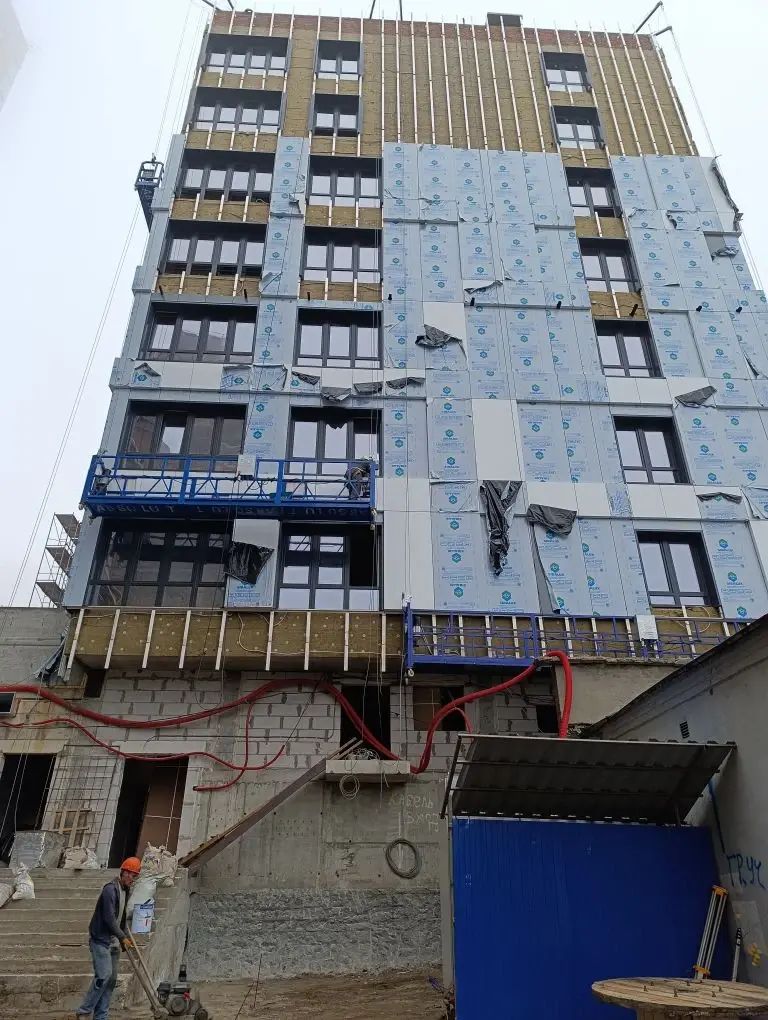

- Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 3-22 этажи, южная башня 2-8 этажи;
- Устройство кровли - северная башня, террасы в квартирах 2 этажа;
- Штукатурка стен в МОП - 16-19 этажи;
- Стяжка в МОП - 12-17 этажи;
- Чистовая отделка МОП - 1-8 этажи южная секция, 2-17 этажи северная секция;

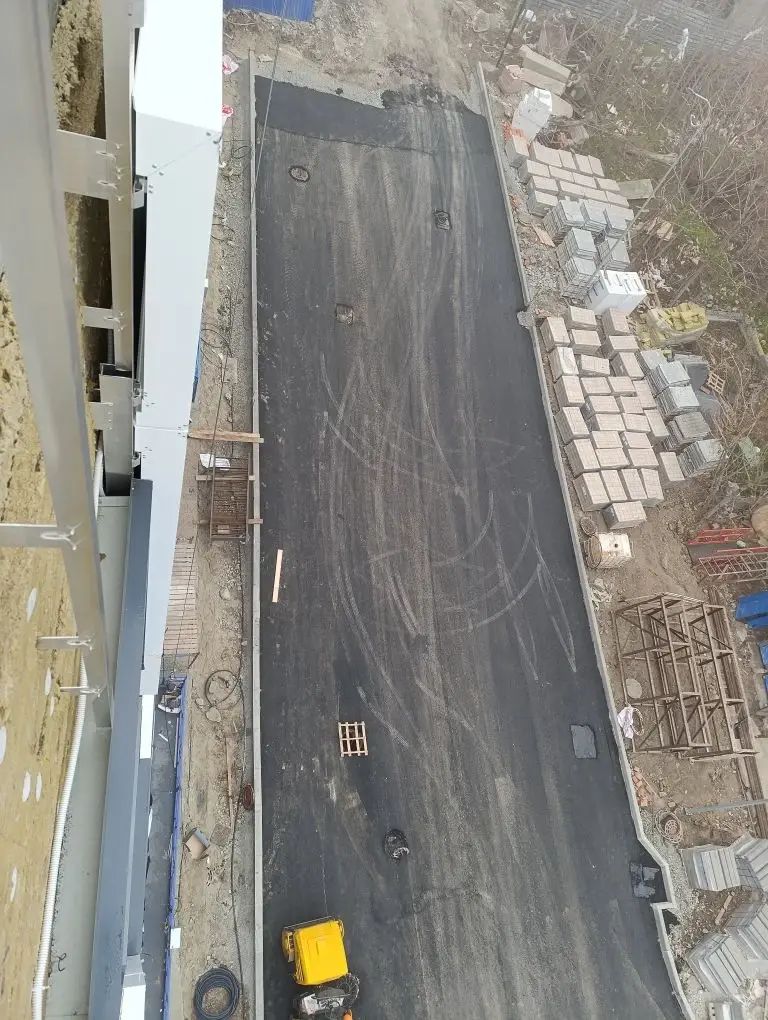

- Благоустройство территории.
Сентябрь 2025
В сентябре выполняли:
- Каркас здания - входы, лестницы в здание,
- Кладка - Северная 14,24, тех. этажи;
- Устройство внутренних сетей отопления (раскладка по этажам) 19-24 этажи;
- Устройство внутренних сетей водоснабжения 19-22 этажи;
- Устройство внутренних сетей канализации 19-22 этажи;
- Устройство внутренних сетей пожаротушения 1-10 этаж;
- Устройство внутренних сетей вентиляции 1-10 этаж;
- Устройство внутренних сетей электроснабжения -1этаж, 11-18 этажи;
- Устройство внутренних сетей пожарной сигнализации 18-22 этажи;
- Установка оконных блоков - 12-13, 15-17, 23-24 этажи северная секция, 6-8 этажи южная секция;
- Устройство вентилируемого фасада (установка кронштейнов, утепление, установка) - Северная башня 3-22 этажи, южная башня 2-8 этажи;
- Устройство кровли - северная башня;
- Штукатурка стен в МОП - 20-24 этаж
- Чистовая отделка МОП - южная секция;
- Устройство подсветки фасада - северная, южная секции
Август 2025
В августе выполняли:
- Каркас здания - Тех. этаж,
- Кладка - Северная 24 этаж, тех.этаж, кровля;
- Устройство внутренних сетей отопления (раскладка по этажам) 19-24 этажи;
- Устройство внутренних сетей водоснабжения 19-21 этажи;
- Устройство внутренних сетей канализации 19-21 этажи;
- Устройство внутренних сетей пожаротушения -1 этаж;
- Устройство внутренних сетей вентиляции - кровли;
- Устройство внутренних сетей электроснабжения -2 этаж, -1этаж, 11-16 этажи;
- Устройство внутренних сетей пожарной сигнализации -2 этаж, 18-24 этажи;
- Установка оконных блоков - 10-11, 15 этажи северная секция, 4-5 этажи южная секция;
- Устройство вентилируемого фасада (установка кронштейнов, утепление) - Северная башня 3-21 этажи, южная башня 2-8 этажи;
- Устройство кровли - южная башня, северная башня;

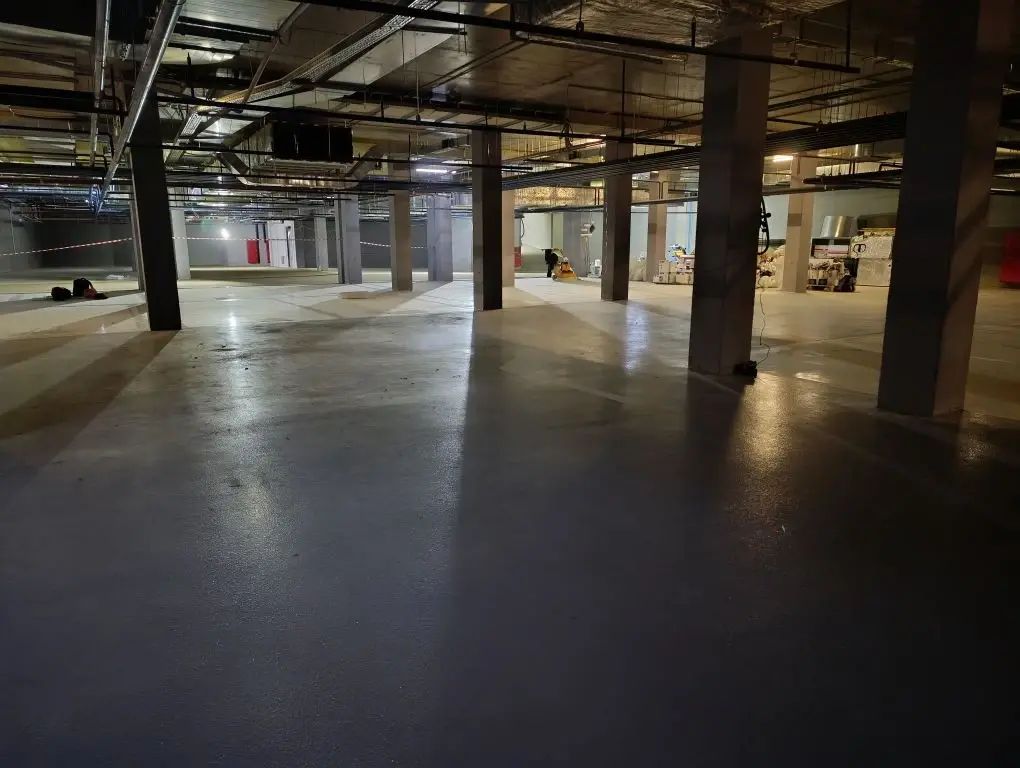

- Устройство стяжки в МОП - -2,-1, 1-8 этаж южная секция;
- Штукатурка стен в МОП - 2-8 этаж южная секция, 8-11 этаж северная секция
Июнь 2025
Было сделано:
- Каркас здания - Северная 20-23 этажи,
Кладка - Северная 15-19 этажи, Южная 7-8 этаж, парапет; - Устройство внутренних сетей отопления (раскладка по этажам) 10-11 этажи;
- Устройство внутренних сетей водоснабжения 10-11 этажи;
- Устройство внутренних сетей канализации 10-11 этажи;
- Устройство внутренних сетей пожаротушения -1 этаж;
- Устройство внутренних сетей вентиляции -1 этаж;
Устройство внутренних сетей электроснабжения -2 этаж, -1этаж, 2-4 этажи; - Устройство внутренних сетей пожарной сигнализации -2 этаж, 2-11 этажи;
- Установка оконных блоков - 4-9 этажи;
- Устройство вентилируемого фасада (установка кронштейнов, утепление) - Северная башня 3-9 этажи, южная башня 2-8 этажи;
- Устройство кровли - южная башня.
Май 2025
Было сделано:
- Каркас здания - Северная 18-20 этажи,
- Кладка - Северная 11,14 этажи, Южная 5-6 этаж;
- Устройство внутренних сетей отопления (раскладка по этажам) 8-9 этажи;
- Устройство внутренних сетей водоснабжения 4-9 этажи;
- Устройство внутренних сетей канализации 8-9 этажи;
- Устройство внутренних сетей пожаротушения -1 этаж;
- Устройство внутренних сетей вентиляции -1 этаж;
- Устройство внутренних сетей электроснабжения -2 этаж;
- Устройство внутренних сетей пожарной сигнализации -2 этаж;
- Установка оконных блоков - 3-6 этажи;
- Устройство вентилируемого фасада (установка кронштейнов, утепление) - Южная башня;
Апрель 2025
Было сделано:
- Каркас здания - Северная 17-18 этажи, Южная парапеты 5-7-8 этаж;
- Кладка - Северная 8-11 этажи, Южная 4 этаж;
- Устройство внутренних сетей отопления (раскладка по этажам) 2-7 этажи;
- Устройство внутренних сетей водоснабжения 2-3 этажи;
- Устройство внутренних сетей канализации 2-7 этажи;
- Устройство внутренних сетей пожаротушения -1 этаж;
- Устройство внутренних сетей вентиляции -1 этаж.
Март 2025
Было сделано:
- Каркас здания - Северная 15-17 этажи, Южная 7-8 этаж;
- Кладка - Северная 5-8 этажи,
- Южная 3 этаж, парапет;
- Устройство внутренних сетей ливневой канализации 1-14 этажи;
- Устройство внутренних сетей отопления (стояки) - 1-14 этажи;
- Устройство внутренних сетей водоснабжения -1 этаж;
- Устройство внутренних сетей пожаротушения -2, -1 этажи;
- Устройство внутренних сетей вентиляции -1 этаж.
Февраль 2025
Было сделано:
- Каркас здания - Северная 12-14 этажи, Южная 6 этаж;
- Кладка - Северная 2-5 этажи, Южная 2 этаж;
- Устройство внутренних сетей канализации 2 этаж;
- Устройство внутренних сетей водоснабжения -1 этаж;
- Устройство внутренних сетей отопления -1 этаж;
- Устройство внутренних сетей пожаротушения -2 этаж;
- Устройство внутренних сетей вентиляции -1 этаж.
Январь 2025
Было сделано:
- Каркас здания - Северная 10-12 этажи, Южная 5 этаж;
- Кладка - 2-3 этажи;
- Устройство внутренних сетей канализации 1 этаж;
- Устройство внутренних сетей водоснабжения -2 этаж;
- Устройство внутренних сетей вентиляции -2, -1 этаж.
Декабрь 2024
Было сделано:
- Северная секция кирпичная кладка
- Монтаж противопожарного короба кабельных линий
- Монтаж вентиляции противопожарной и общеобменной
- Стоянка минус второй прокладка трассы отопления холодной и горячей воды
- Монтаж насосной горячего и холодного водоснабжения стоянка минус второй этаж
Ноябрь 2024
Было сделано:
- Устройство внутриплощадочных сетей теплоснабжения, водоснабжения, канализации, электроснабжения
- Устройство внутренних сетей канализации -2, -1 этажи
- Кладка -1, 1 этажи
- Каркас здания - северная 4-6 этажи, южная 2-3 этажи
Октябрь 2024

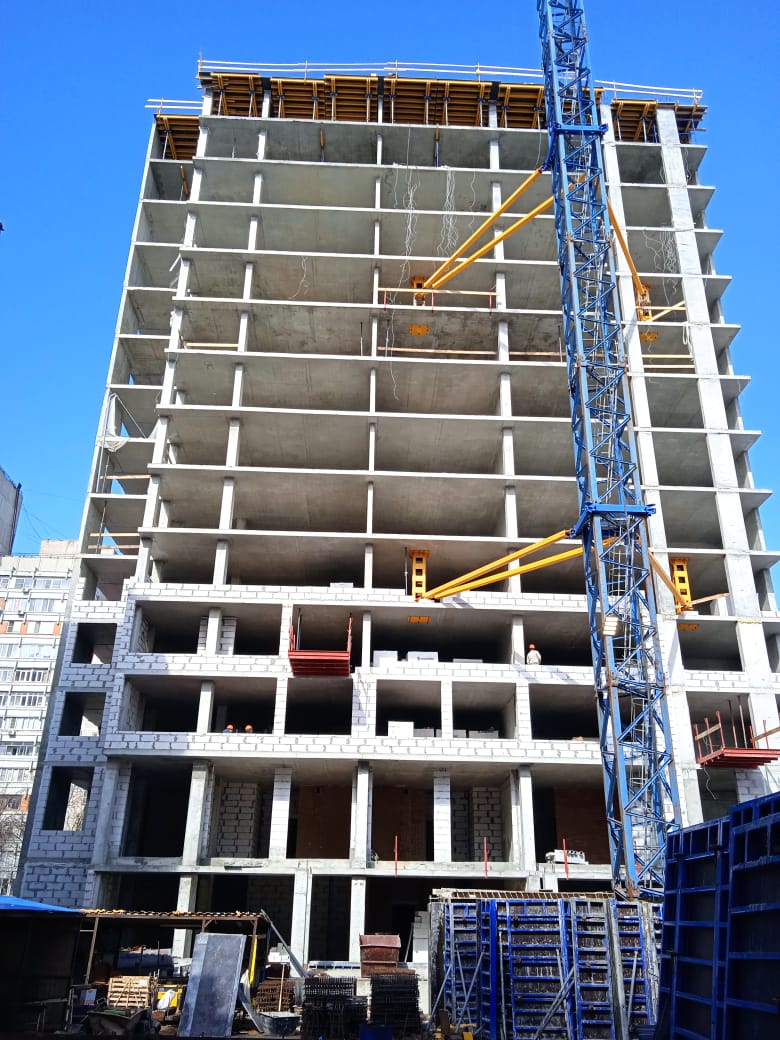

Было сделано:
- Северная башня - устройство ж/б каркаса 2-4 этажей.
- Южная башня - устройство ж/б каркаса 2-3 этажей.
- Парковка - кладка внутренних стен и перегородок на -2 и -1 этажах, устройство внутренних систем водоснабжения и канализации на -2 этаже, гидроизоляционные работы на -2 и -1 этажах, утепление стен и перекрытия на -2 и -1 этажах.
- Внутриплощадочные работы - устройство внутриплощадочных сетей электроснабжения, теплоснабжения, прокладка трубопроводов пожаротушения от пожарного резервуара в здание, обратная засыпка пазух котлована.
