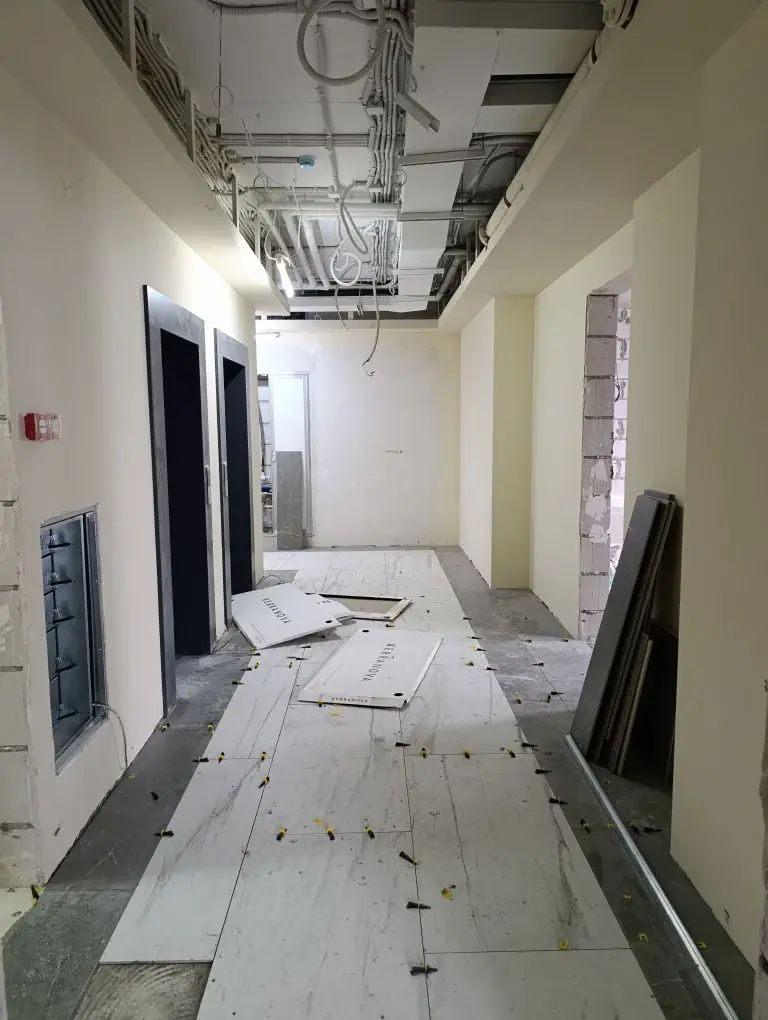

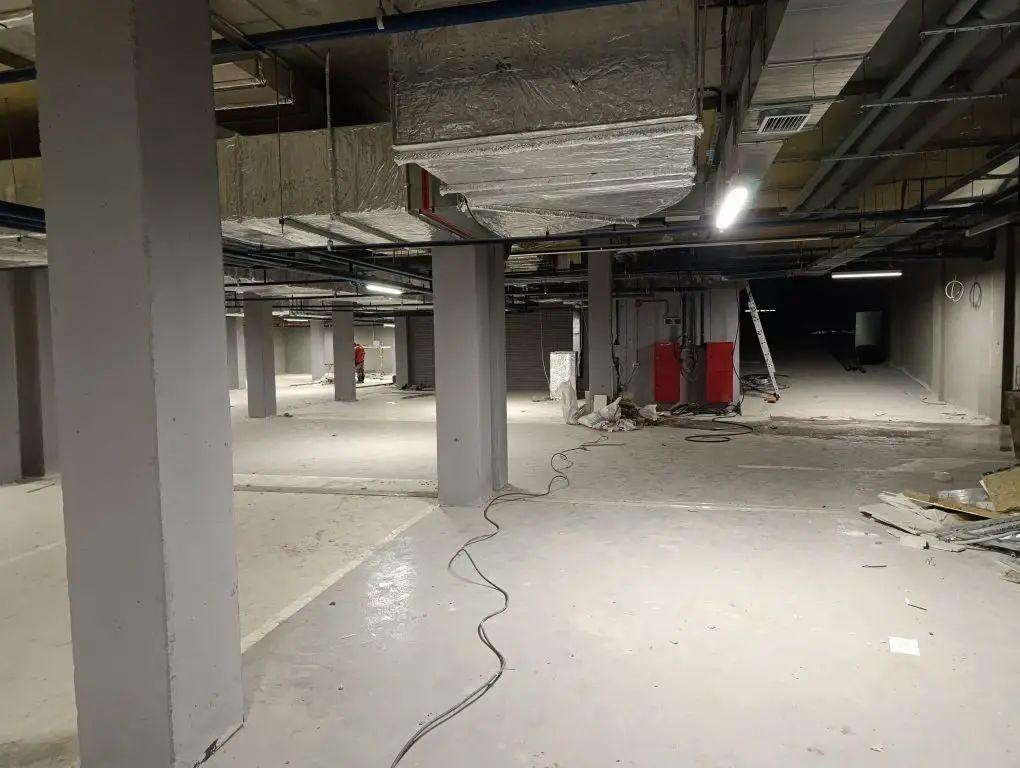

Ход строительства

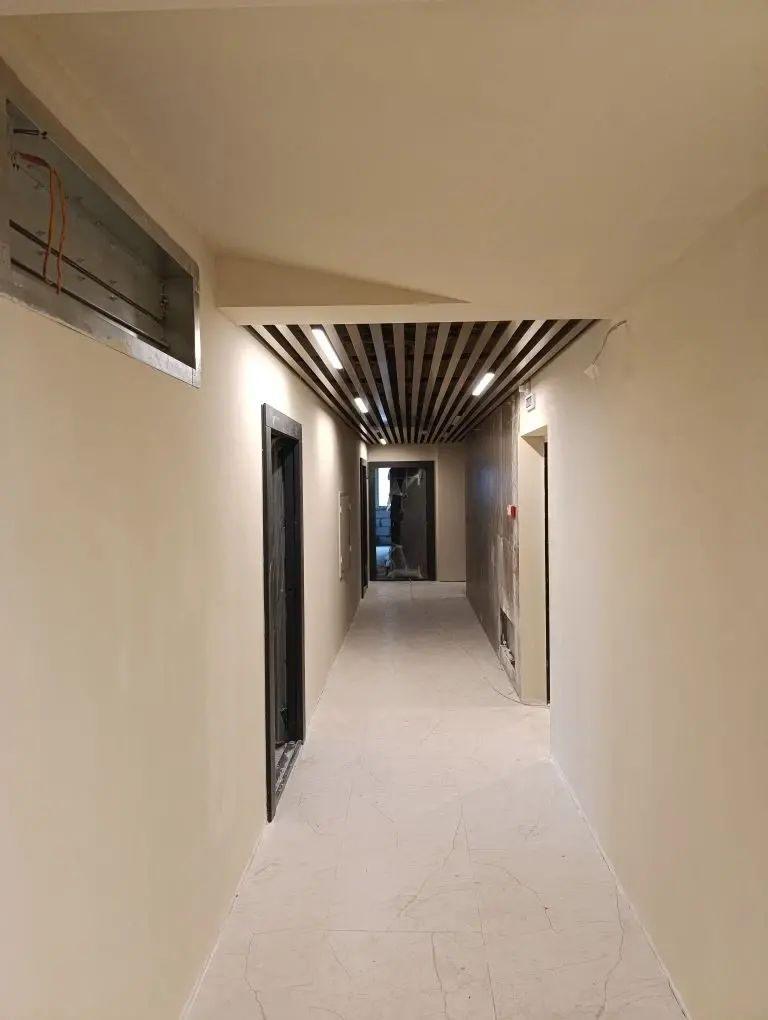

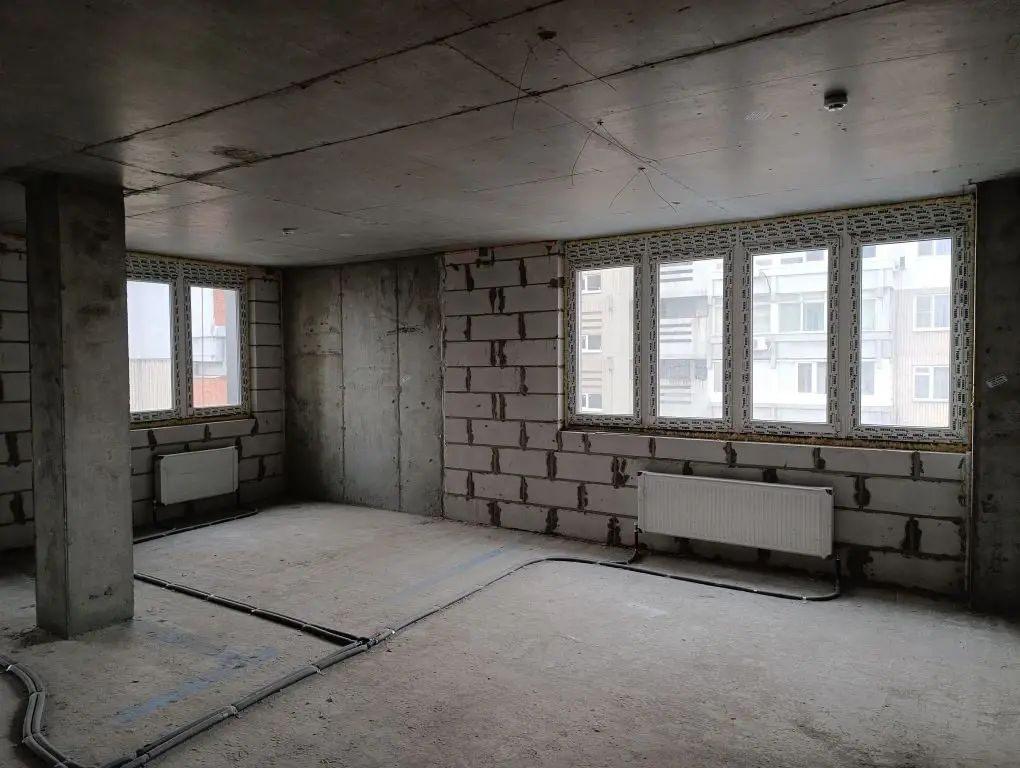

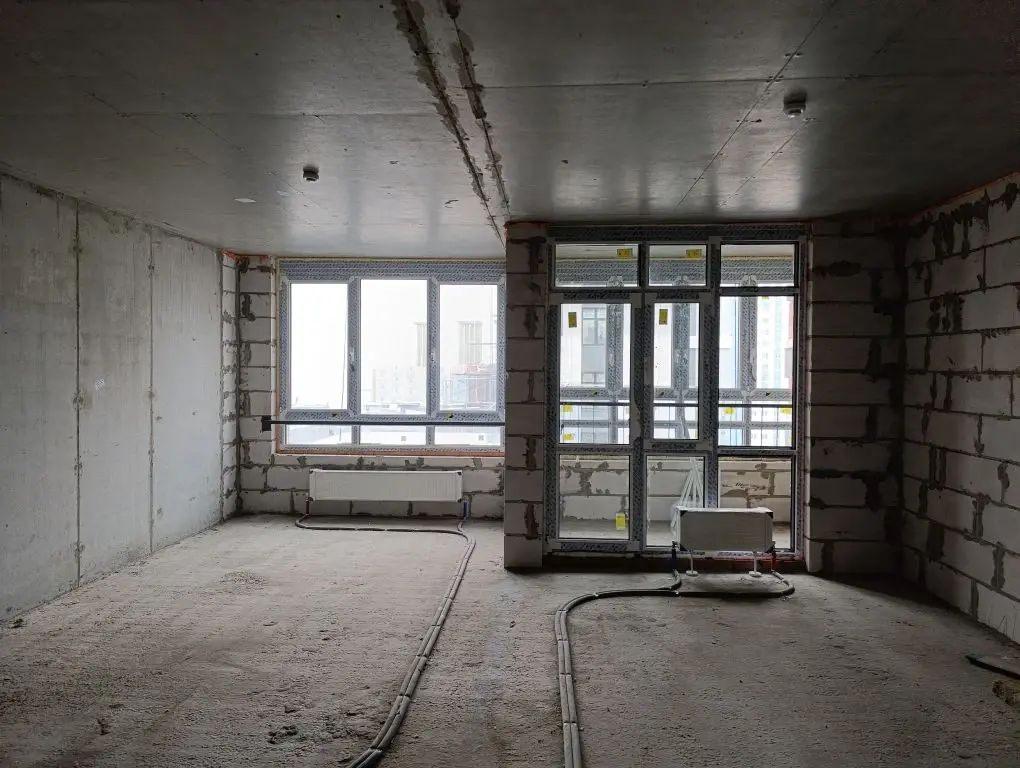

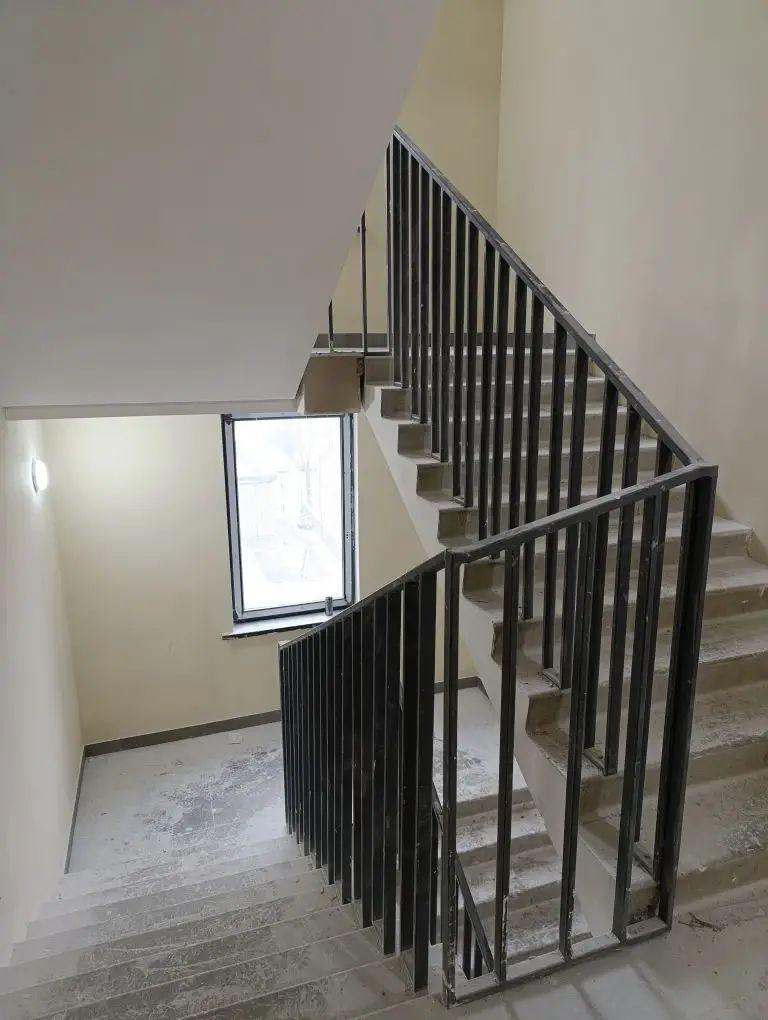

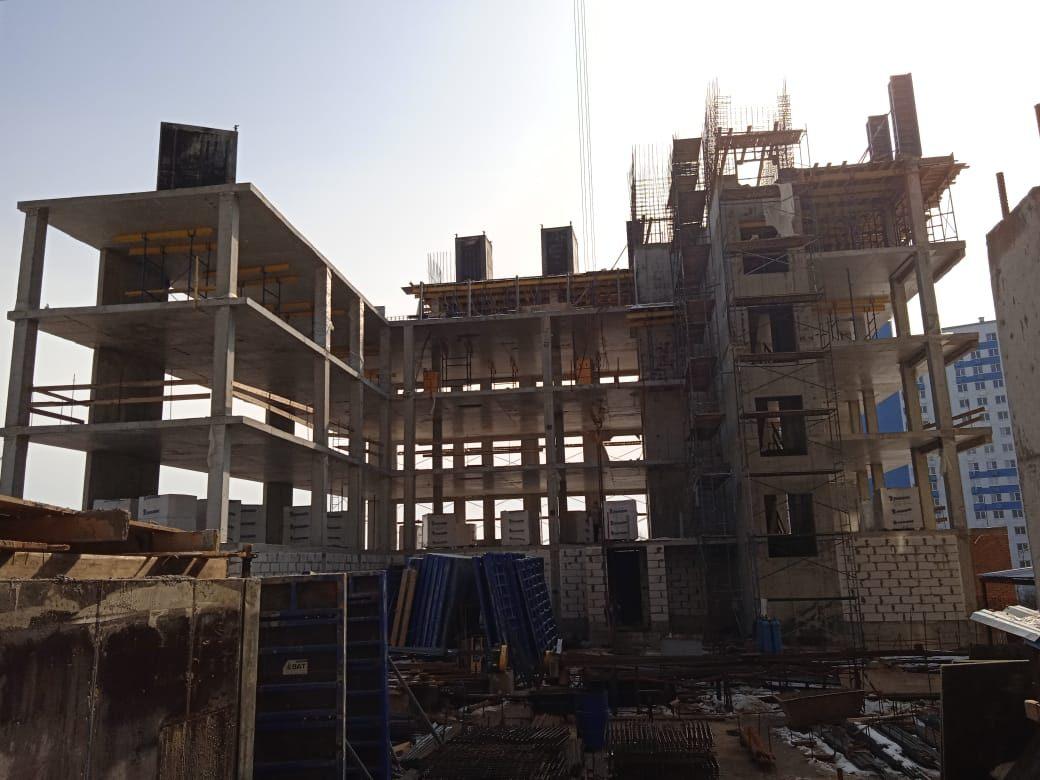

02 · этапДекабрь 2025

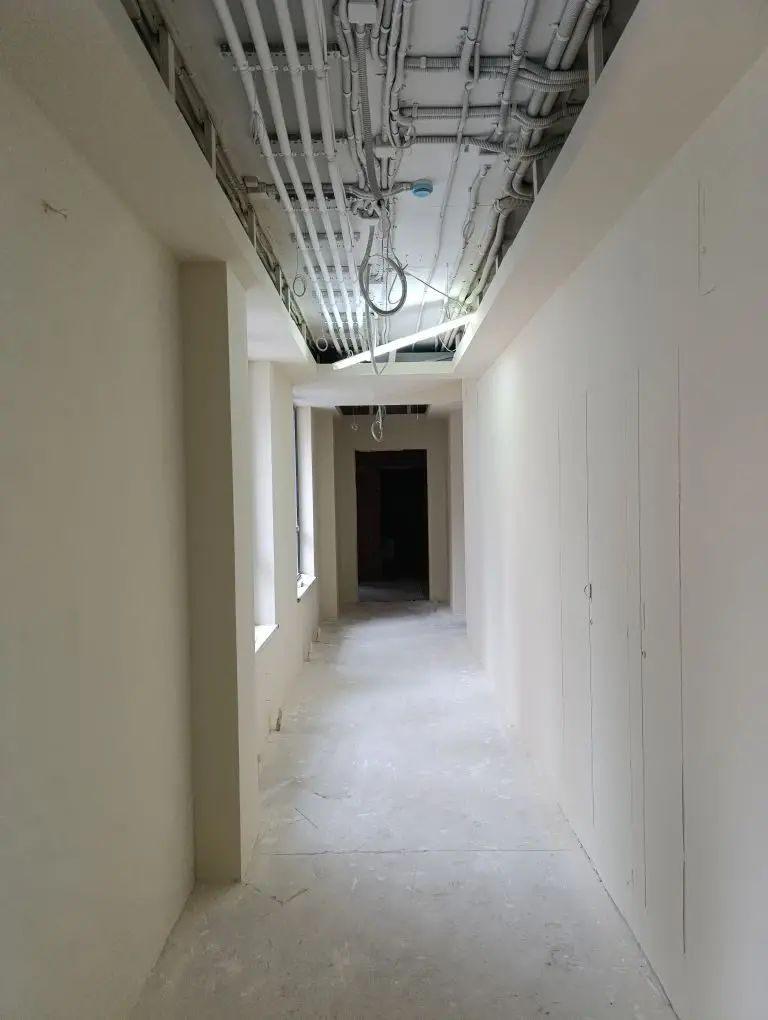

- Устройство внутренних сетей отопления - установка счетчиков, промывка системы
- Устройство внутренних сетей водоснабжения - установка счетчиков, промывка системы
- Устройство внутренних сетей вентиляции - установка клапанов
- Устройство внутренних сетей электроснабжения - установка этажных щитов, квартирных щитов, светильников

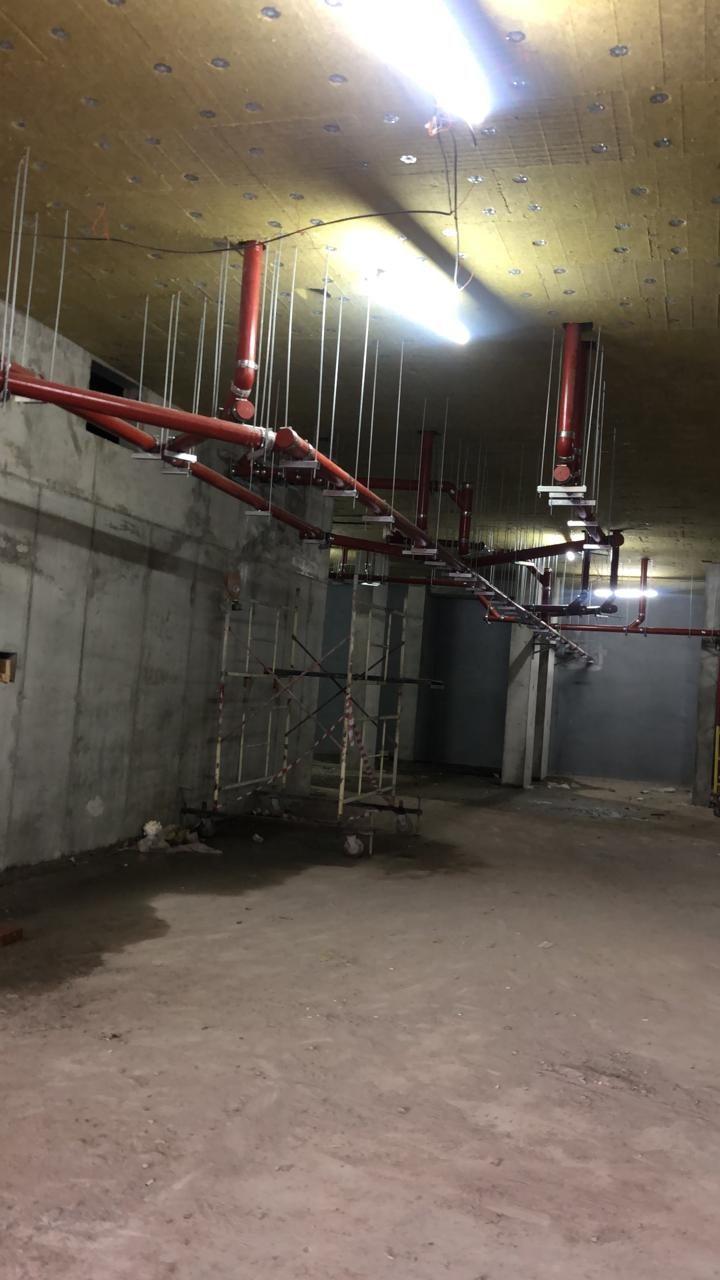

- Устройство внутренних сетей пожарной сигнализации - программирование и проверка системы
- Установка коллекторных люков 2-24 этажи
- Установка противопожарных алюминиевых дверей - 9-24 этажи

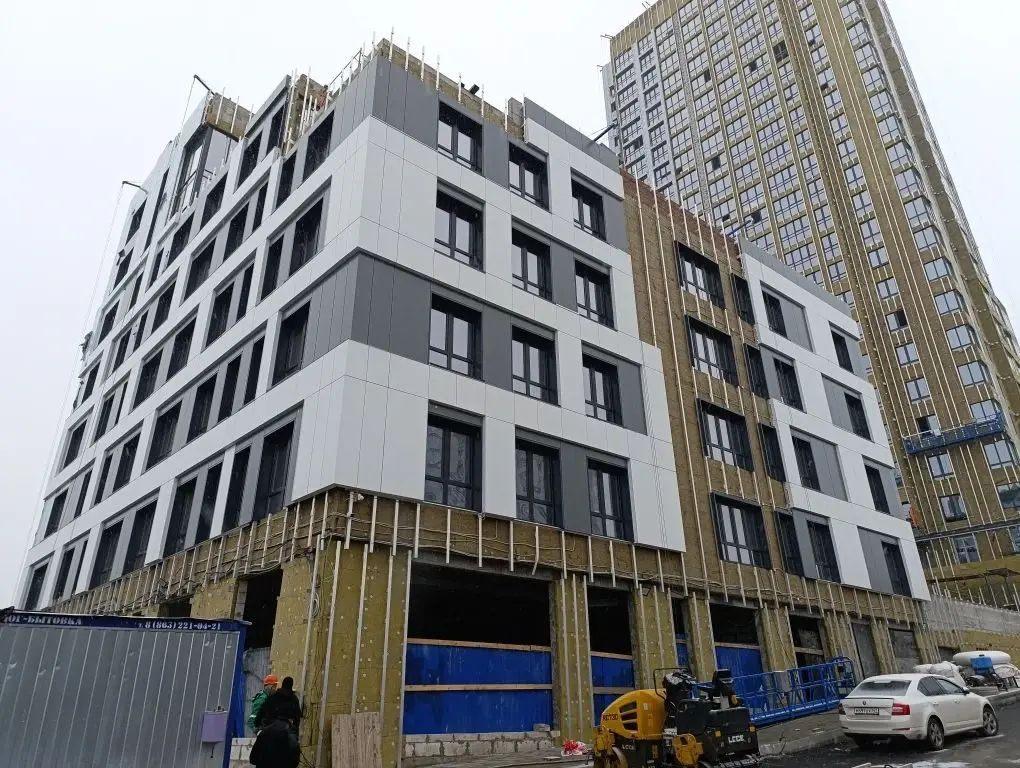

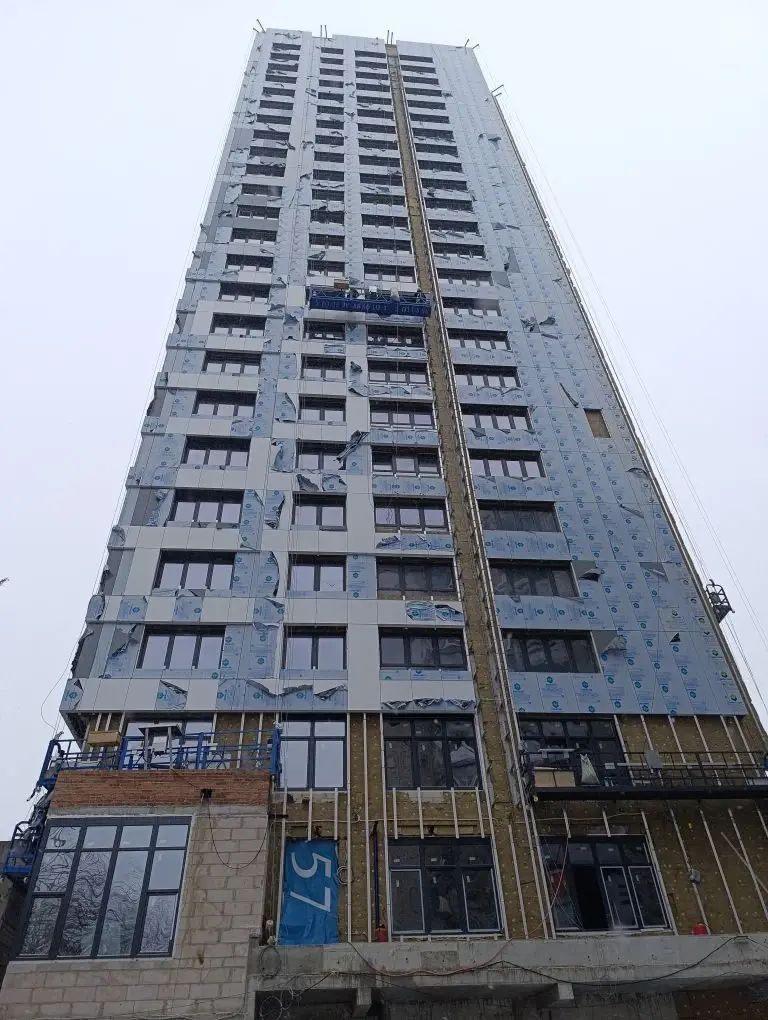

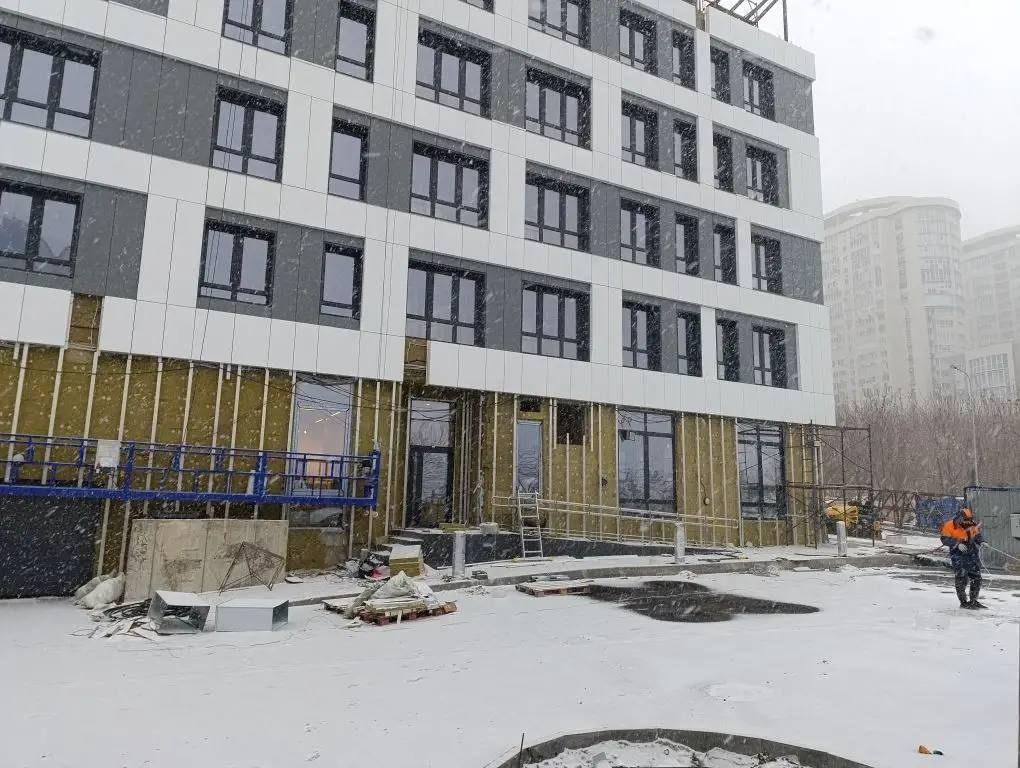

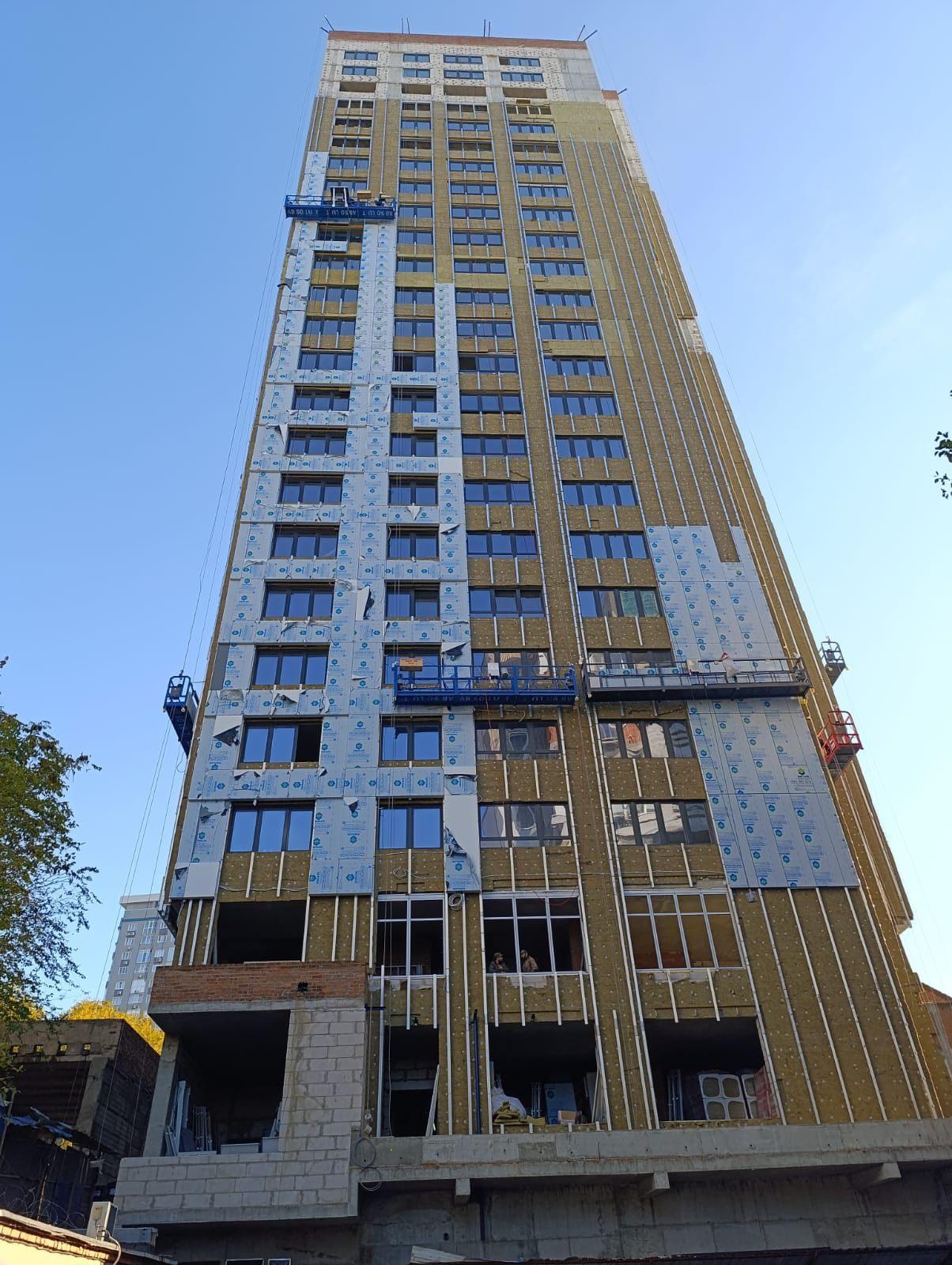

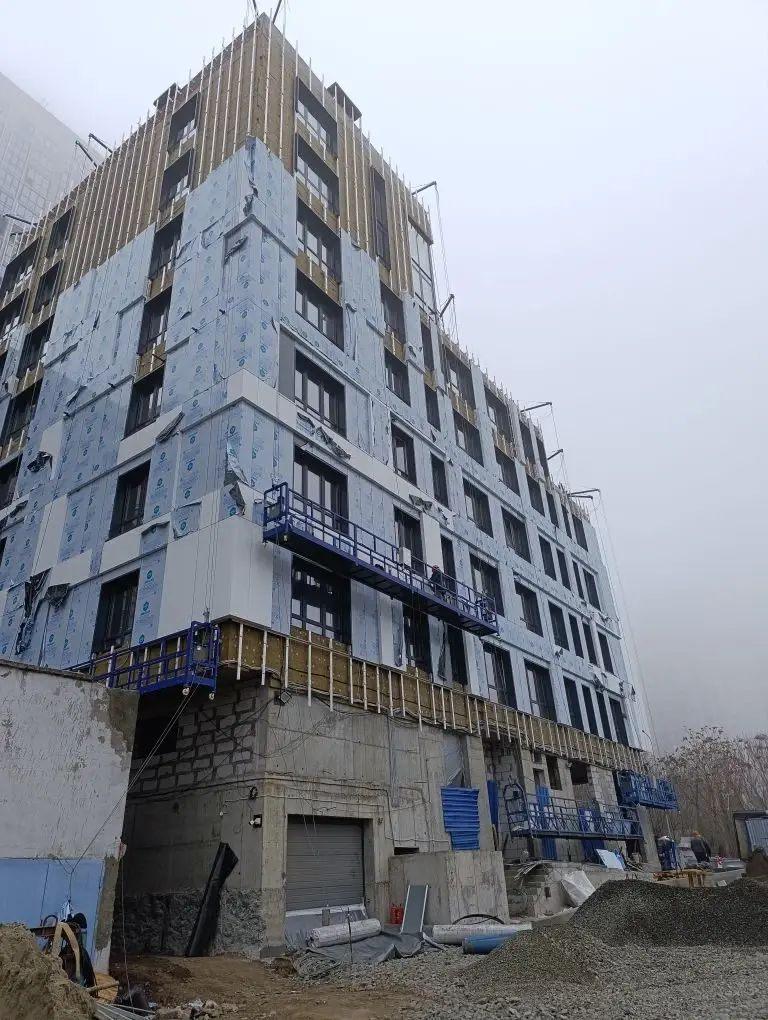

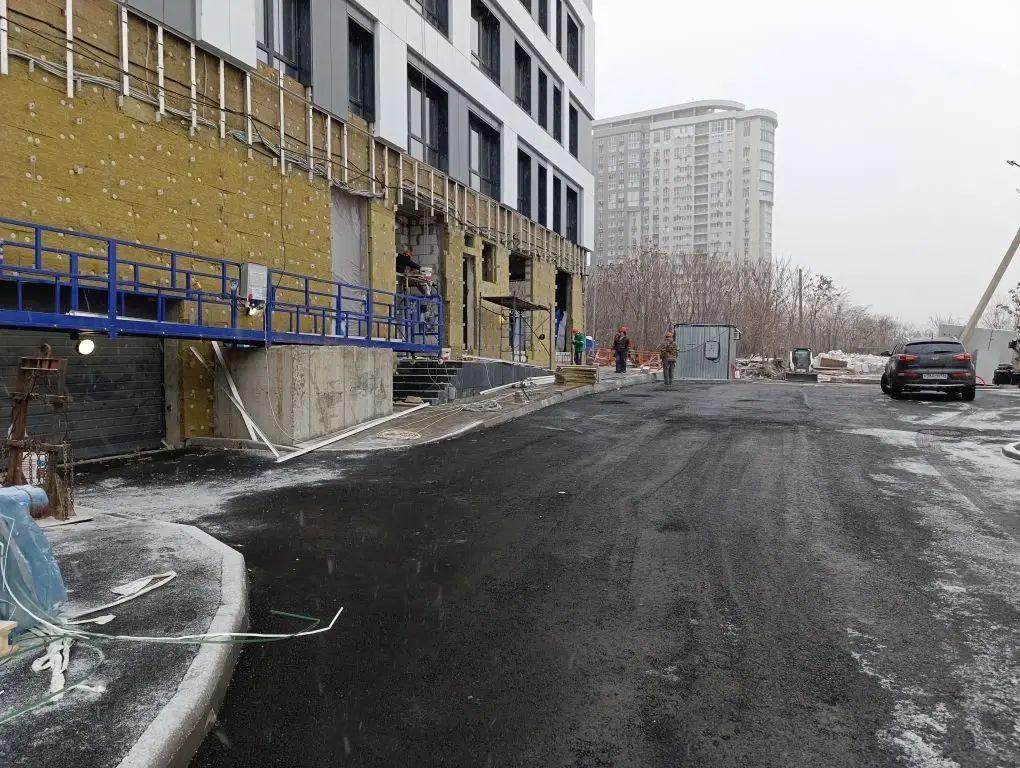

- Устройство вентилируемого фасада (установка кронштейнов, утепление, установка композита) - Северная башня 1-24 этажи, Южная башня 1-8 этажи

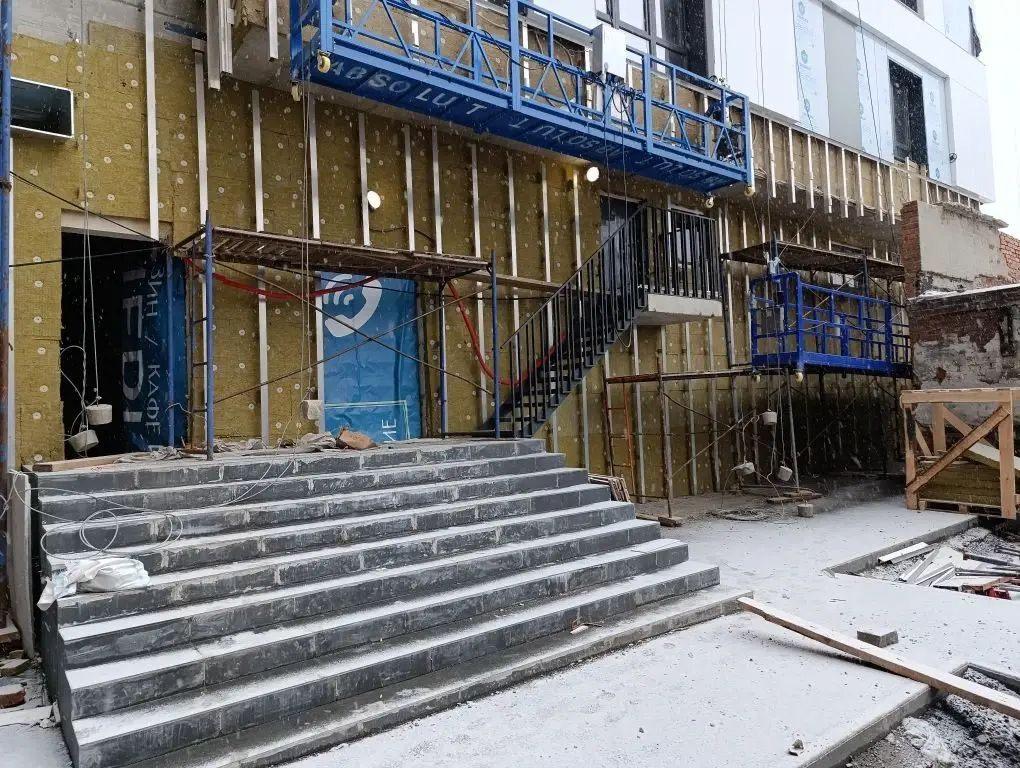

- Устройство эксплуатируемой кровли

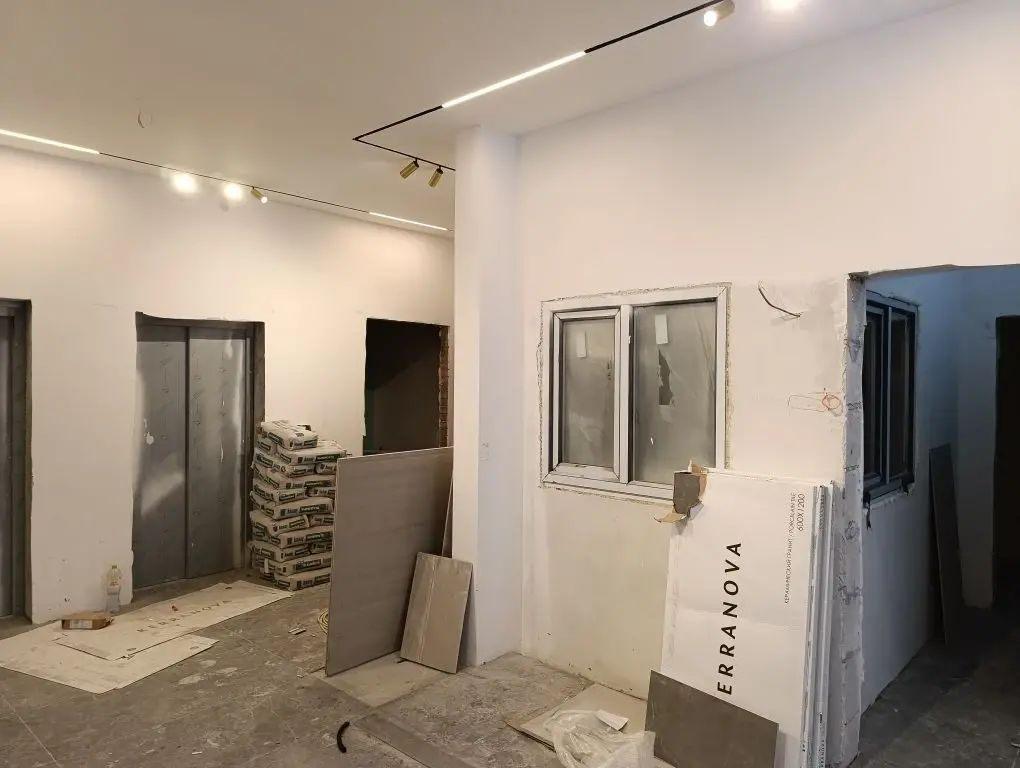

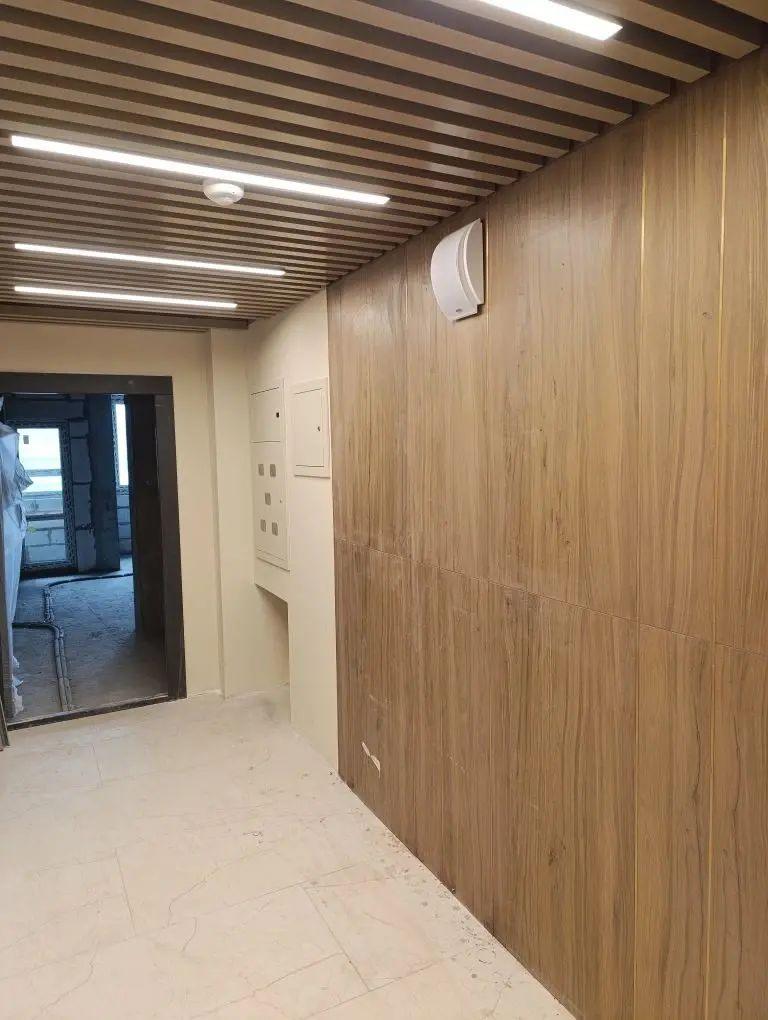

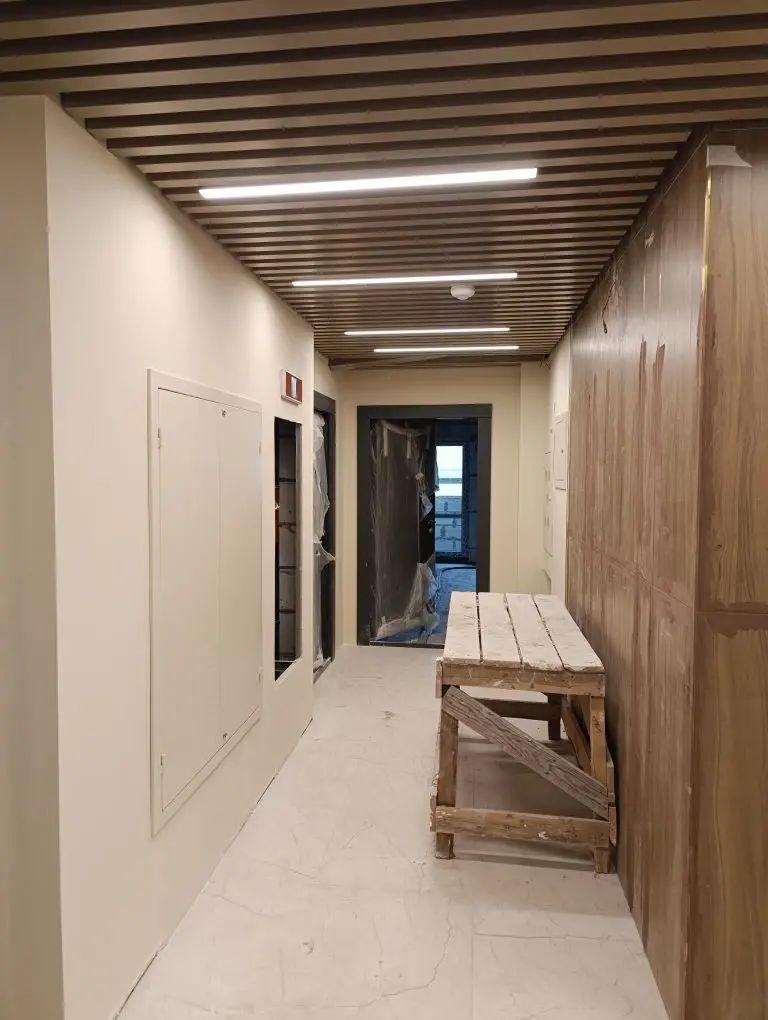

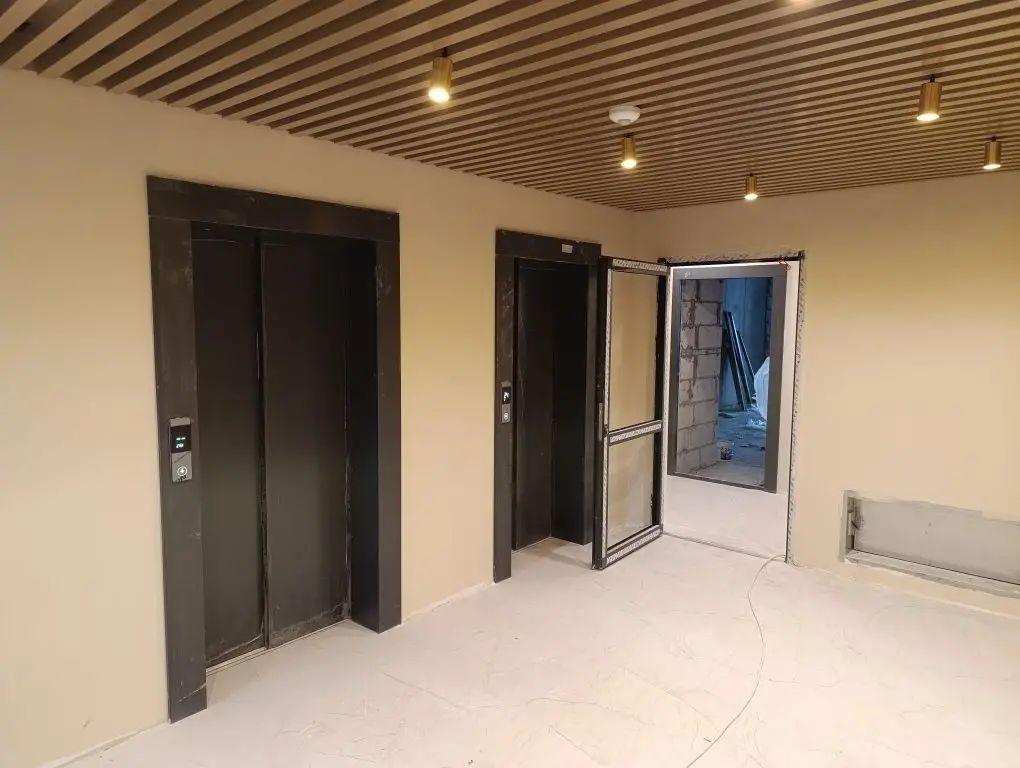

- Чистовая отделка МОП - 1-8 этажи южная секция, 1-24 этажи северная секция

- Устройство полимерного покрытия пола

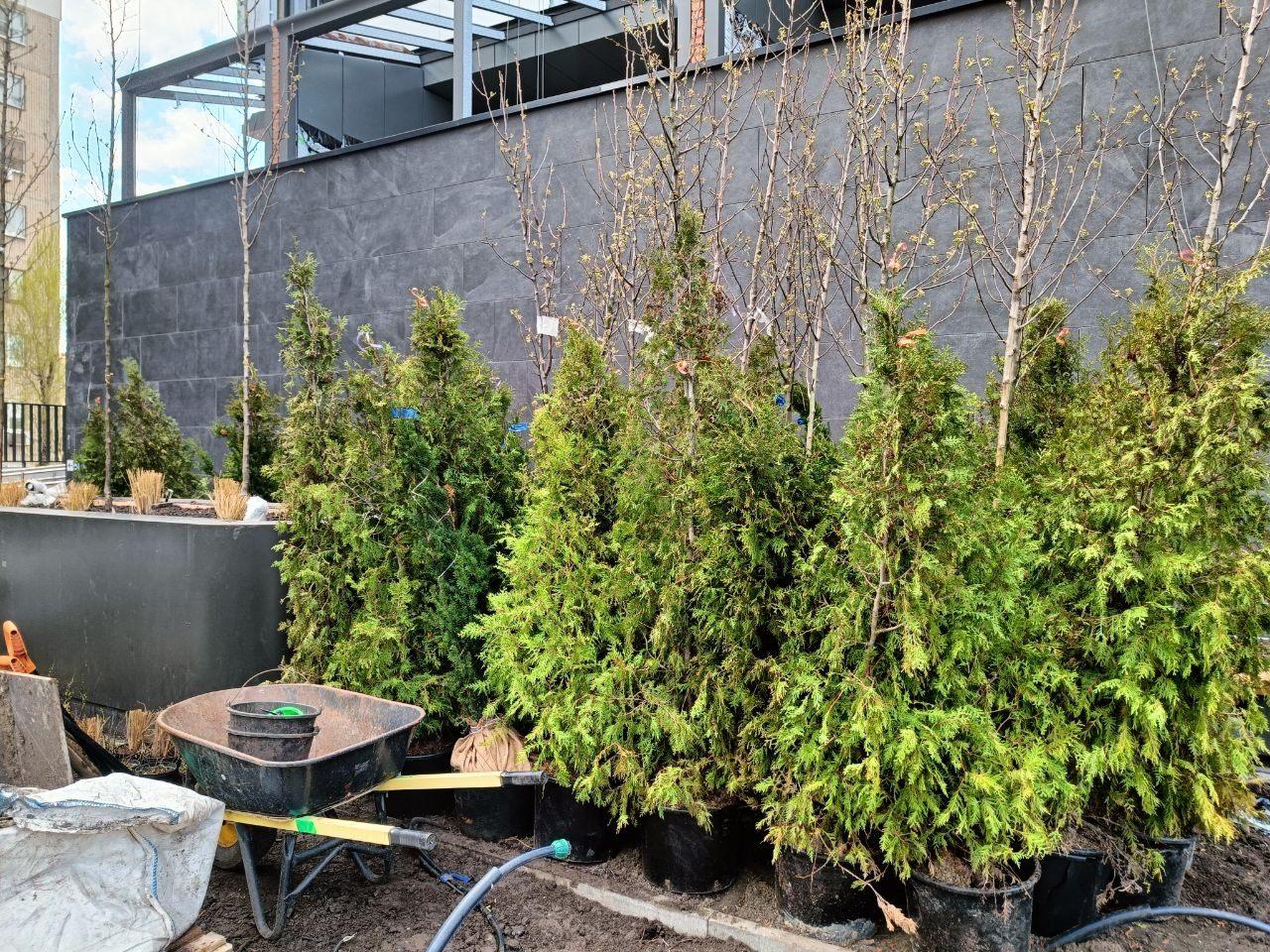

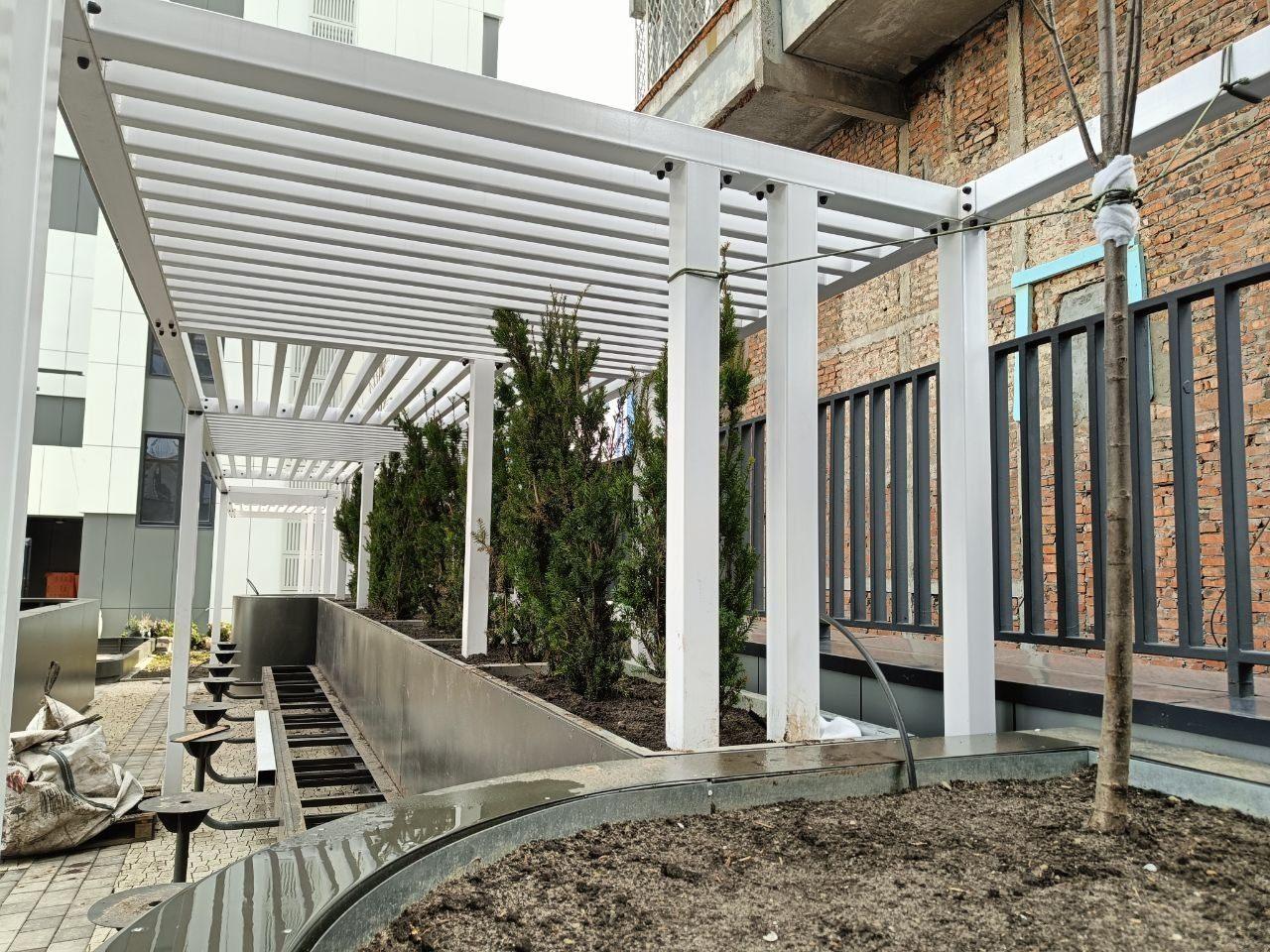

- Благоустройство территории

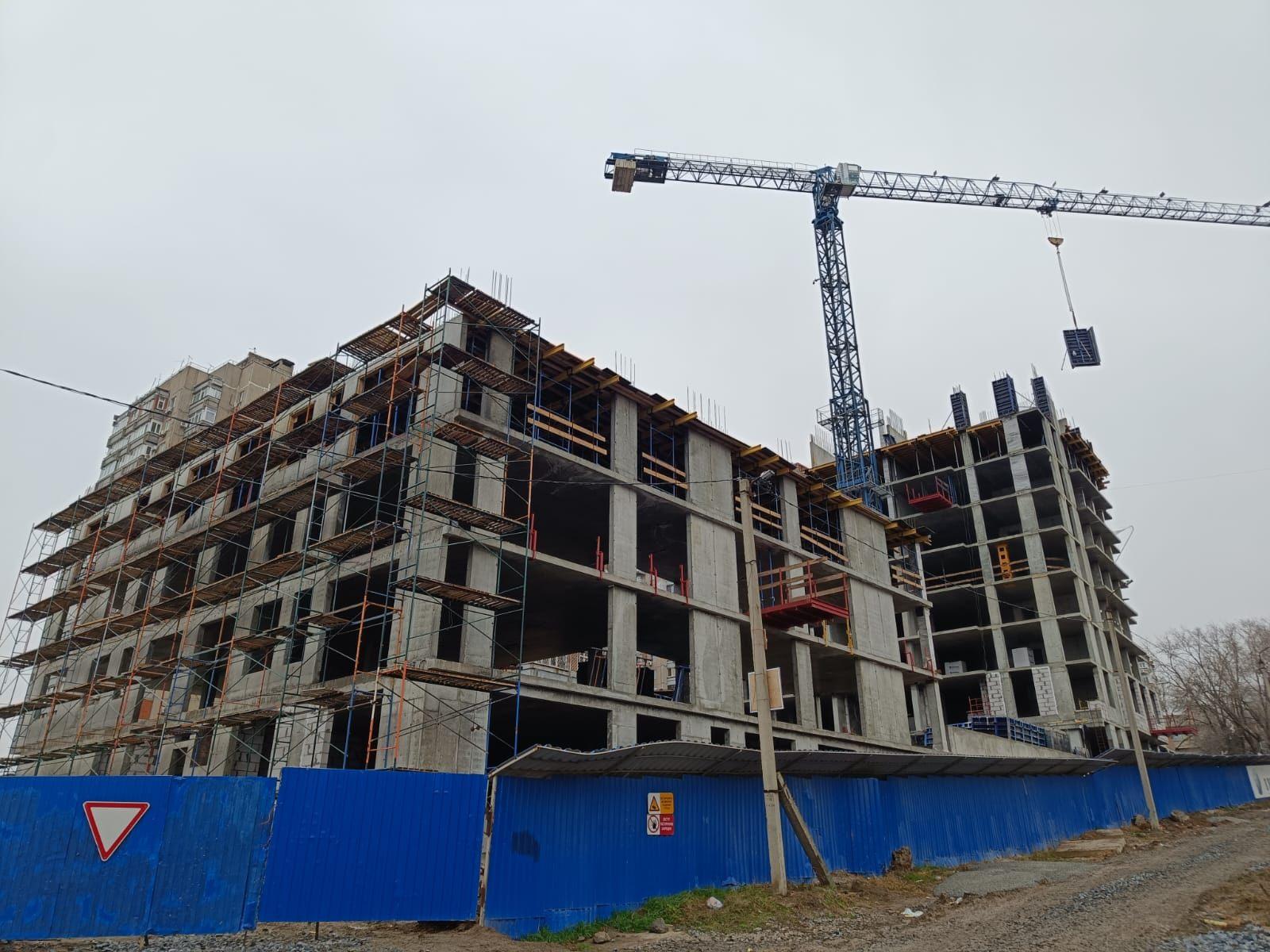

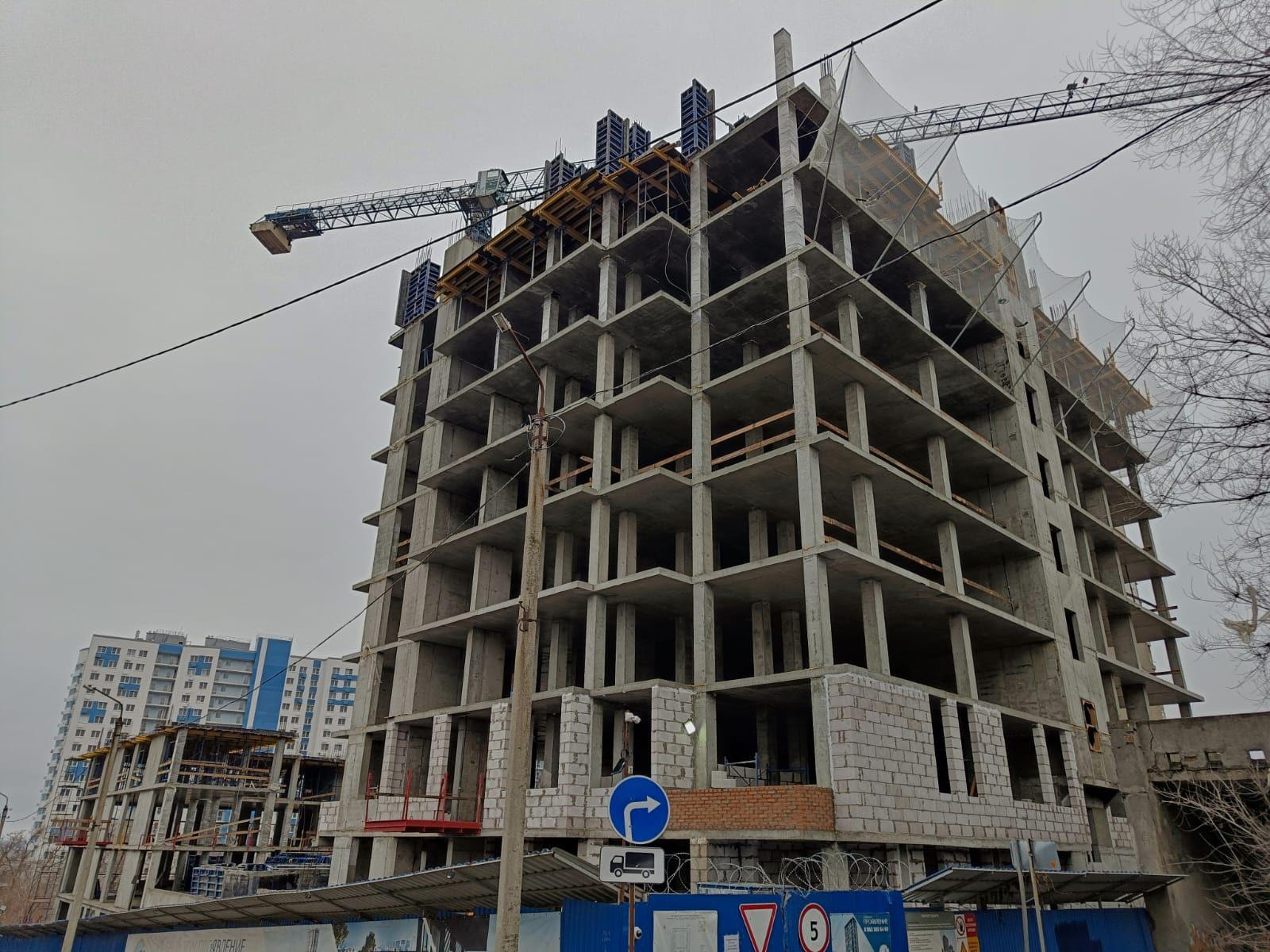

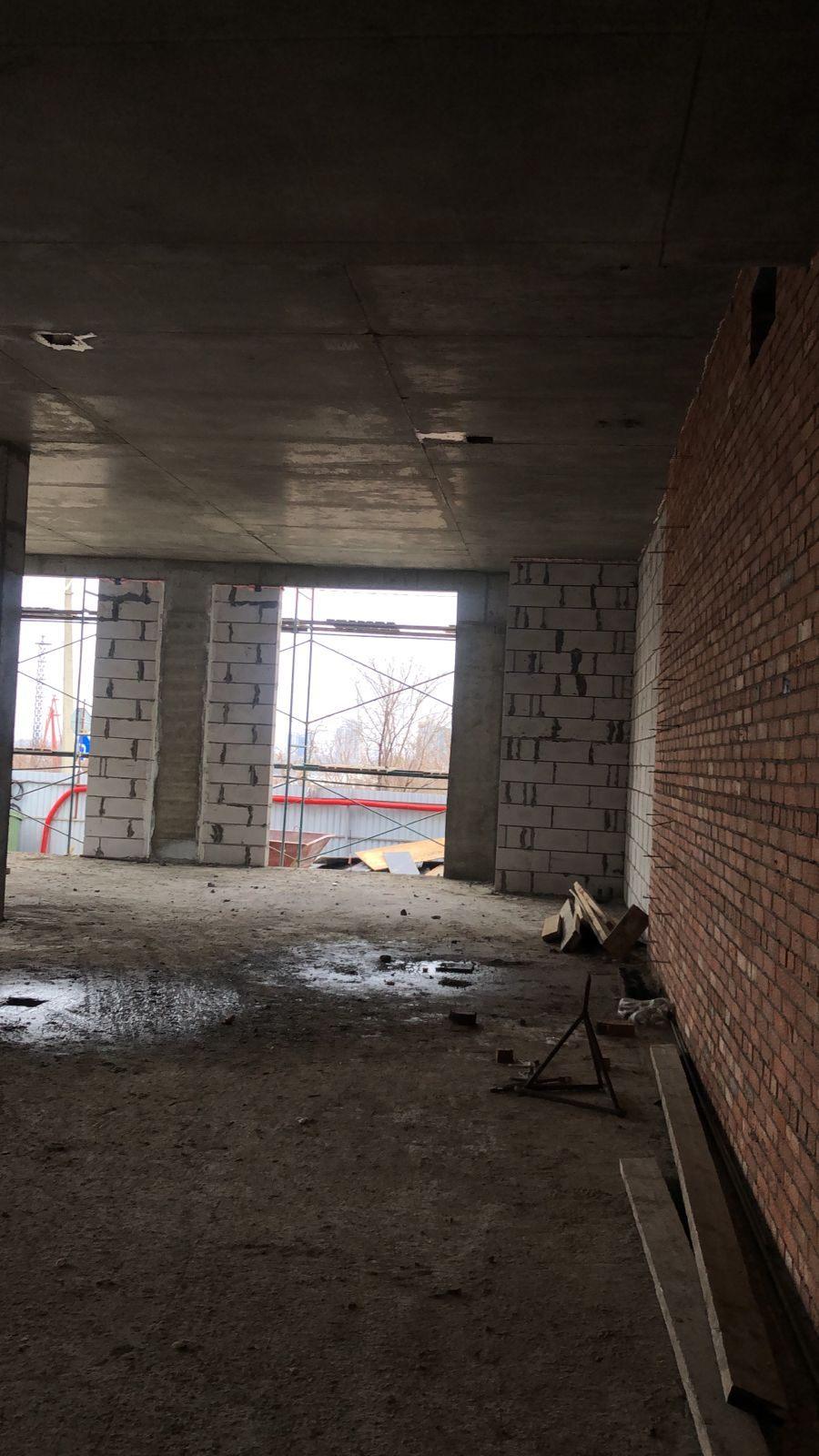

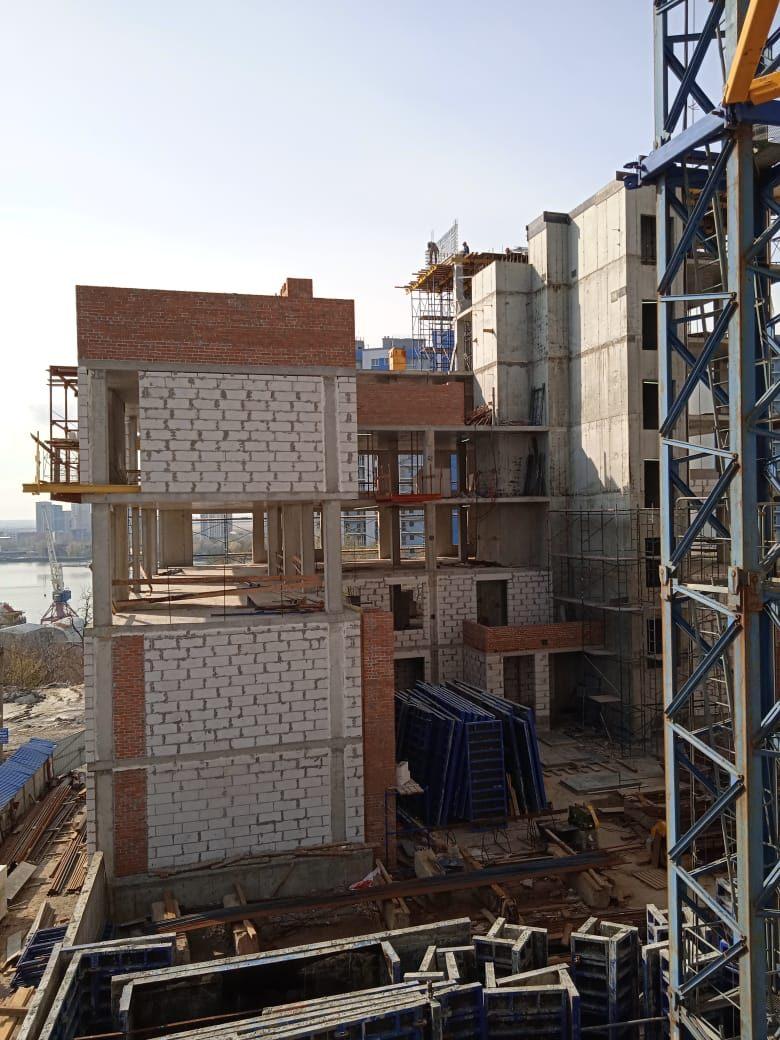

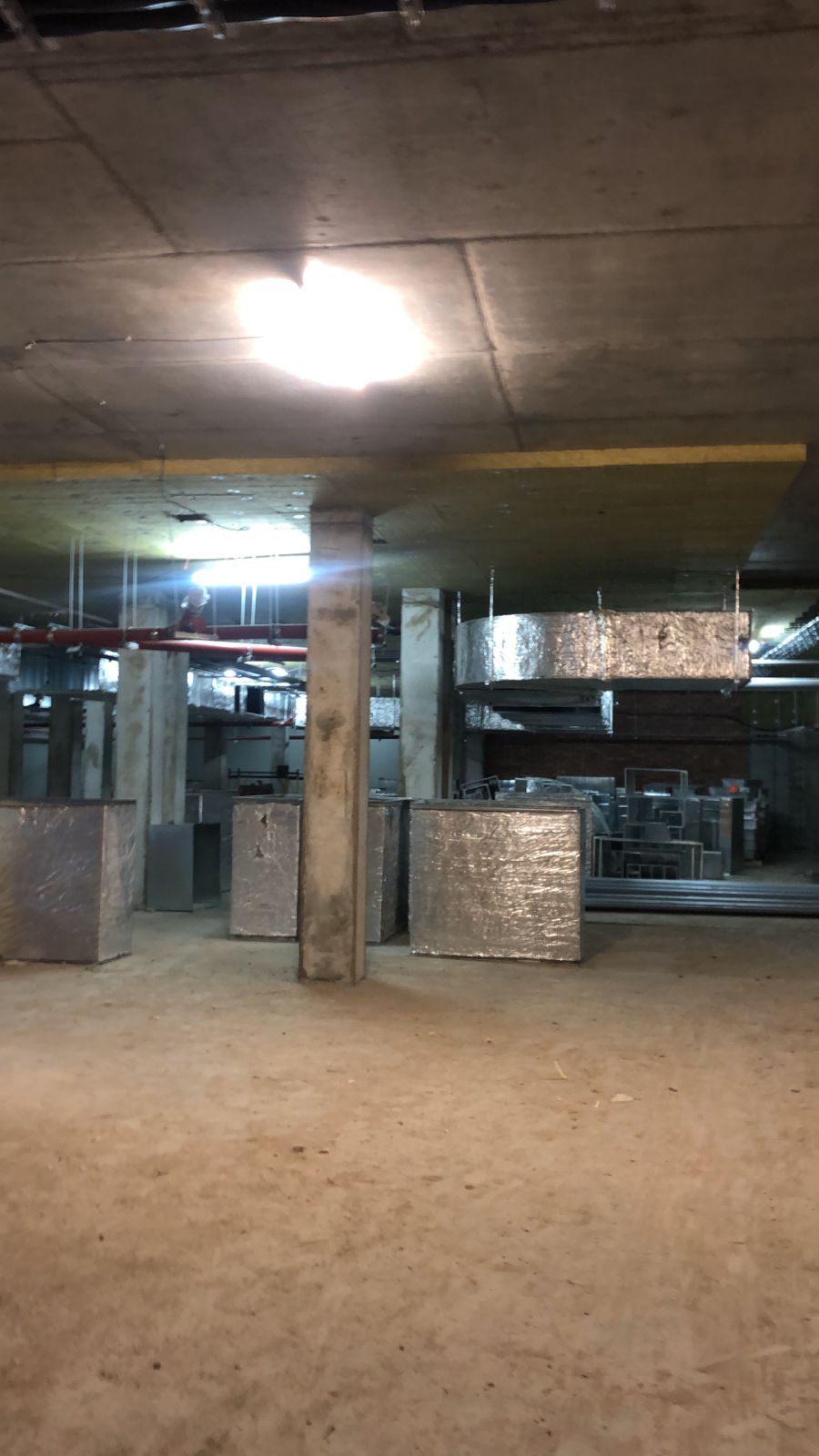

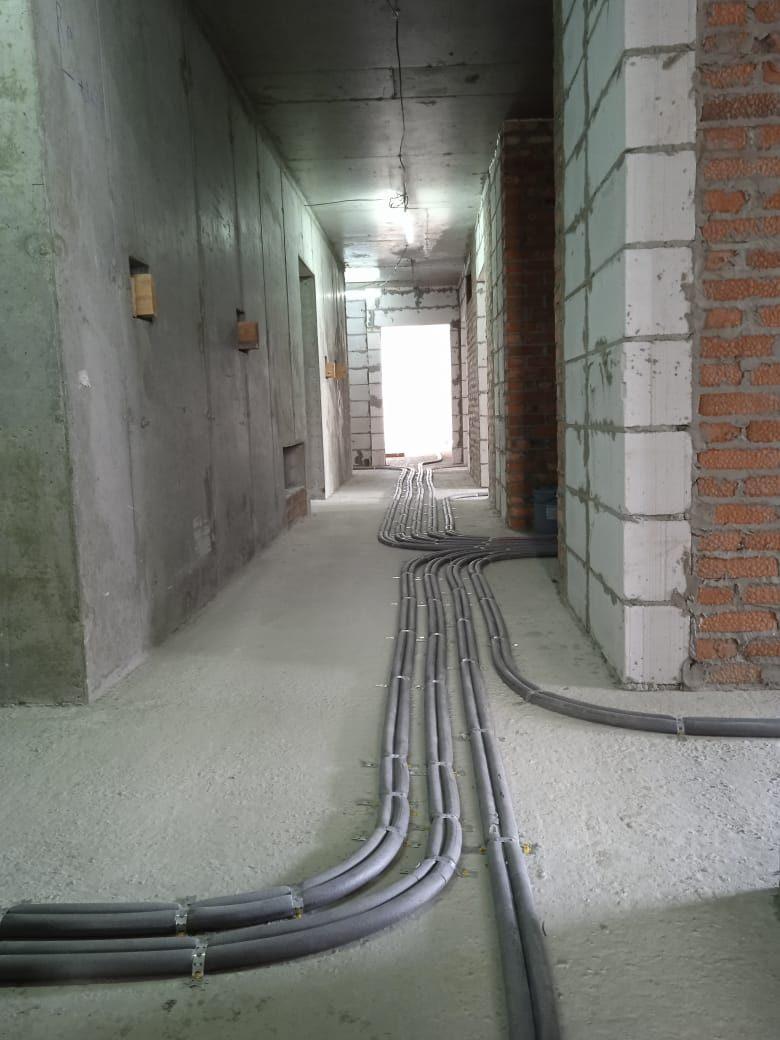

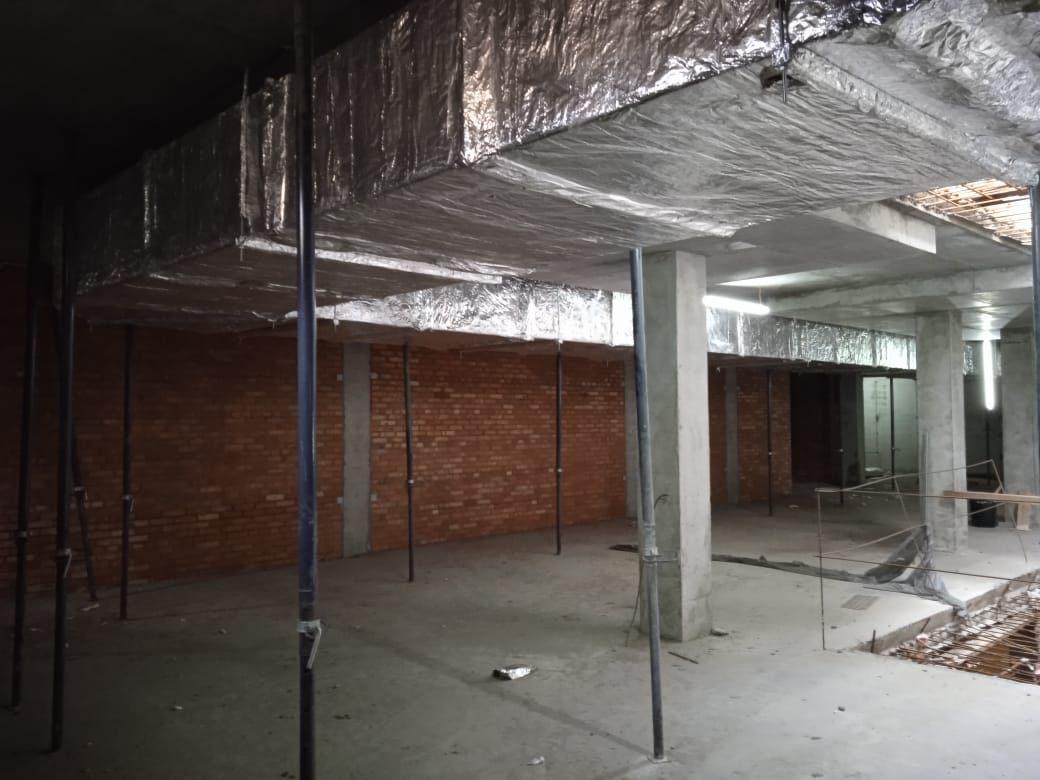

03 · этапДекабрь 2024

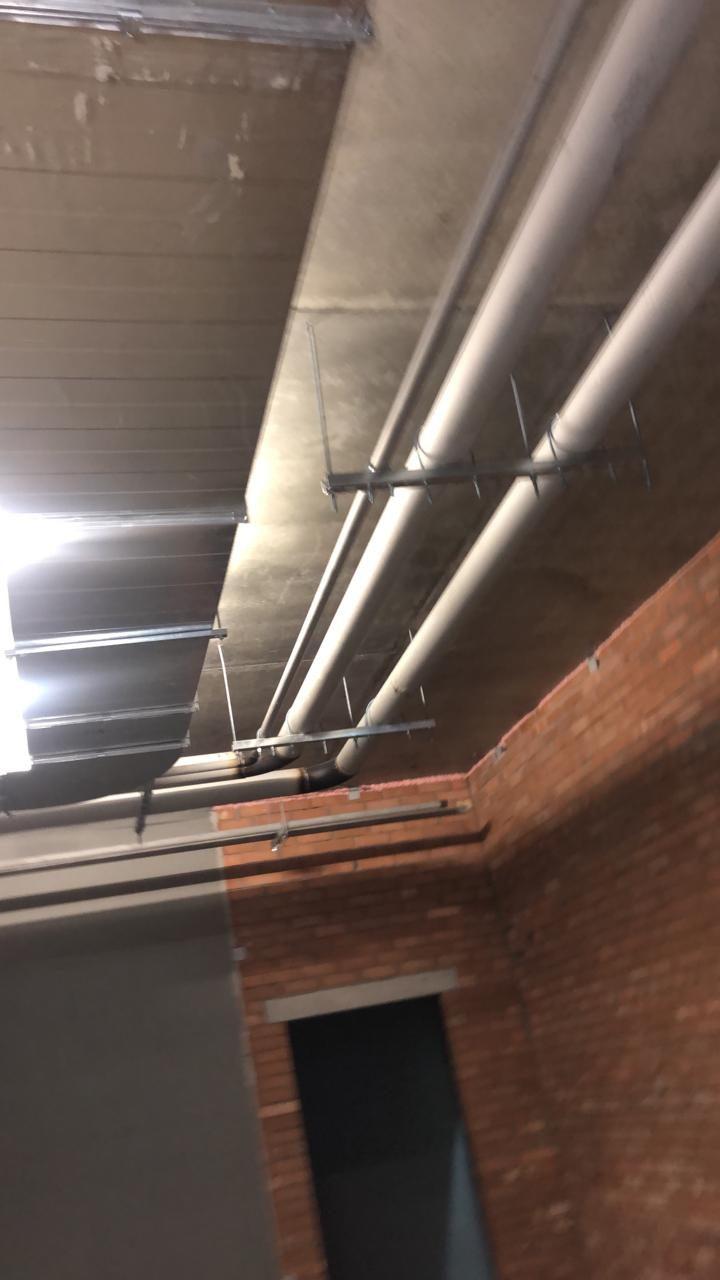

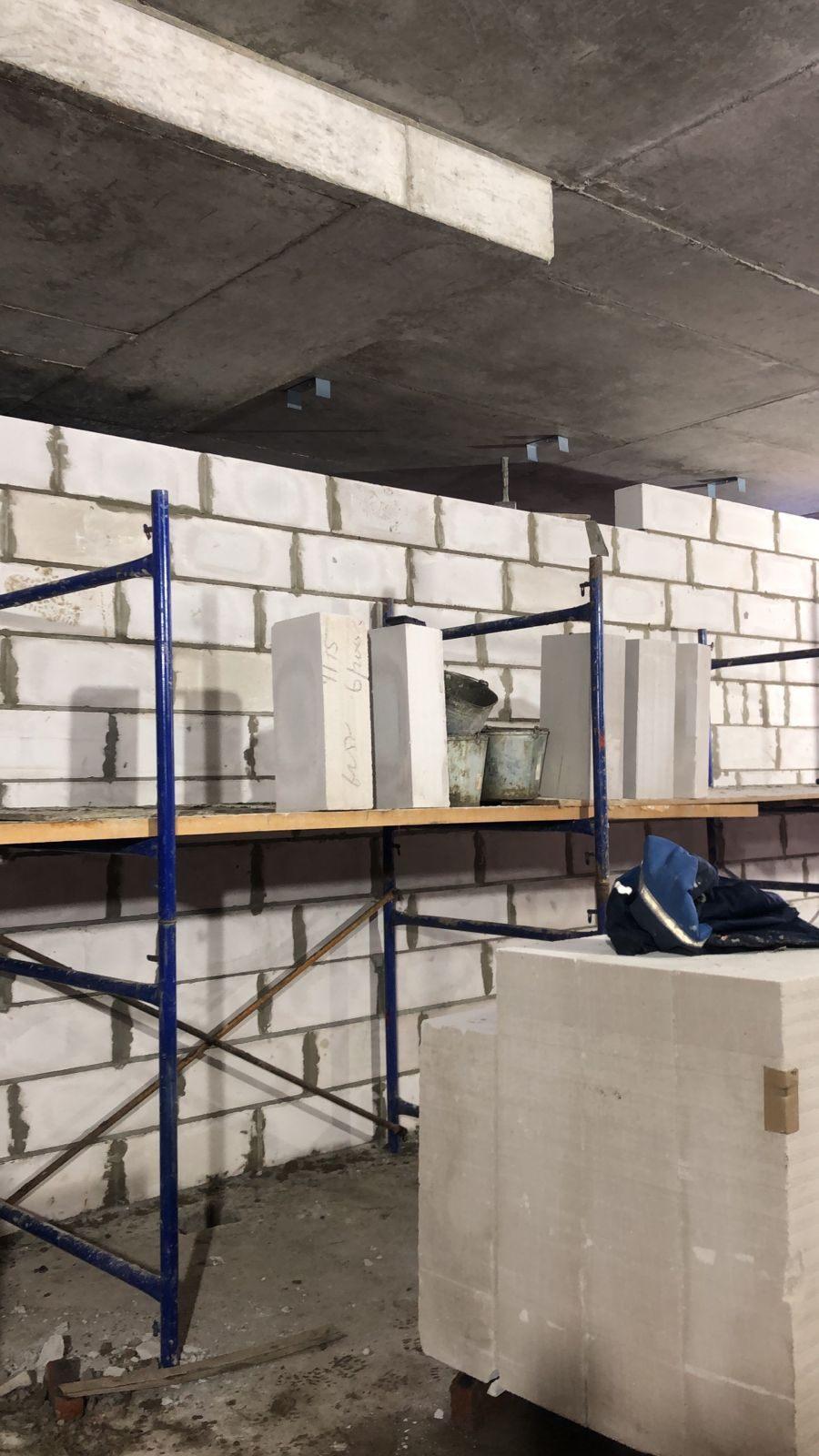

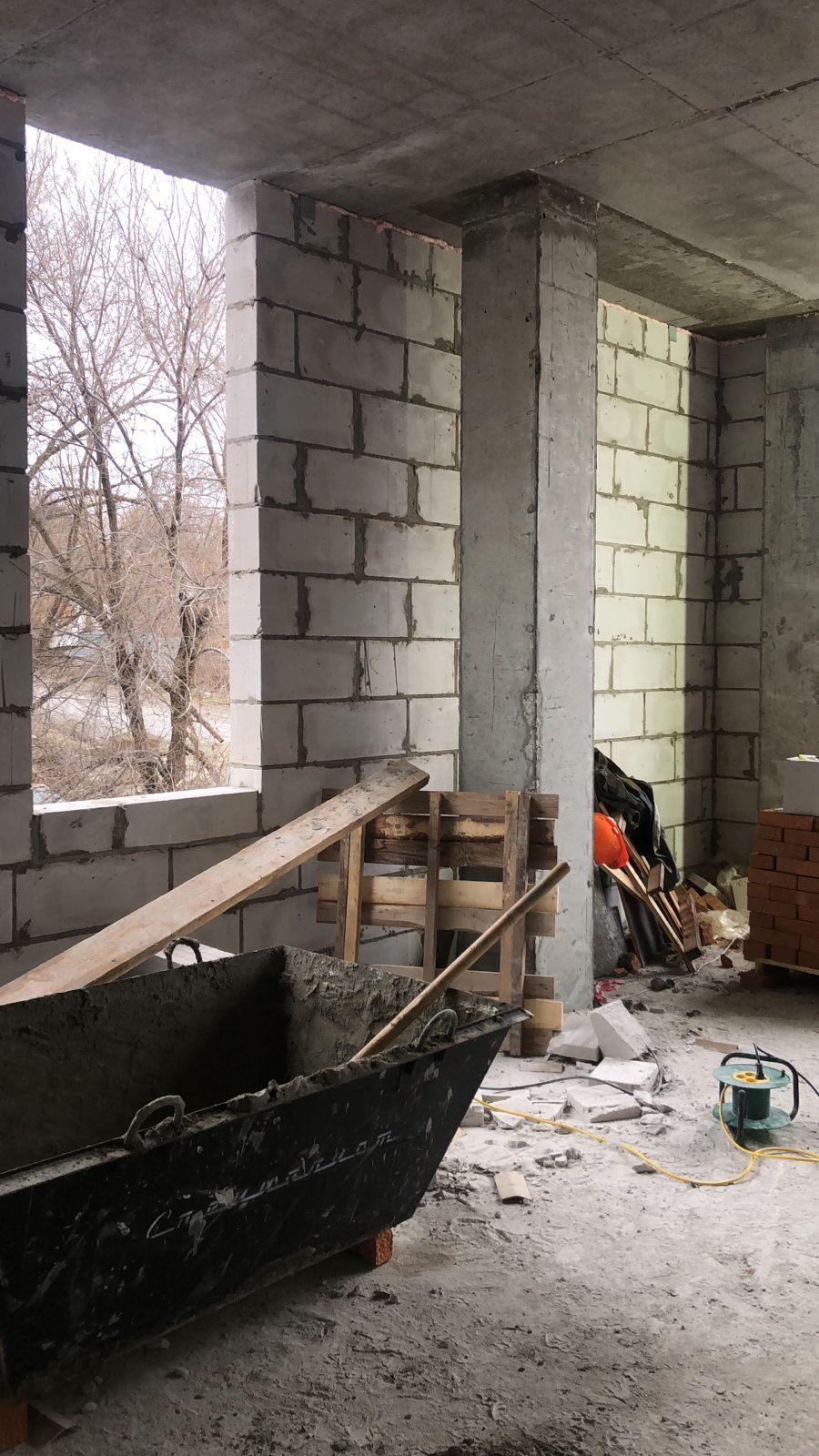

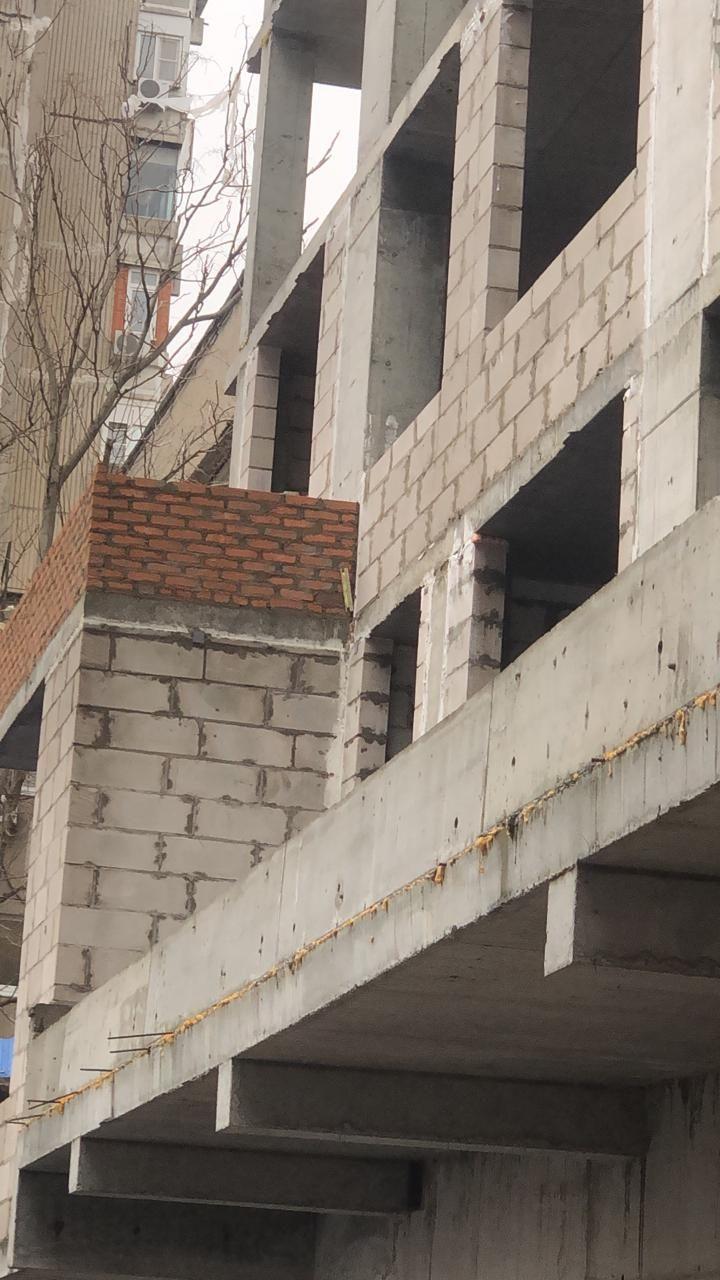

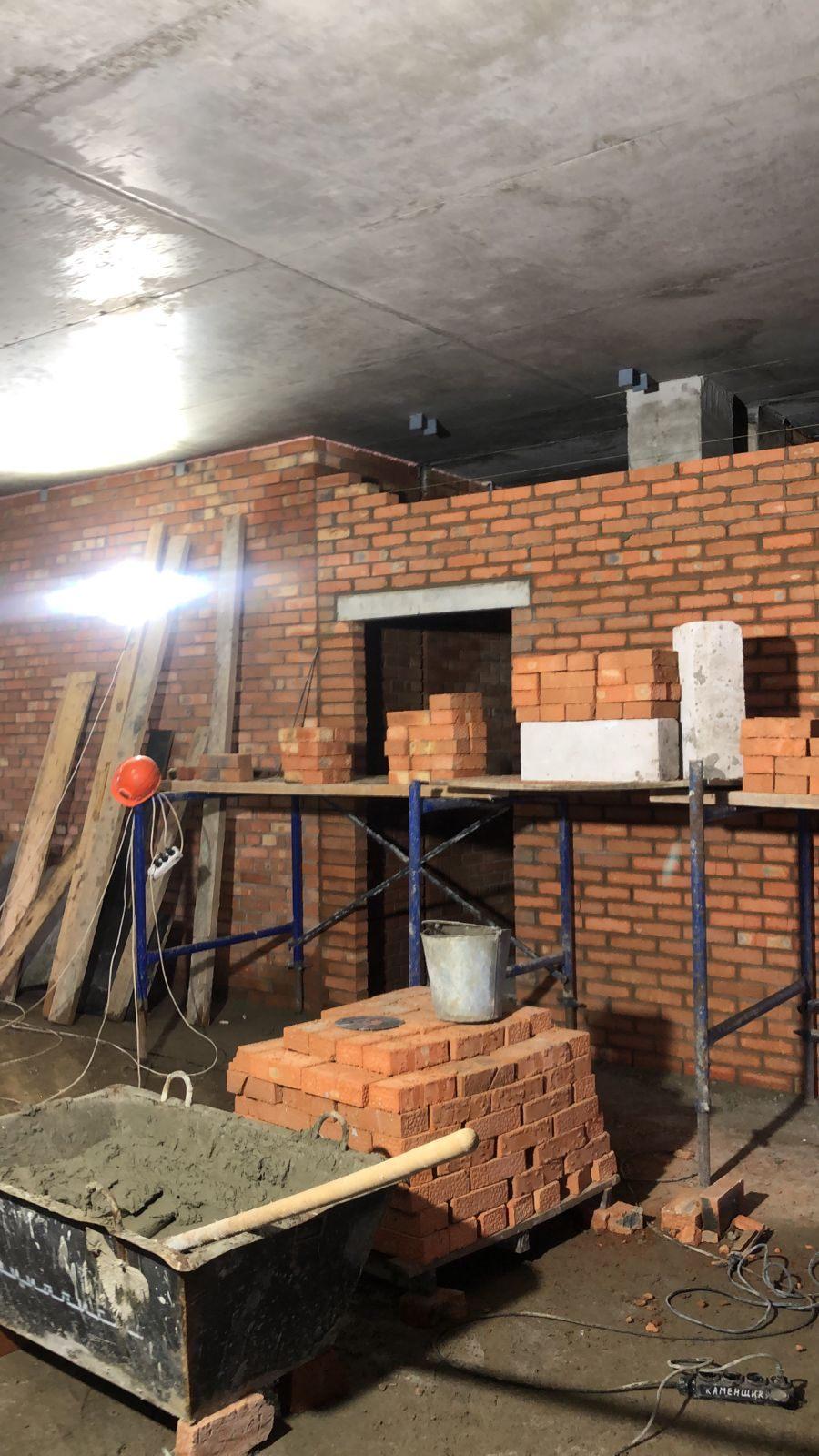

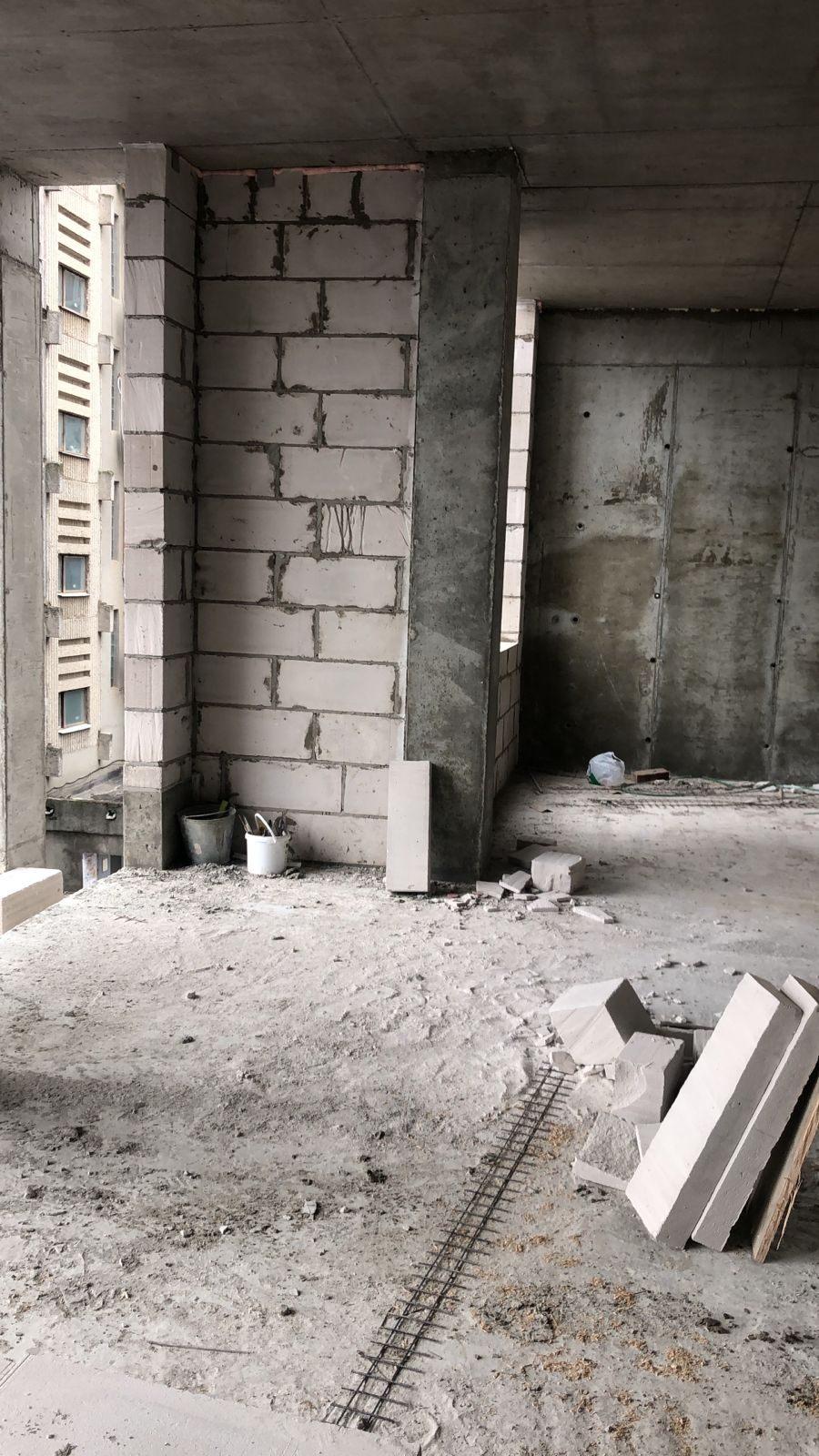

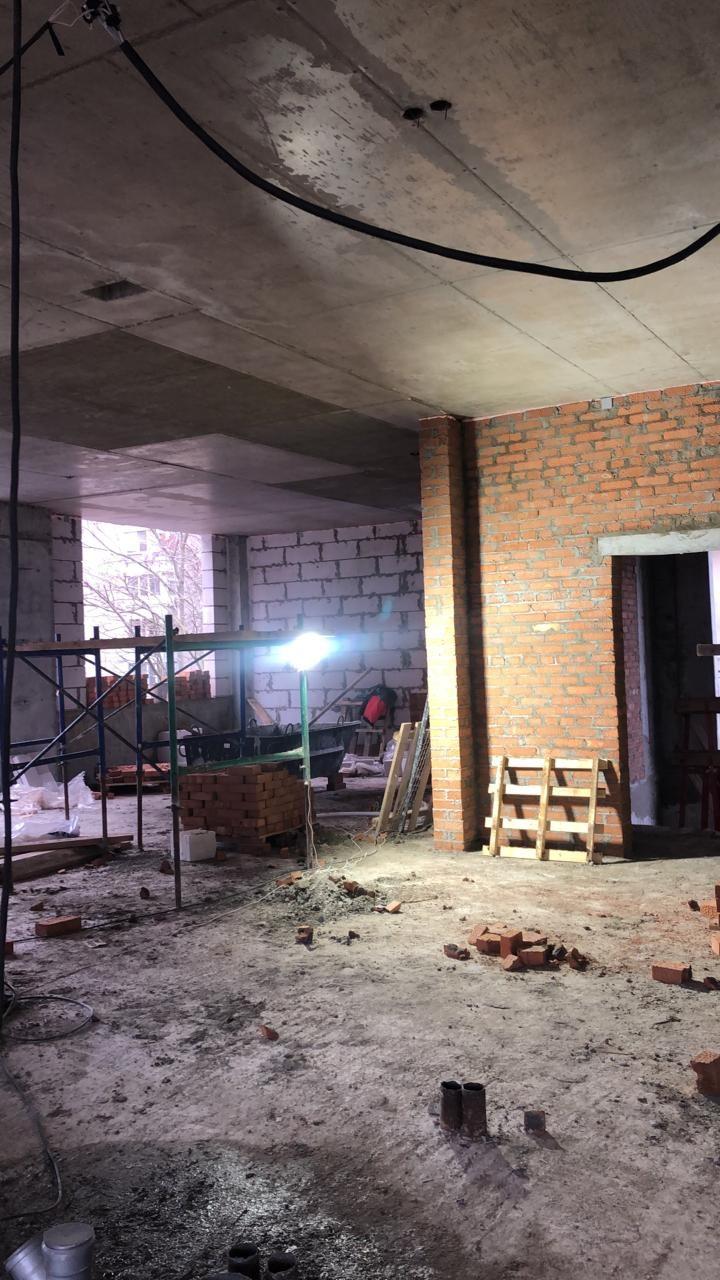

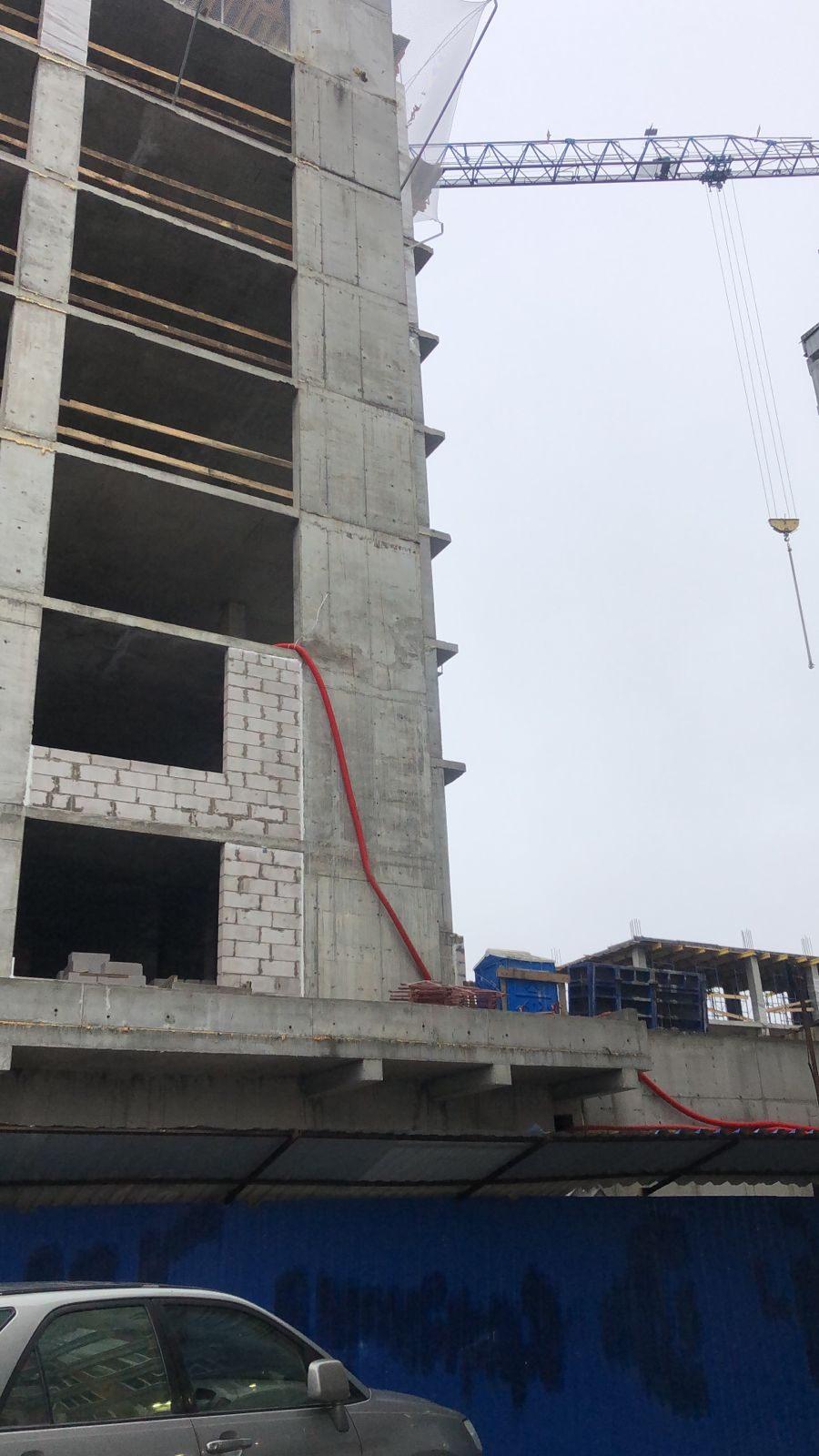

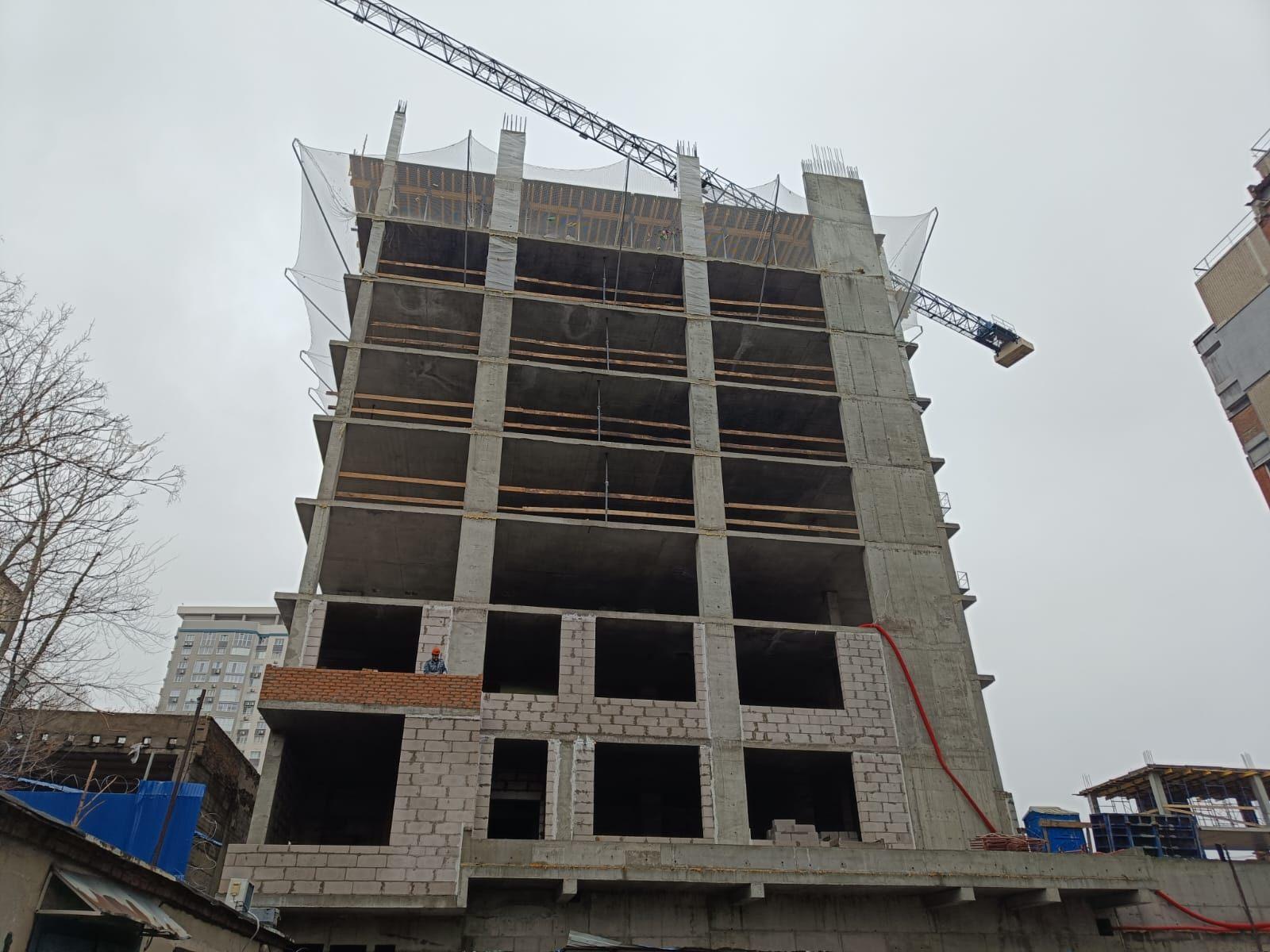

- Северная секция - кирпичная кладка

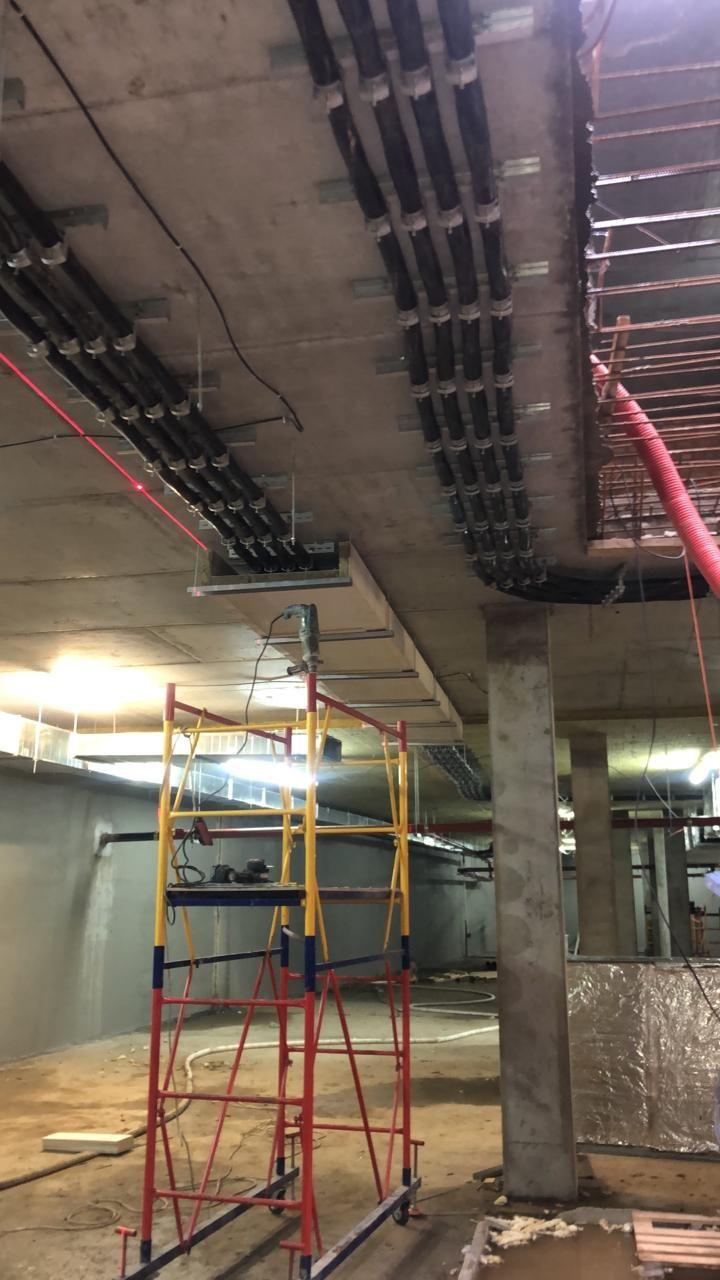

- Монтаж противопожарного короба кабельных линий

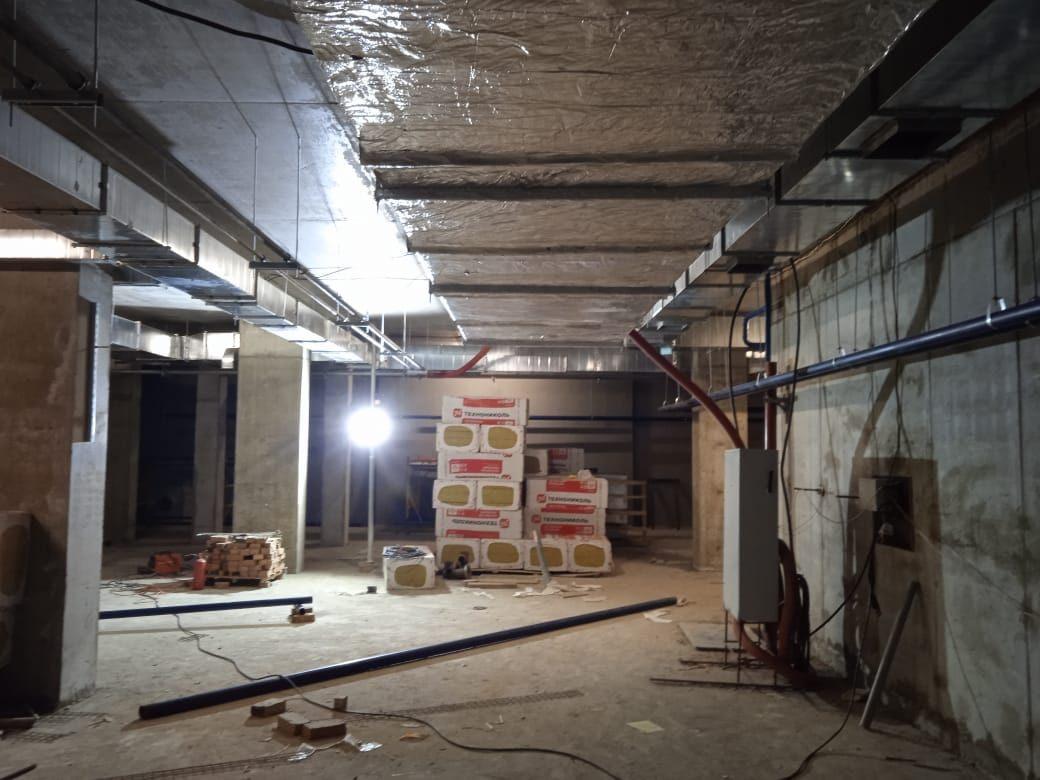

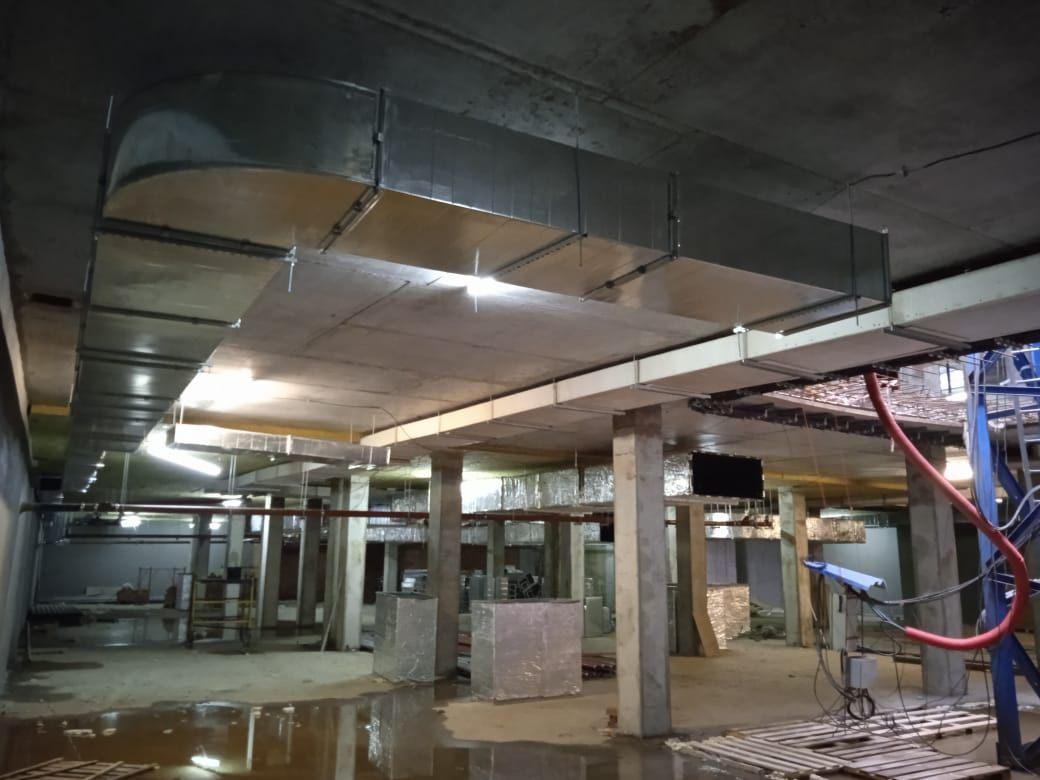

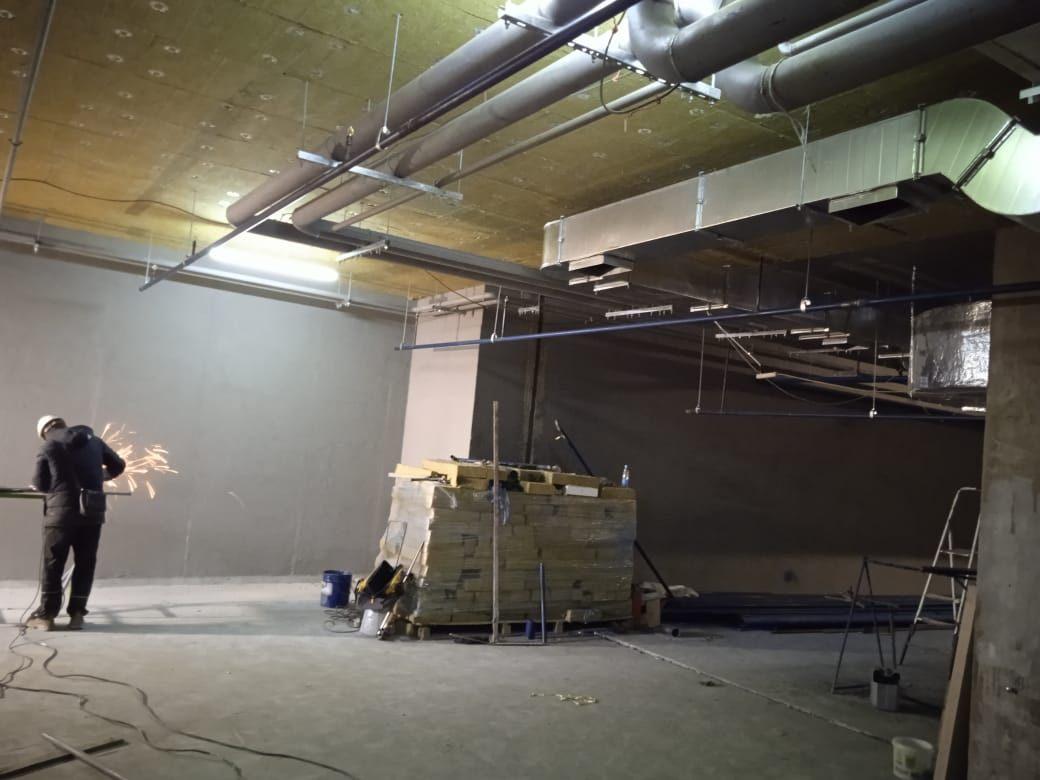

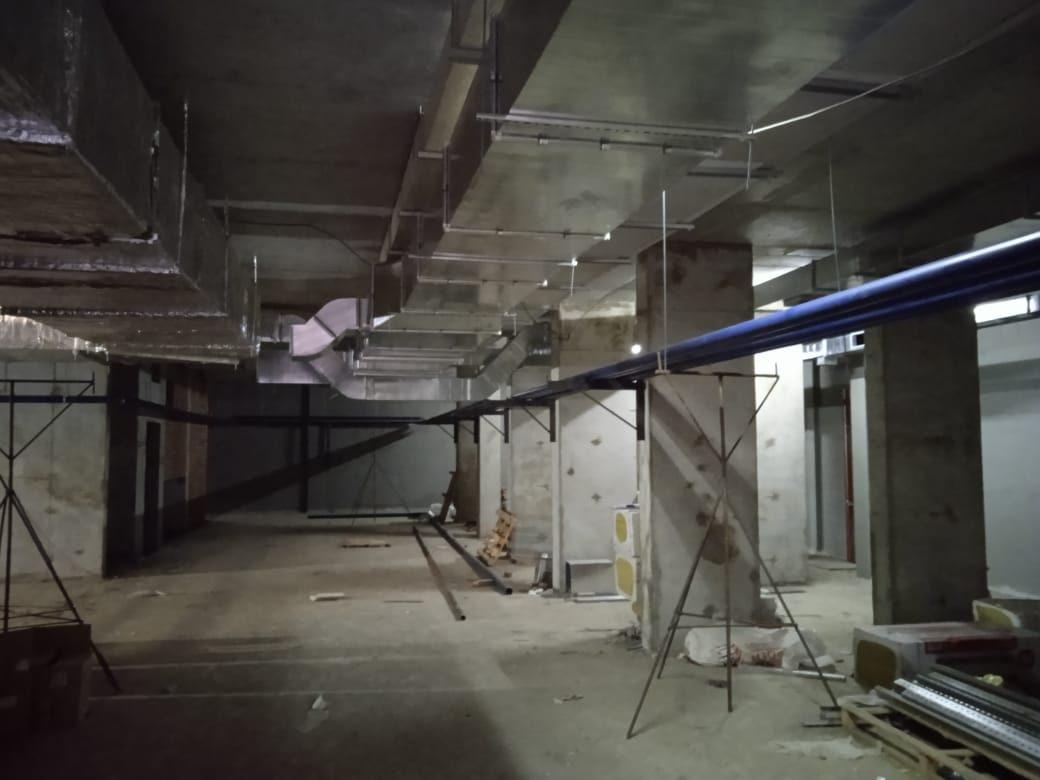

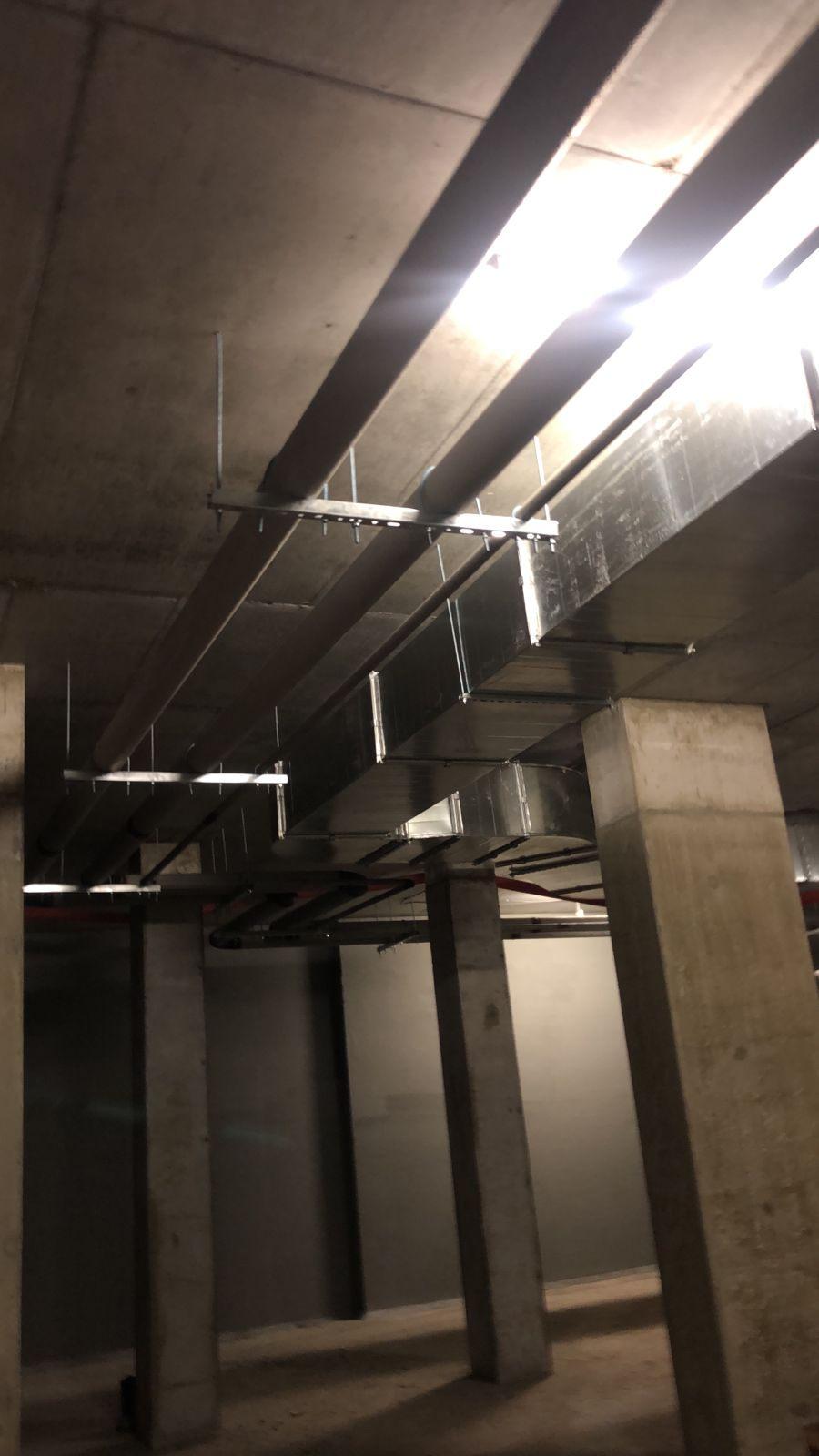

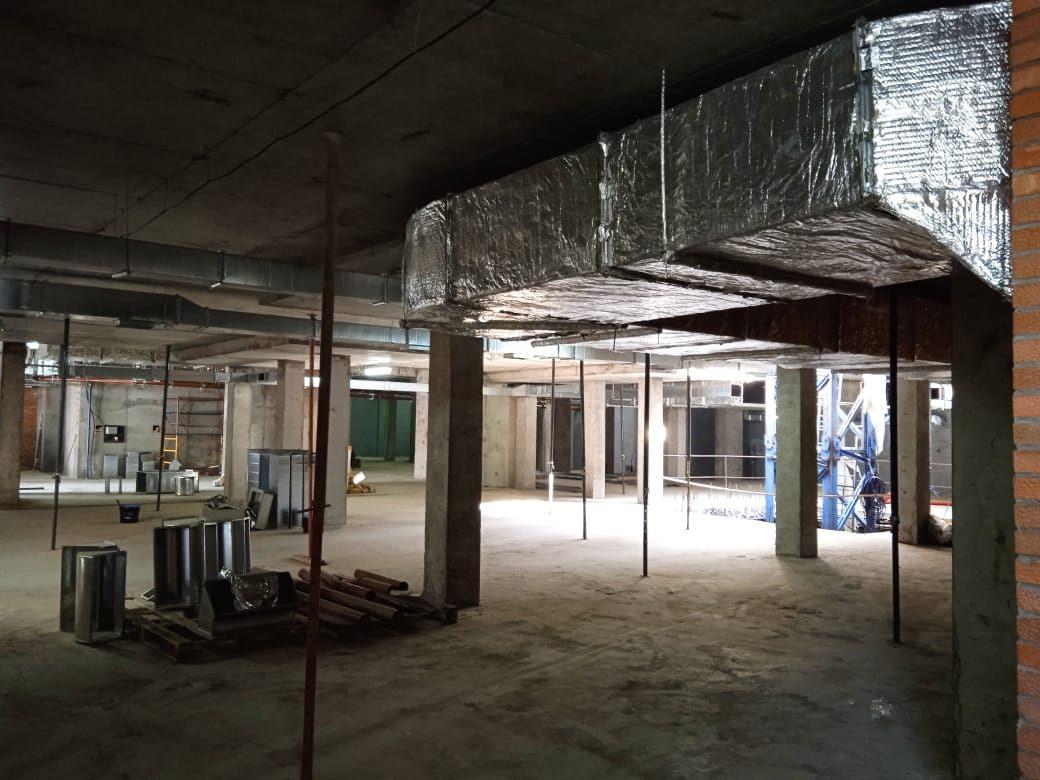

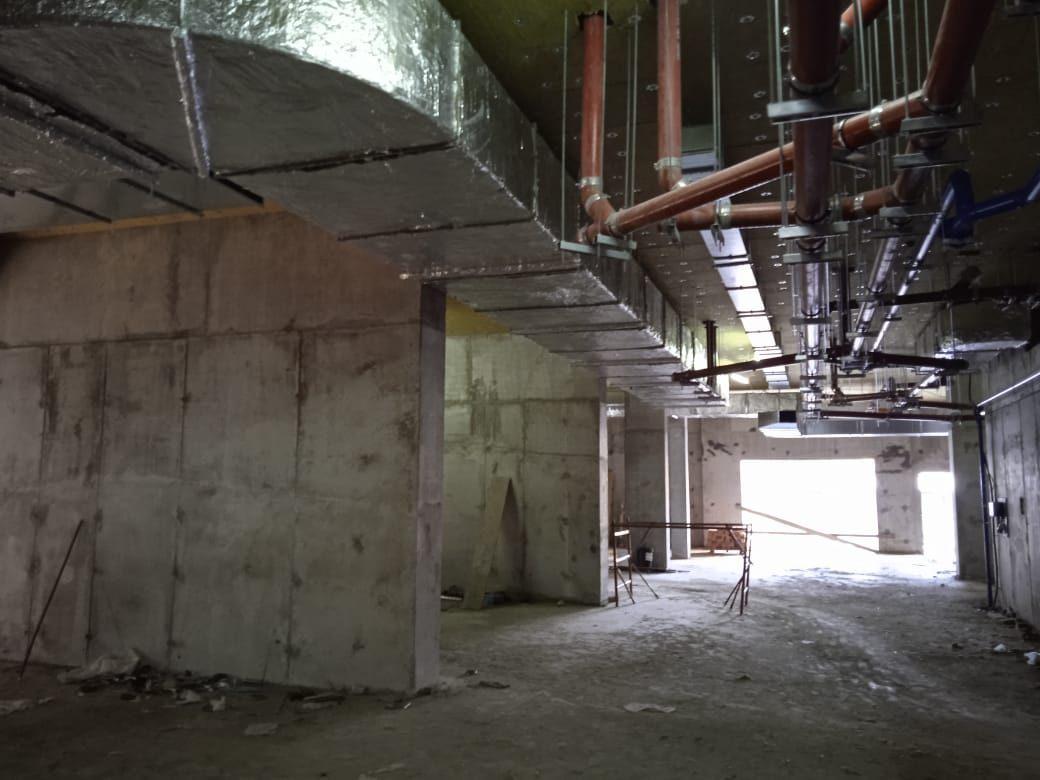

- Монтаж вентиляции противопожарной и общеобменной

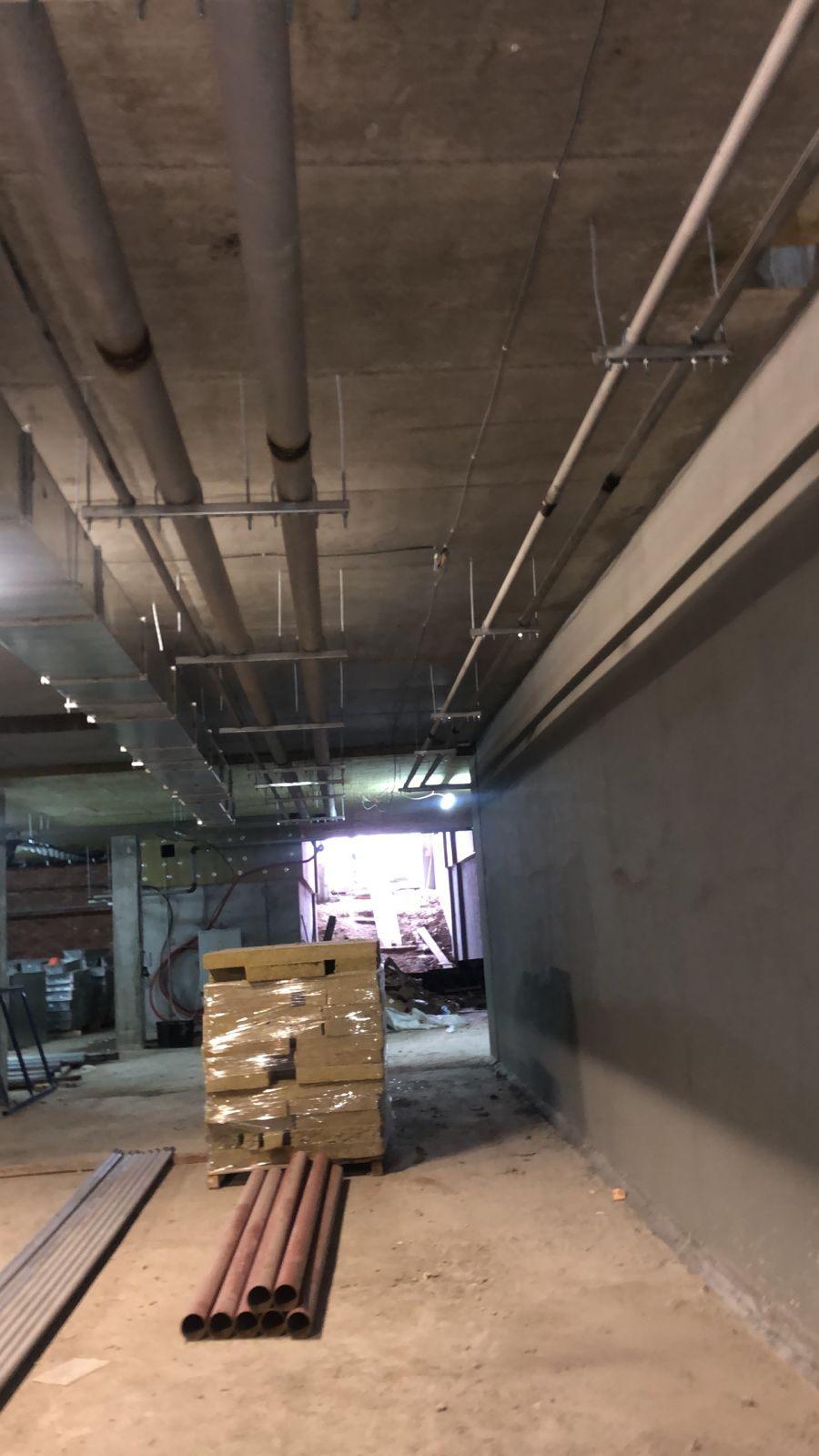

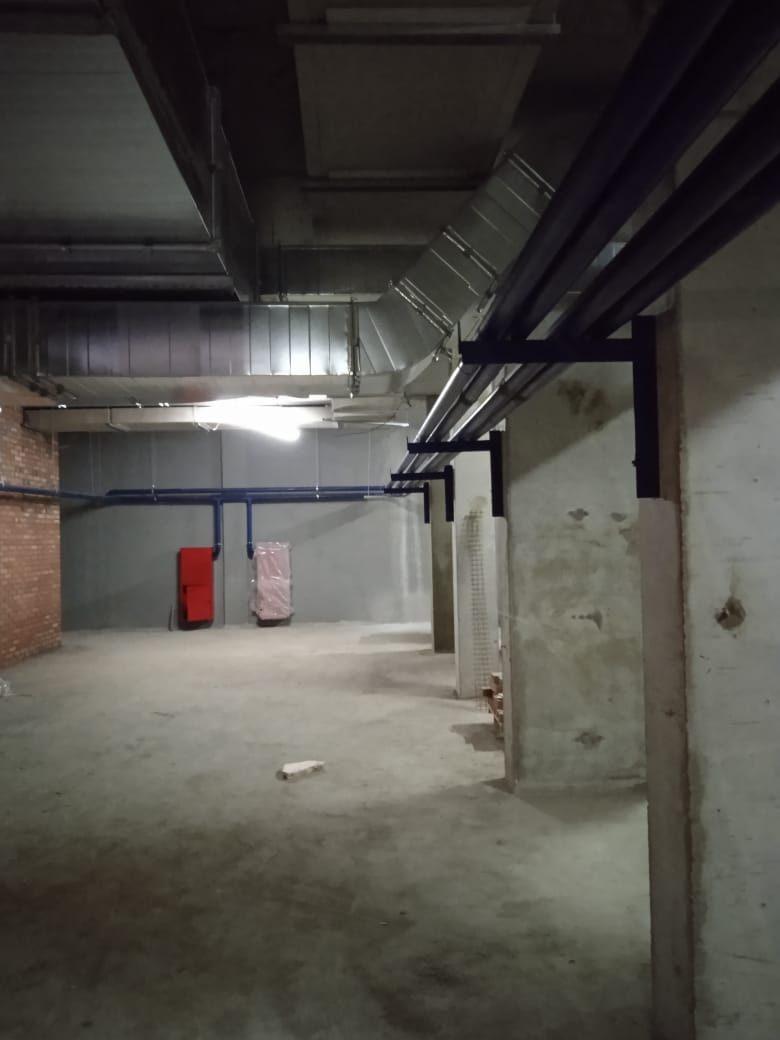

- Стоянка минус второй - прокладка трассы отопления, холодной и горячей воды

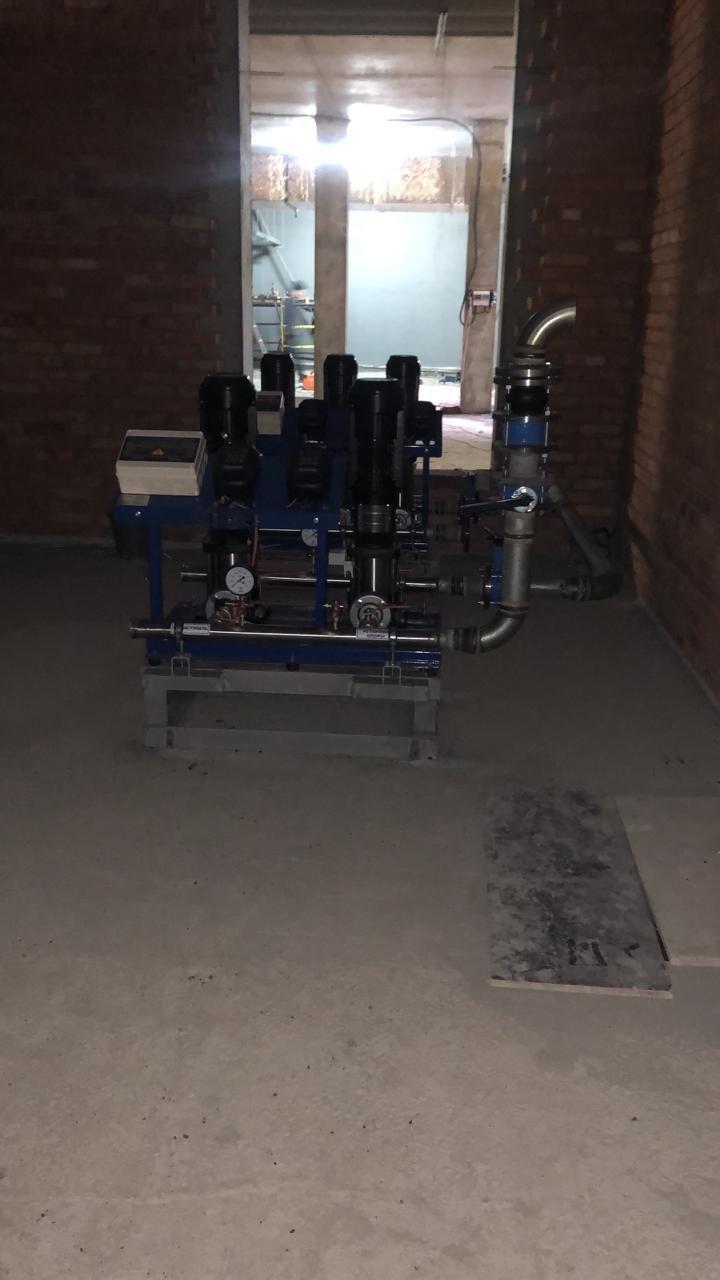

- Монтаж насосной горячего и холодного водоснабжения - стоянка минус второй этаж

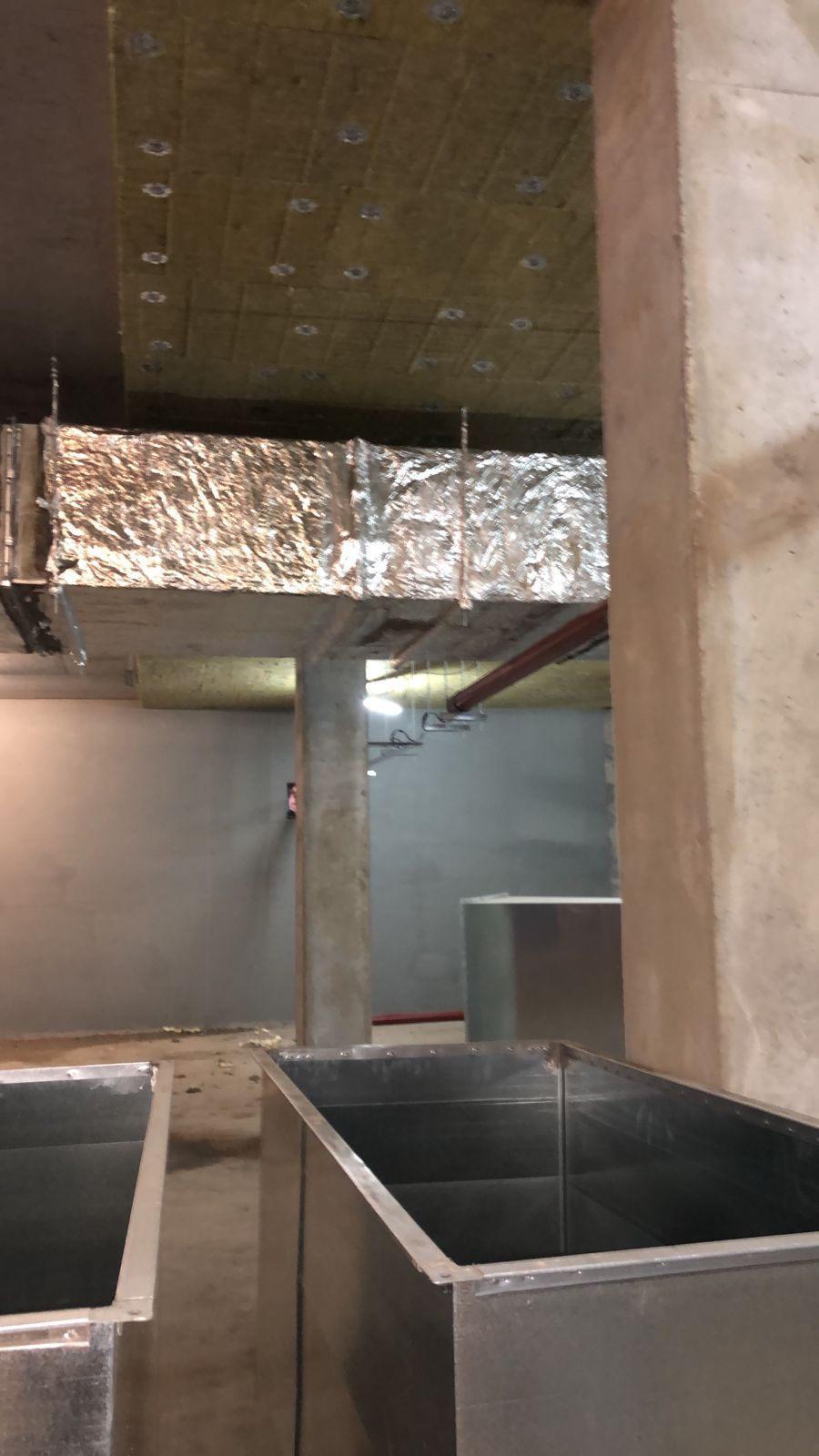

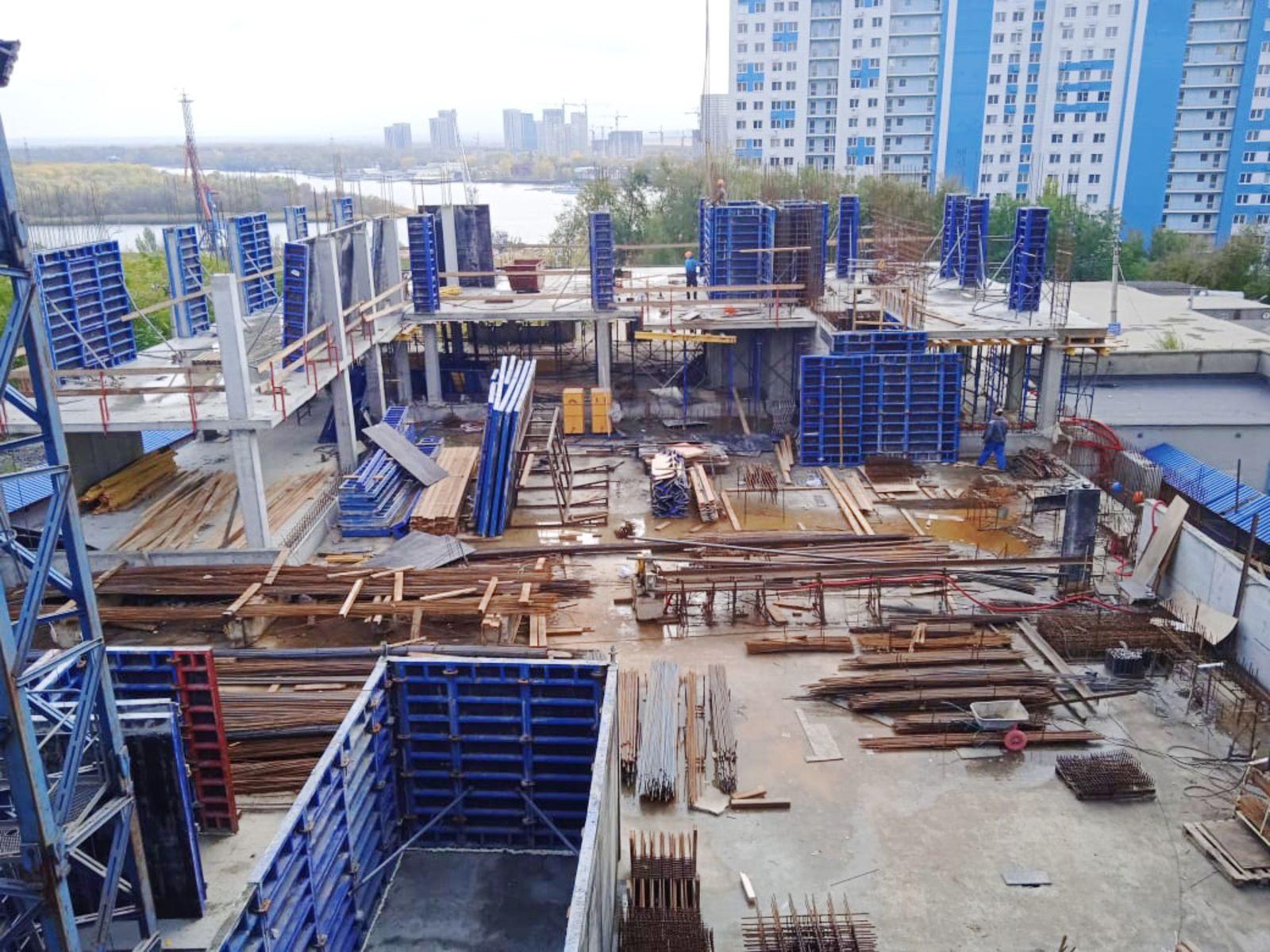

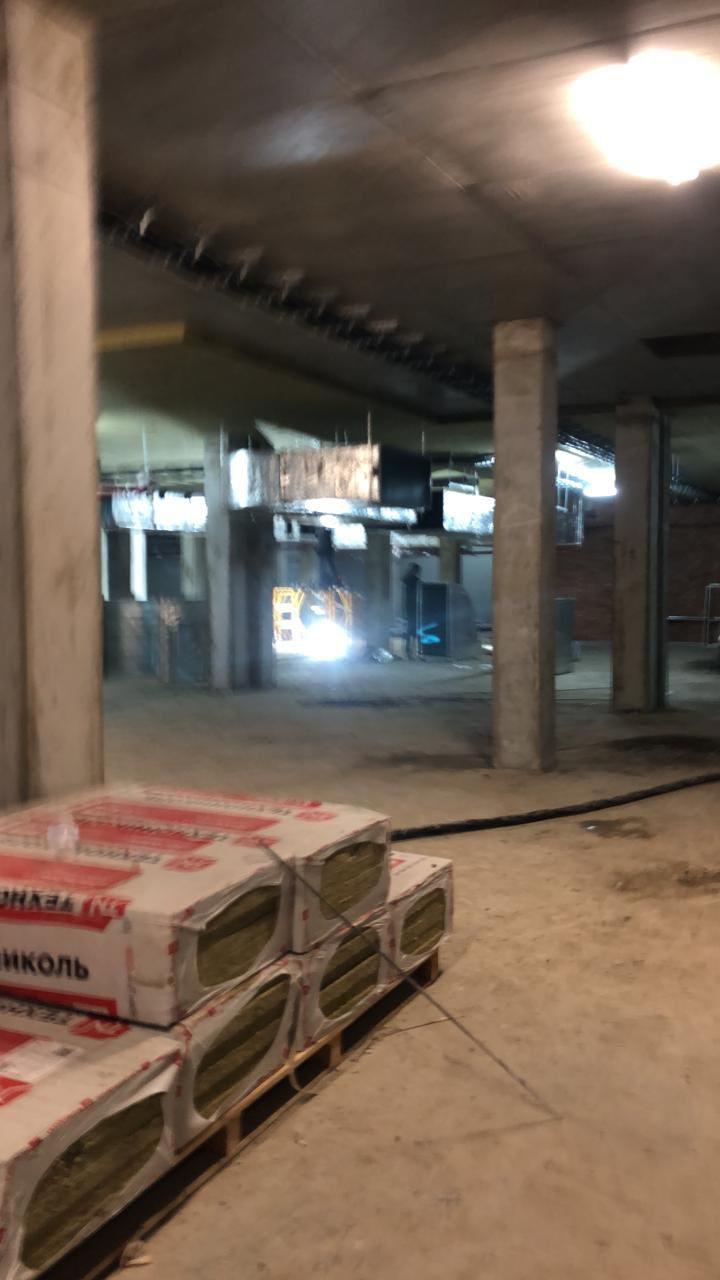

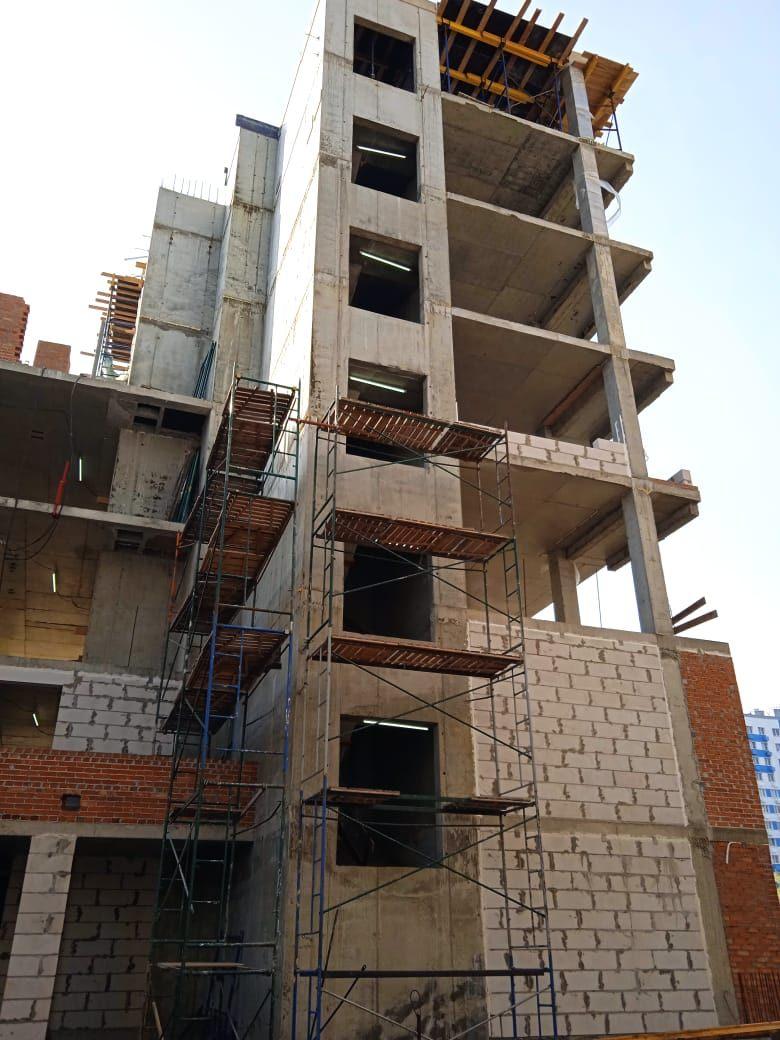

04 · этапОктябрь 2024

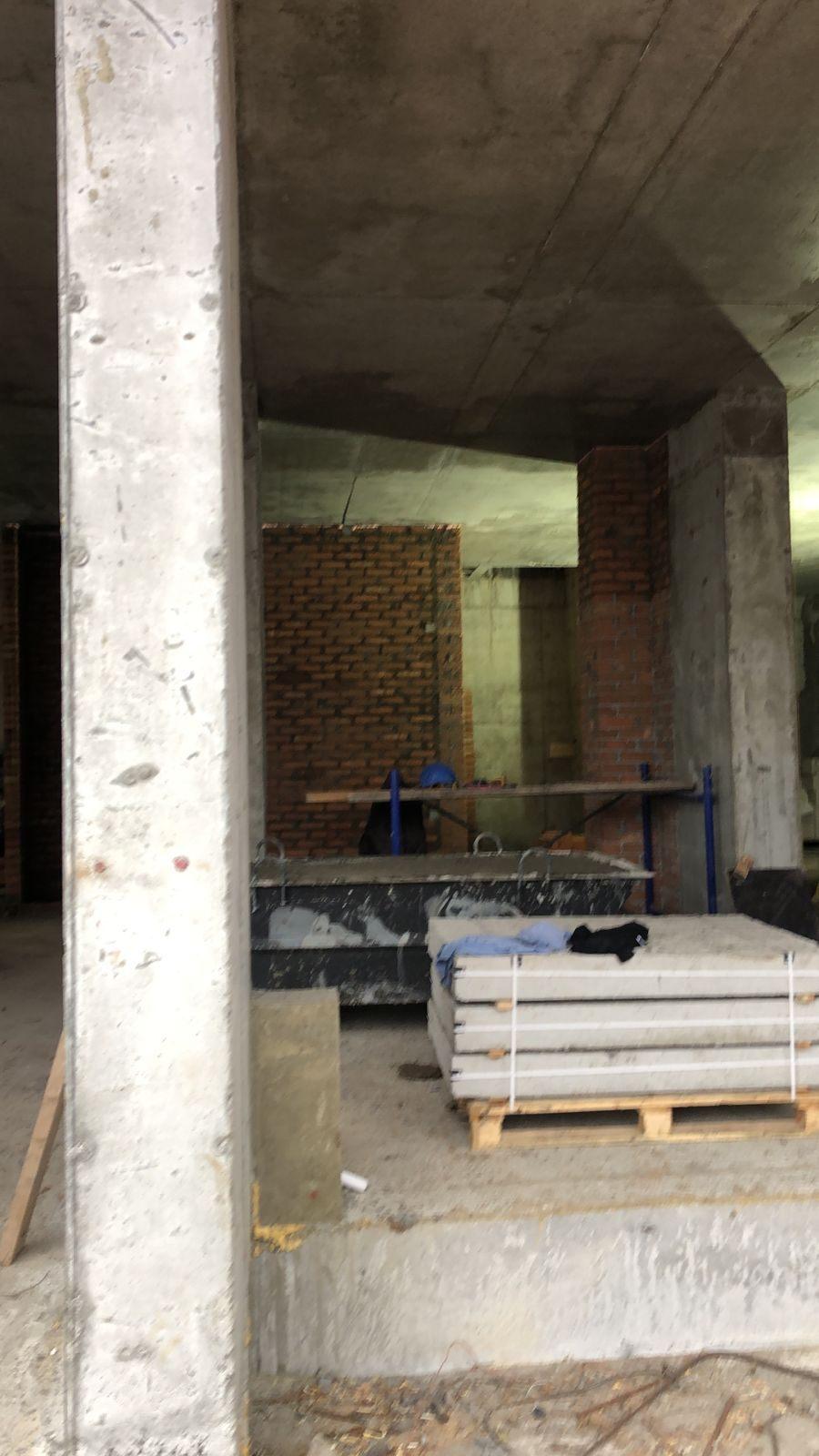

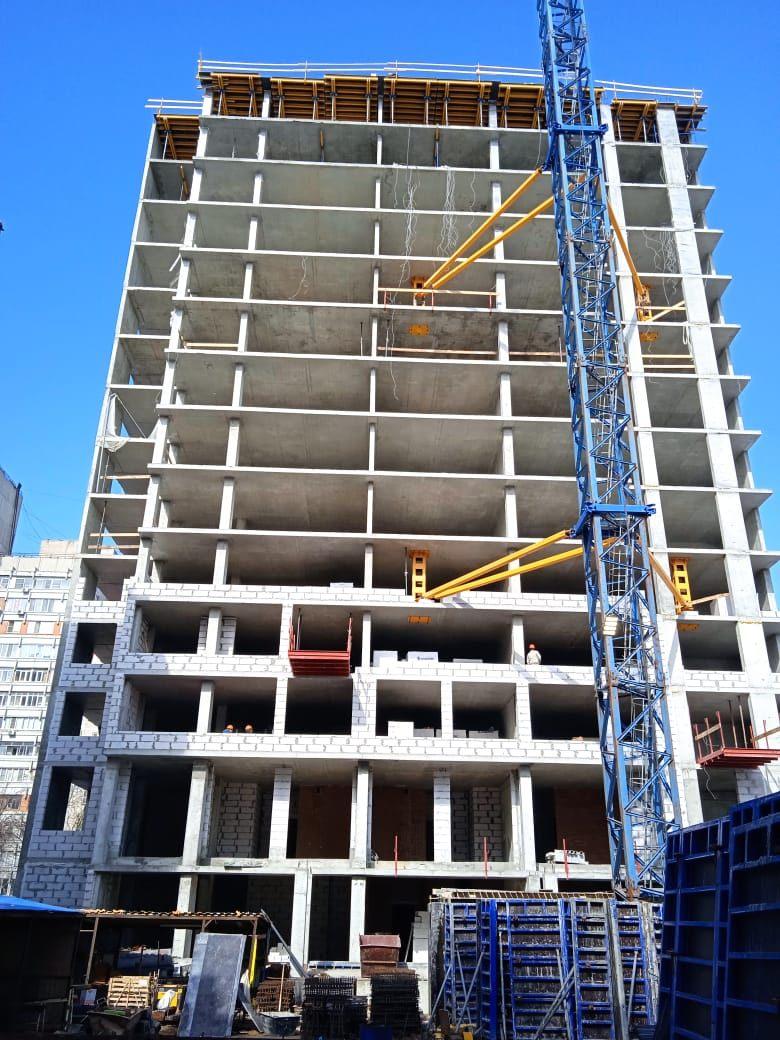

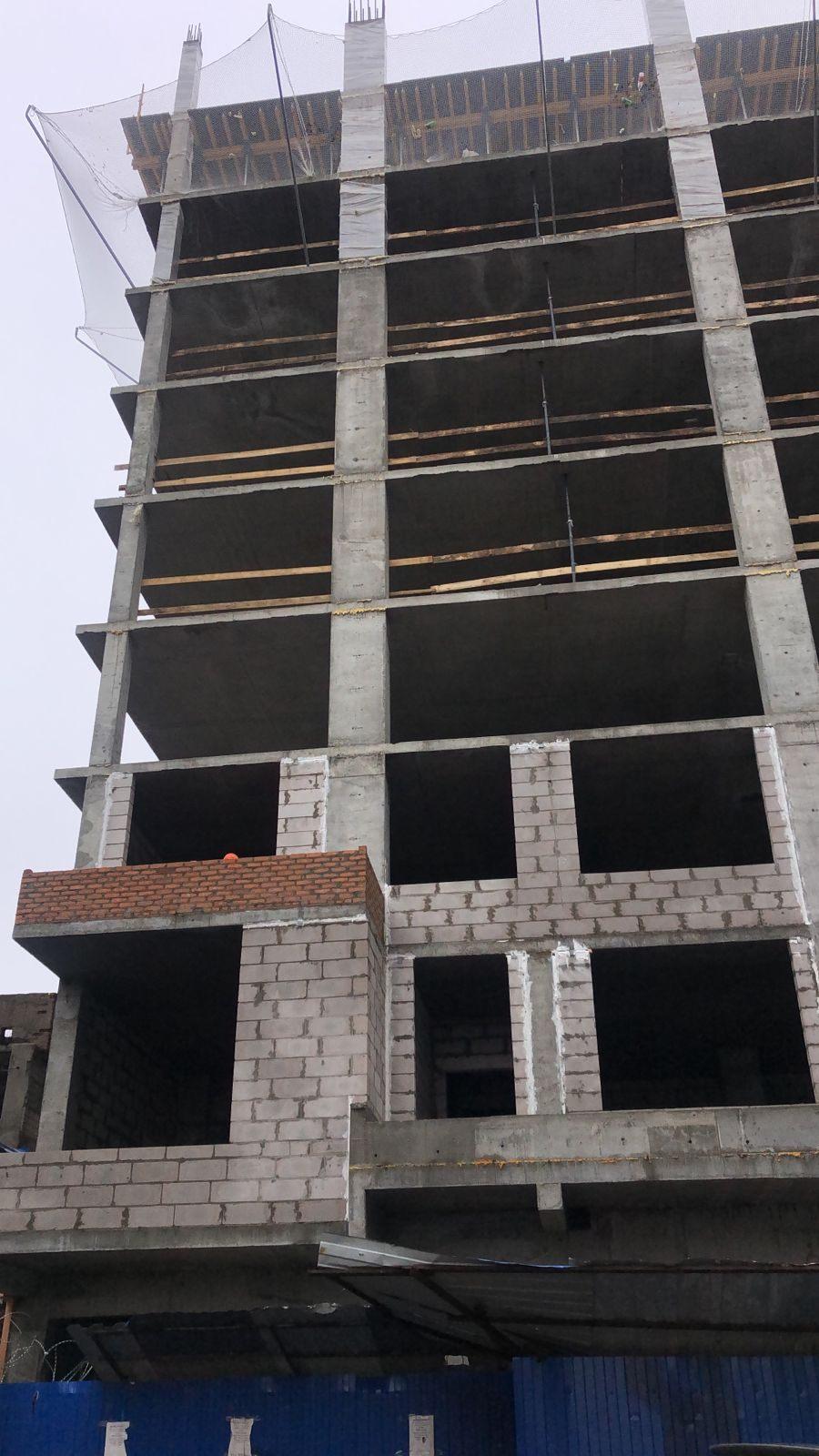

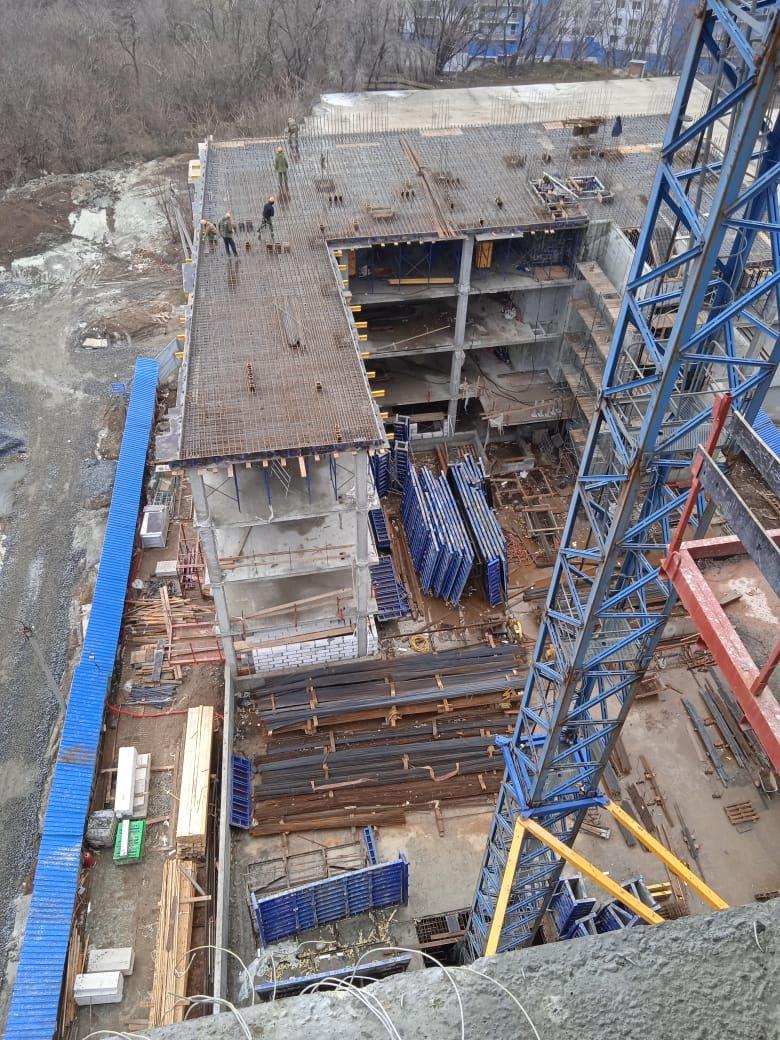

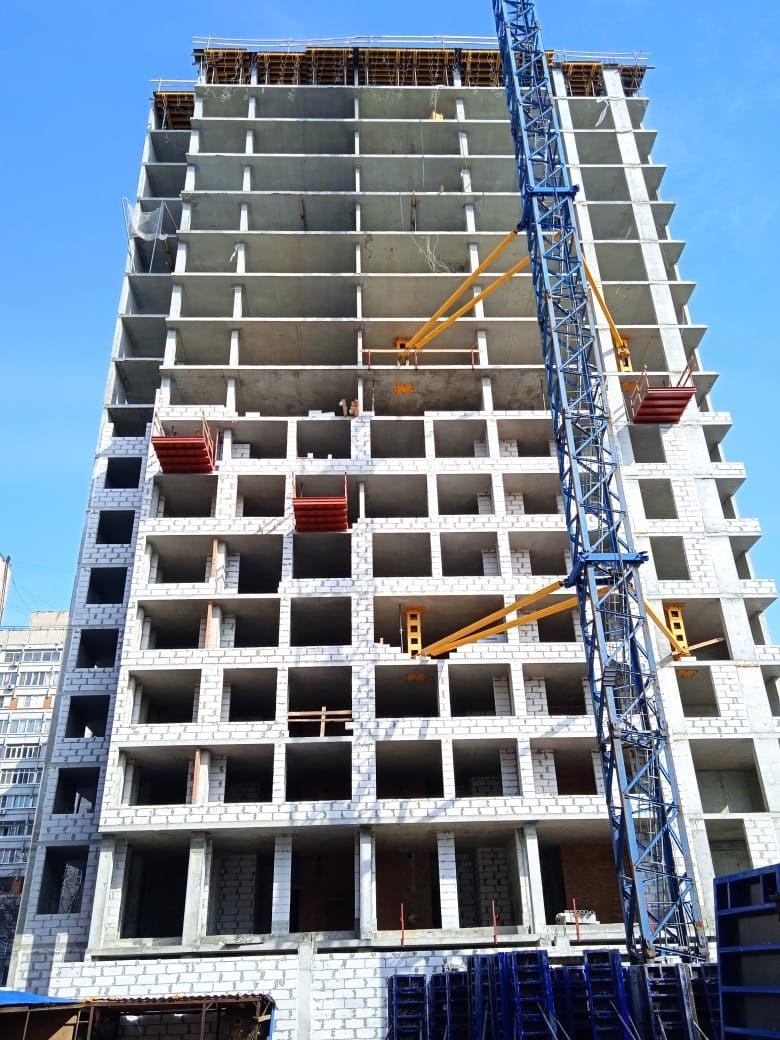

- Северная башня - устройство ж/б каркаса 2-4 этажей
- Южная башня - устройство ж/б каркаса 2-3 этажей
- Парковка - кладка внутренних стен и перегородок на -2 и -1 этажах, устройство внутренних систем водоснабжения и канализации на -2 этаже, гидроизоляционные работы на -2 и -1 этажах, утепление стен и перекрытия на -2 и -1 этажах
- Внутриплощадочные работы - устройство внутриплощадочных сетей электроснабжения, теплоснабжения, прокладка трубопроводов пожаротушения от пожарного резервуара в здание, обратная засыпка пазух котлована
